Bildung eines Portfolios (Tutorial) Ab DB 39.5.13

stop Achtung

  • Das nachfolgende Tutorial gilt für die Datenbank-Version DB 39.5.13.
  • Links zu den Beschreibungen weiterer Versionen entnehmen Sie bitte der Tabelle:
>= DB 39.5.14 zum Tutorial
DB 39.5.13 zum Tutorial
DB 39.5.10 - DB 39.5.12 zum Tutorial
< DB 39.5.10 zum Tutorial

Einleitung

target-blue Ziel
  • Anwender sollen anhand typischer Use Cases die Funktionalität und den Umgang mit PLANTA Portfolio erlernen.
  • Anhand des nachfolgenden Workflows können Anwender wie beispielsweise Portfoliomanager lernen, wie man PLANTA Portfolio optimal einsetzt und nutzt.
  • Alle Übungen bauen auf den PLANTA-Demodaten auf. Diese müssen zuvor installiert sein.
  • Die Stammdaten wie Kalender, Ressourcen, Benutzer, Stundensätze usw. sind in den Demodaten bereits eingerichtet. Wie die Stammdaten definiert werden, ist nicht Gegenstand dieses Tutorials (hierzu sehen Sie Stammdaten-Erfassung). Vielmehr geht es darum, ein neues Vorhaben zusätzlich zu den bestehenden Ideen, Vorhaben und Projekten zu planen, in ein Portfolio aufzunehmen und die Auswirkungen darzustellen.
  • Die verwendeten Screenshots dienen der exemplarischen Darstellung und können vom tatsächlichen Layout im Programm abweichen.
  • Rote Pfeile und Rahmen sollen die Aufmerksamkeit des Benutzers auf wichtige Details lenken und Vorgänge veranschaulichen.

warning Hinweis

  • Dieser Workflow soll beispielhaft zeigen, wie PLANTA Portfolio verwendet werden kann. Tatsächliche Aufgabenverteilungen und Prozessabläufe können unternehmensabhängig abweichen. Daher ist es unter Umständen erforderlich, die Benutzerrechte entsprechend anzupassen.

Vorbereitende Anpassungen

info Informationen

  • Damit dieser Workflow optimal nachgestellt werden kann, müssen ggf. kleine Änderungen an den Demodaten vorgenommen werden.

more Verfügbarkeit der Ressource Systemtechnik erhöhen

  • Mit dem Benutzer R41 anmelden.
  • Im Benutzermenü über PM-Administration --> Stammdaten --> Ressourcen das gleichnamige Panel aufrufen und das Modul Ressourcenstruktur aktivieren.
    • Den Datensatz IT Gesamt aufklappen und den Link auf Systemtechnik betätigen. Das entsprechende Ressourcendatenblatt wird geöffnet.
      • Im Bereich Planung im Feld Einheit/Tag den Wert 8 eintragen.
      • Im Bereich Stammdaten im Feld Faktormenge den Wert 1 eintragen.
      • Im Bereich der Schaltfläche Perioden aktualisieren die Periodendatensätze für den gewünschten Zeitraum aktualisieren (z.B. geltend ab dem heutigen Tag).

Portfolio-Definition

info Informationen
  • Planungsobjekte folgender Arten können Bestandteil eines Portfolios sein:
    • Ideen
    • Vorhaben
    • Projekte
    • Programme
note Details
  • Ideen sind grobe Projektvorschläge.
  • Vorhaben sind selektierte und konkretisierte Ideen.
  • Ideen und Vorhaben sind die Vorstufen zu Projekten und damit die Planungsphasen für Projekte.
  • Projekte sind ausgewählte und genehmigte Vorhaben, die bereits laufen und im Regelfall nicht mehr verändert werden.
  • Programme sind gebündelte Projekte (Pakete).

Ideen- und Vorhabenmanagement

info Informationen
  • Aus der Fülle der erarbeiteten Projektideen und Vorhaben müssen diejenigen ermittelt werden, die für das Unternehmen erfolgversprechend sind.
  • Erreicht wird dies durch eine Filterung der Ideen und Vorhaben.
  • Man unterscheidet zwei Modelle:
    • Dreischichtiges Modell: Ideen --> Vorhaben --> Projekte
      • Beim dreischichtigen Modell werden grobe Projektideen gesammelt, die dann in Vorhaben konkretisiert werden und von denen schließlich die erfolgversprechenden in Projekte umgewandelt werden.
    • Zweischichtiges Modell: Vorhaben --> Projekte
      • Beim zweischichtigen Modell wird prinzipiell verfahren wie beim dreischichtigen Modell. Im Unterschied zum dreischichtigen Modell erfolgt hier der Einstieg bei der Sammlung von Vorhaben. Die Vorhaben werden analysiert und es werden diejenigen gestrichen, die nicht erfolgversprechend sind. Die verbleibenden Vorhaben werden zu Projekten.
  • In der Praxis wird überwiegend mit dem zweischichtigen Modell gearbeitet. Aus diesem Grund basiert auch dieses Tutorial auf dem zweischichtigen Modell.

Portfolio-Stammdaten

info Informationen
  • Portfolio-Stammdaten bilden die Basis für die Bildung und Verwaltung von Portfolios.
  • Zu den wichtigen Portfolio-Stammdaten zählen die Bewertungskriterien und die Risikochecklisten.
  • Die Beurteilung von Kriterien und Risiken sind bei der Planung von Ideen, Vorhaben und Projekten von grundsätzlicher Bedeutung.
  • Projektantragsteller, die ein Projekt auf den Weg bringen wollen, prüfen im Vorfeld, ob die Ideen und Vorhaben mit den strategischen Zielen des Unternehmens vereinbar sind.

Zielbewertungskriterien

info Informationen
  • Mit Hilfe von Zielbewertungskriterien schätzen Projektantragsteller die Erfolgsaussichten von Ideen, Vorhaben und Projekten im Unternehmen ein.
    • Projektantragsteller kann jeder Mitarbeiter sein, häufig sind es aber die Projektmanager.

Zielbewertungskriterien anlegen und gewichten

info Informationen
  • Zielbewertungskriterien werden pro Unternehmensbereich angelegt.
  • Innerhalb eines Bereichs können die Kriterien kategorisiert werden.

more Vorgehensweise

  • Mit dem Benutzer des Portfoliomanagers, hier R70, im System anmelden.
  • Im Benutzermenü unter Portfoliomanagement --> Administration --> Portfolio-Stammdaten aufrufen.

more Einen Bereich auswählen

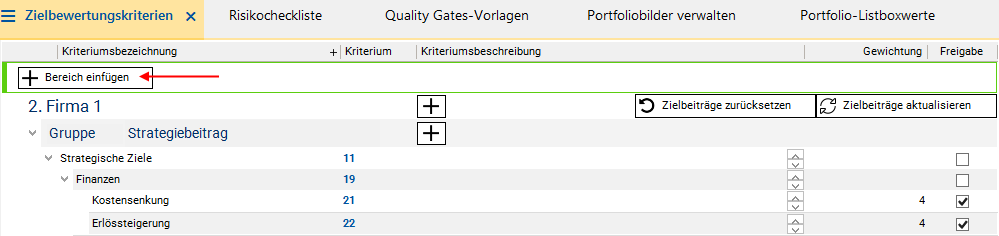

  • Durch Betätigen der Schaltfläche Bereich einfügen oder durch die Einfüge-Funktionen eine leere Zeile einfügen.

  • Den gewünschten Bereich aus der Listbox im Feld Bereich auswählen und speichern.

more Eine Gruppe auswählen

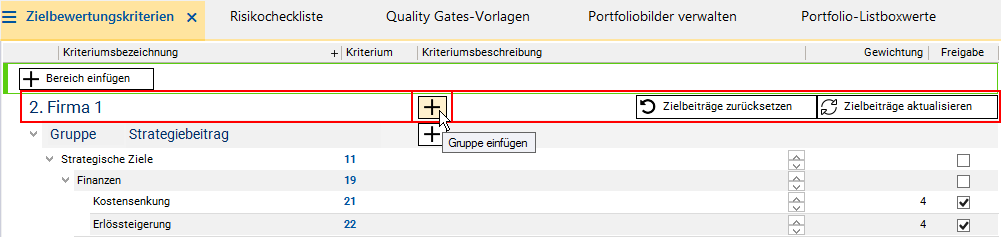

  • Durch Betätigen der Schaltfläche EinfgenButton.png Gruppe einfügen auf der Bereichs-Ebene oder durch die Einfüge-Funktionen eine leere Zeile einfügen.

  • Die gewünschte Gruppe aus der Listbox im Feld Gruppe auswählen und speichern.

more Bewertungskriterium einfügen

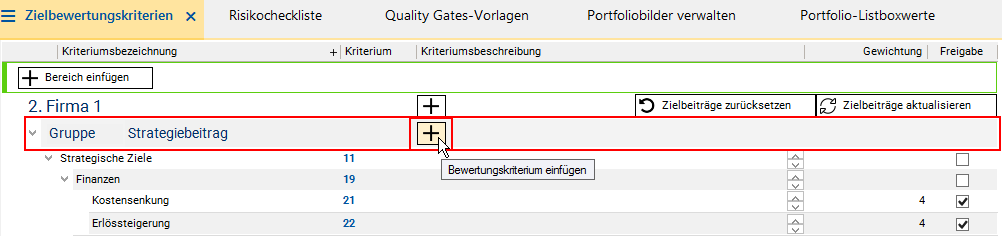

  • Durch Betätigen der Schaltfläche EinfgenButton.png Bewertungskriterium einfügen auf der Gruppen-Ebene oder durch die Einfüge-Funktionen eine leere Zeile einfügen.

  • Eine Kriteriumsbezeichnung eintragen und speichern.
    • Die Identnummer des Kriteriums wird dabei automatisch generiert.
    • Das Kriterium im Feld Gewichtung gewichten.
  • Durch die Aktivierung der Checkbox im Feld Freigabe kann das Bewertungskriterium freigegeben werden.
    • Bei der Bewertung des Zielbeitrags werden nur die freigegebenen Bewertungskriterien berücksichtigt.

warning Hinweis

  • Bereiche und Gruppen werden in diesem Modul nur ausgewählt und zur Gliederung von Zielbewertungskriterien verwendet. Angelegt werden sie im Modul Portfolio-Listboxwerte.

Risikochecklisten

info Informationen
  • Mit Hilfe von Risikochecklisten können Projektmanager die Risiken der Projekte, der Ideen oder der Vorhaben bewerten.
    • Die einzelnen Checklistenpunkte werden in Form von Fragen formuliert.

Risikocheckliste anlegen und bearbeiten

info Informationen
  • Checklisten werden pro Bereich angelegt.
  • Innerhalb eines Bereichs können die Fragen kategorisiert werden.
more Vorgehensweise warning Hinweis
  • Bereiche und Kategorien werden in diesem Modul nur ausgewählt und zur Gliederung von Risikofragen verwendet. Angelegt werden sie im Modul Portfolio-Listboxwerte.

Quality Gates-Vorlagen anlegen

info Informationen

  • Quality Gates stellen sogenannte Controlling-Elemente dar, welche als Brücke zwischen dem Portfoliomanagement und dem Projektmanagement fungieren. Funktional den Gates oder Mastermeilensteinen der Planungsobjekte ähnlich, bieten Quality Gates die Möglichkeit, die Projektdurchführungsphase durch termingebundene “Abschnittskontrollen” transparenter zu gestalten.
  • Im Modul Quality Gates-Vorlagen werden Vorlagen erfasst, die in einzelnen Portfolios ausgewählt werden können und dann für alle Planungsobjekte des Portfolios gelten.

more Eine Quality Gates-Vorlage für das IT-Portfolio erfassen

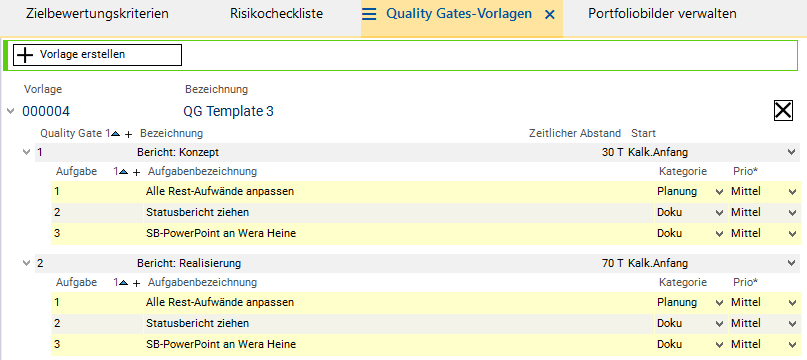

  • Im Benutzermenü unter Portfoliomanagement --> Administration --> Portfolio-Stammdaten aufrufen.
  • Das Modul Quality Gates-Vorlagen aktivieren.
  • Schaltfläche Vorlage erstellen im Modulkopf betätigen.
    • Dabei wird die ID der Vorlage automatisch generiert.
    • Die Bezeichnung vergeben, hier "QG TEMPLATE 3".
  • Durch die Einfüge-Funktionen einen Quality Gate-Datensatz erstellen.
    • Im Feld Bezeichnung eine Bezeichnung für das Quality Gate eintragen, hier "Bericht nach Konzepterstellung".
    • Mit dem Wert im Feld Quality Gate die Position des Quality Gate in der Vorlage bestimmen.
    • Die Orientierungspunkte für die Berechnung des Endtermins des Quality Gate festlegen:
      • Im Feld Start den Typ des Projektanfangs auswählen, von dem an der zeitliche Abstand des Quality Gate-Endtermins berechnet werden soll ("Kalkulierter Anfang").
      • Im Feld Zeitlicher Abstand den zeitlichen Abstand auswählen, den der Endtermin des Quality Gate vom gewählten Projektanfang haben soll ("14 T").
      • note Auf diese Weise erfolgt die Terminierung der Quality Gates dynamisch und in Abhängigkeit von den Terminen eines Projekts, sobald die Quality Gates in das Projekt einkopiert wurden. Der Portfoliomanager kann die Termine anschließend manuell ändern. Weitere Informationen zu den Terminen der Quality Gates finden Sie hier.
  • Durch die Einfüge-Funktionen einen Aufgaben-Datensatz erzeugen.
    • Die Aufgabenbezeichnung vergeben, hier "Alle Rest-Aufwände anpassen".
      • Das Feld Prio ist ein Muss-Feld und definiert die Wichtigkeit der Aufgabe für das Erreichen des Quality Gate.
      • Einer Aufgabe kann eine Kategorie zugewiesen werden.
      • Die Termine der Aufgaben stimmen mit den Terminen der Quality Gates überein und werden beim Einkopieren in ein Projekt erfasst. Sie können anschließend ebenfalls vom Portfoliomanager geändert werden.
    • Auf die gleiche Art und Weise weitere Quality Gates und Aufgaben wie folgt erfassen:

Neues Vorhaben

info Informationen
  • Nachfolgend wird anhand des zweischichtigen Modells der Prozess der Vorhabenerstellung bis hin zum Projektantrag beschrieben.
    • Die Portfoliomanagerin Wera Heine erstellt ein Vorhaben zur Einführung der PM-Software in ihrem Unternehmen und beginnt mit der Planung.
    • Die Projektmanagerin Ronja Koch übernimmt schließlich die weitere Planung des Vorhabens.
    • Die Planung soll prozessorientiert erfolgen.

Neues Vorhaben anlegen

target-blue Aufgabe
  • Die Portfoliomanagerin Wera Heine möchte die Kernangaben zu ihrem Vorhaben machen und erste Stakeholder bestimmen.
more Vorgehensweise
  • Wera Heine meldet sich mit ihrem Benutzer R70 im System an.
  • Im Benutzermenü klickt sie auf Portfoliomanagement --> Planungsobjekte anlegen --> Neues Vorhaben.
    • Das Panel Vorhaben mit dem fokussierten Modul Vorhabensteckbrief wird geöffnet.
    • Die Identnummer für das neue Vorhaben wird dabei automatisch generiert und ist im Modulkopf zu sehen.
    • warning Das neu angelegte Vorhaben wird automatisch gespeichert.
  • Im Modulkopf im Feld neben der Identnummer die Vorhabenbezeichnung für das neue Vorhaben eintragen, z.B.: "PM-Software einführen".
    • Defaultmäßig wird an der Stelle der Dialog: -Bitte Bezeichnung eingeben- ausgegeben.
  • Wera Heine nimmt weitere Einträge vor:
  • Ergebnis:

  • Im Bereich Stakeholder betätigt sie die Schaltfläche StakeholderButton.png Stakeholder zuordnen.
    • In der Kategorie Kernteam wählt sie sich selbst (Wera Heine) sowie die Managerin Ronja Koch aus und vergibt die gewünschten Rollen.
    • Sie speichert. Ergebnis:

note Details

  • Damit sind dem Vorhaben nun die Hauptverantwortlichen zugeordnet, die es zu einem Projekt ausarbeiten sollen. Weitere Stakeholder, die in dieser Phase noch keine Rolle spielen, werden hinzugefügt, wenn das Vorhaben zum Projekt freigegeben wurde.

Prozessmodelle

info Informationen
  • PLANTA Portfolio bietet die Möglichkeit, Ideen, Vorhaben und Projekte prozessorientiert zu planen. Hierzu stellt PLANTA mehrere Prozessmodell-Vorlagen zur Verfügung.
target-blue Aufgabe
  • Wera Heine möchte für ihr Vorhaben ein geeignetes Prozessmodell auswählen und das Vorhaben nach diesem Modell erstellen.
more Vorgehensweise
  • Im Panel des Vorhabens klickt sie auf den Modulreiter Prozessstatus am linken unteren Rand des Bildschirms.
  • Aus der Listbox wählt Wera Heine das Prozessmodell Vom Vorhaben zum Projekt aus.
  • Sie betätigt die Schaltfläche Modell aktivieren.
    • Das Prozessmodell mit den zugehörigen Prozessschritten wird einkopiert.

Prozessschritte

info Informationen
  • Das Modul Prozessstatus listet alle Prozessschritte auf, die bei der Beantragung des Vorhabens PM-Software einführen erledigt werden müssen.
  • Jedem Prozessschritt kann eine Ressource aus der Listbox zugeordnet werden.
  • Für jeden Prozessschritt kann aus der Listbox ein Status ausgewählt werden.
  • Für Prozessschritte, deren Erledigung für das Projekt nicht notwendig ist, muss die Checkbox Nicht erforderlich aktiviert werden. Der Status solch eines Prozessschrittes ändert sich automatisch auf "erledigt".

more Vorgehensweise

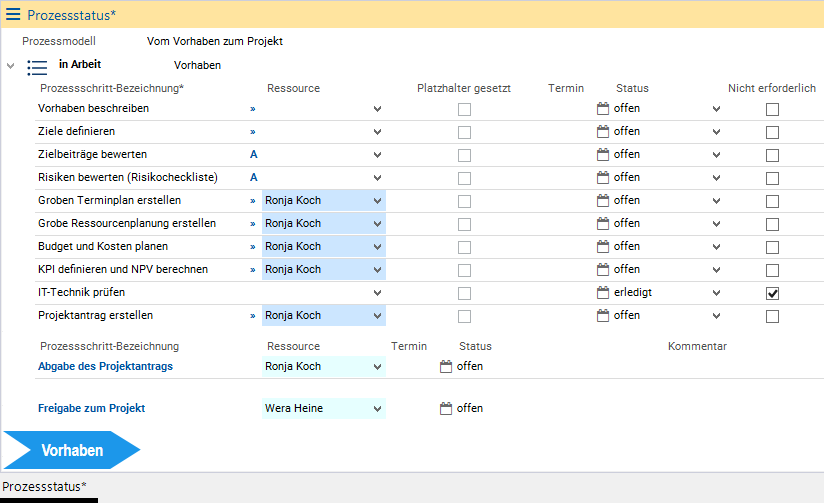

  • Der Prozessschritt IT-Technik prüfen ist in dieser Phase der Planung nicht notwendig, daher aktiviert Wera Heine für diesen die Checkbox Nicht erforderlich.
  • Ab dem Prozessschritt Groben Terminplan erstellen soll die Projektmanagerin Ronja Koch die restliche Planung des Vorhabens übernehmen. Wera Heine weist daher allen Schritten ab dem Schritt Groben Terminplan erstellen den Eintrag Ronja Koch aus der Listbox Ressource zu.
  • Auch für den gesonderte Prozessschritt Abgabe des Projektantrags wählt sie die Ressource Ronja Koch aus der Listbox aus.
  • Für die Freigabe des Vorhabens zum Projekt soll wieder Wera Heine selbst zuständig sein. Im Prozessschritt Freigabe zum Projekt wählt sie daher den Eintrag Wera Heine aus der Listbox aus.
  • Sie speichert.

warning Hinweis
  • Für eine erfolgreiche Antragstellung des Vorhabens müssen am Ende alle Prozessschritte abgearbeitet sein, d. h. keiner der Prozessschritte darf den Status = "offen" haben.

Prozessschritte 1 und 2: Vorhaben beschreiben und Ziele definieren

target-blue Aufgabe
  • Wera Heine möchte ihr Vorhaben detaillierter beschreiben und dabei die Ziele des Vorhabens definieren.
more Vorgehensweise
  • Im Modul Vorhabensteckbrief tätigt Wera Heine die gewünschten Einträge in den einzelnen Eingabefeldern im Bereich Beschreibende Daten.
  • Nachdem sie alle erforderlichen Einträge gemacht hat, setzt sie den Status der Prozessschritte Vorhaben beschreiben und Ziele definieren im Modul Prozessstatus auf "erledigt".

Prozessschritt 3: Zielbeiträge bewerten

info Informationen

  • Das geplante Vorhaben muss mit den Unternehmenszielen vereinbar sein und einen ausreichenden Beitrag zum Erreichen dieser Ziele leisten.

target-blue Aufgabe

  • Wera Heine möchte daher zunächst die Zielbeiträge des Vorhabens bewerten.

more Vorgehensweise

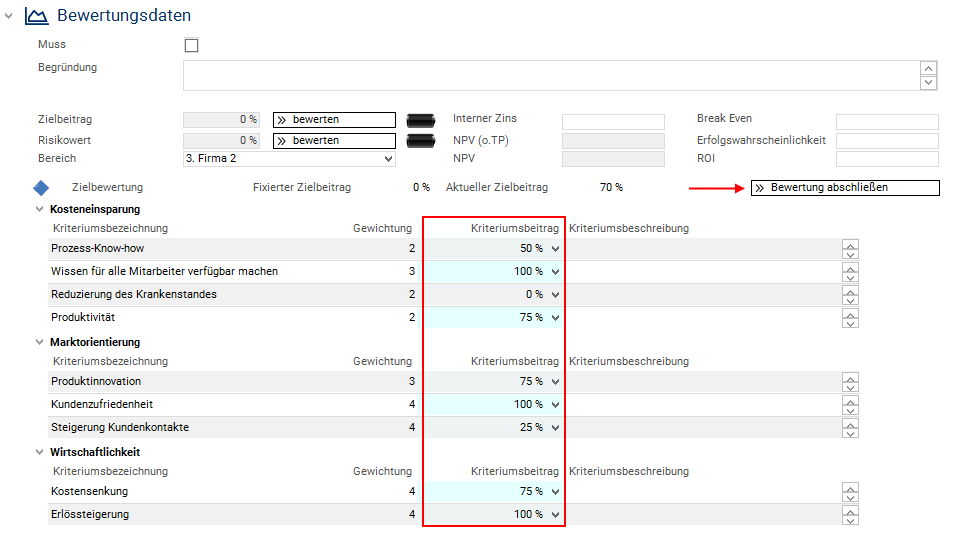

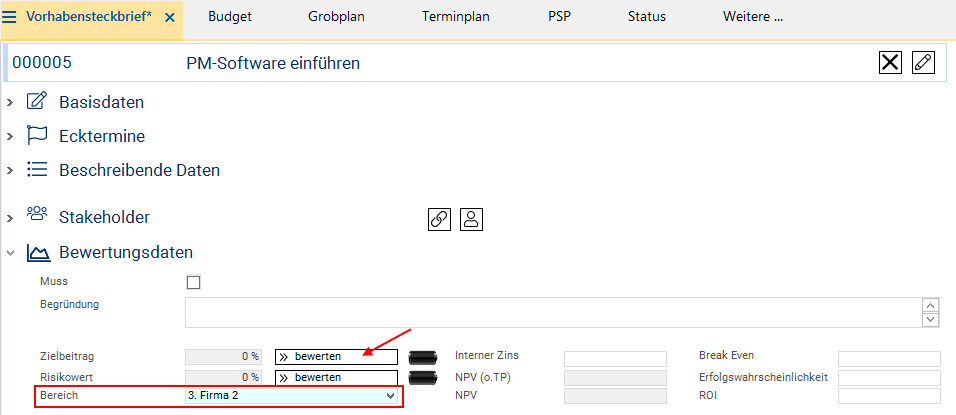

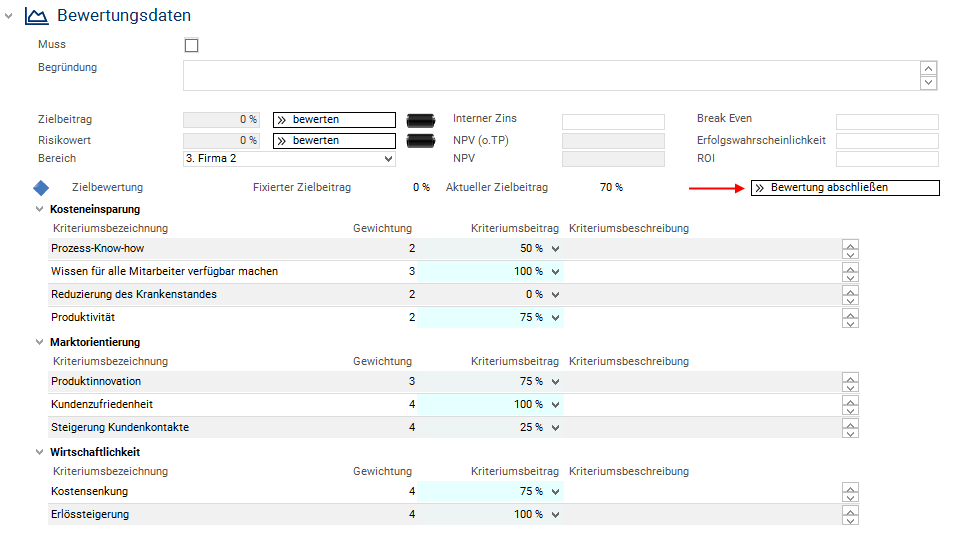

  • Im Modul Vorhabensteckbrief unter Bewertungsdaten im Feld Bereich einen Bereich aus der Listbox auswählen (hier: "3. Firma 2").
    • warning In PLANTA Portfolio werden die Zielbewertungskriterien pro Unternehmensbereich definiert und gewichtet.

  • Ebenfalls im Bereich Bewertungsdaten betätigt Wera Heine neben dem Feld Zielbeitrag die Schaltfläche bewerten.
  • Es werden alle Bewertungskriterien und deren Gewichtungszahlen, die dem ausgewählten Bereich zugeordnet sind, eingeblendet und nach Gruppen sortiert angezeigt.
  • Es werden jetzt drei Gruppen von Kriterien angezeigt:
    • Kosteneinsparung
    • Marktorientierung
    • Wirtschaftlichkeit
  • In jeder Gruppe kann Wera Heine nun einzelne Kriterien und deren Beitrag schätzen.
  • Die Einschätzungen zwischen 0% und 100% wählt sie aus den entsprechenden Listboxeinträgen aus.

  • Wera Heine betätigt die Schaltfläche Bewertung abschließen im Bereich Zielbewertung.

more Prozessschritt bearbeiten

  • Im Modul Prozessstatus stellt Wera Heine den Status des Prozessschritts Zielbeiträge bewerten auf "erledigt".

Prozessschritt 4: Risiken bewerten (Risikocheckliste)

target-blue Aufgabe

  • Wera Heine möchte nun die Risiken bewerten.

more Vorgehensweise

  • Sie beantwortet die Fragen zu den Risiken mit Ja oder Nein in folgenden Kategorien:
    • Termine
    • Kosten
    • Qualität
    • Sonstige
  • Wera Heine betätigt die Schaltfläche Bewertung abschließen.
  • Anhand der Ja/Nein-Antworten auf alle Fragen wird der gesamte Risikobeitrag des Vorhabens ermittelt und im Feld Risikowert dargestellt.
    • warning Jede Antwort-Option auf jede Frage ist in den Portfolio-Stammdaten mit einer bestimmten Punktzahl vorbelegt, die die entsprechende Antwort gewichtet.
more Prozessschritt bearbeiten
  • Der Prozessschritt Risiken bewerten (Risikocheckliste) ist beendet und wird von Wera Heine auf "erledigt" gestellt.

Zwischenschritt: Planung weiterreichen

target-blue Aufgabe

  • Die Portfoliomanagerin Wera Heine hat alle Prozessschritte erledigt, die sie übernehmen wollte. Die Projektmanagerin Ronja Koch soll die Planung fortführen. Wera Heine möchte Ronja Koch daher darüber informieren, dass sie nun die ihr zugewiesenen Prozessschritte durchführen kann.

more Vorgehensweise

  • Im Modul Prozessstatus klickt Wera Heine mit der rechten Maustaste auf den Datensatz des Prozessschritts Groben Terminplan erstellen, dem Ronja Koch als Ressource zugeordnet ist, und wählt im Kontextmenü Als Info versenden aus.

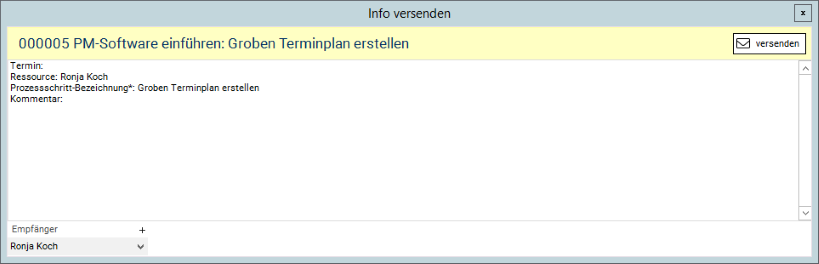

    • Das Modul Info versenden wird mit einer vorgefertigten Nachricht geöffnet. In dieser vorformulierten Nachricht wird Ronja Koch als Empfängerin über den ausgewählten, ihr zugeordneten Prozessschritt informiert.

  • Da Ronja Koch bei der Planung des Vorhabens mehrere Prozessschritte übernehmen soll, bearbeitet Wera Heine die Nachricht entsprechend.
  • Sie betätigt die Schaltfläche versenden.

  • Ronja Koch erhält die Nachricht per Email und kann mit der Durchführung der restlichen offenen Prozessschritte beginnen.

Prozessschritt 5: Groben Terminplan erstellen

target-blue Aufgabe

  • Ronja Koch möchte prüfen, ob die gewünschten Vorhaben-Termine realistisch sind. Hierfür erstellt sie einen Grobplan, indem sie den Plan eines ähnlichen Projekts, Einführung von PLANTA Project, in ihr Vorhaben kopiert.
more Terminplan einkopieren
  • Ronja Koch meldet sich mit ihrem Benutzer R8 im System an.
  • Im Modul Meine Planungsobjekte betätigt sie den Link auf der Identnummer des Vorhabens PM-Software einführen.
  • Im Panel Vorhaben wechselt Ronja Koch durch Klick auf den Reiter Grobplan in das gleichnamige Modul.
  • Beim Öffnen des Moduls erscheint die folgende Abfrage: Soll ein Terminplan einkopiert werden?
  • Die Abfrage beantwortet sie mit Ja.
    • Es öffnet sich das Modul Terminplan kopieren.
    • Ronja Koch wählt das Projekt PL-PROJECT Einführung von PLANTA Project aus der Listbox aus.
  • Den Kopiervorgang startet die Projektmanagerin durch Klick auf die Schaltfläche Terminplan kopieren.
  • Danach betätigt sie die Schaltläche calculate_schedule.png Terminplan berechnen in der Symbolleiste.
    • Dabei wird die Einplanung der Vorgänge auf Basis der zuvor definierten Termine berechnet.
more Prozessschritt bearbeiten
  • Der Prozessschritt Groben Terminplan erstellen ist beendet und wird von Ronja Koch auf "erledigt" gestellt.

Prozessschritt 6: Grobe Ressourcenplanung erstellen

target-blue Aufgabe

  • Ronja Koch möchte für ihr Vorhaben die notwendigen Ressourcen festlegen.
more Vorgehensweise
  • In das Modul Grobplan wechseln.
  • Den einzelnen Vorgängen die notwendigen Ressourcen zuordnen und die Aufwände vergeben.
  • Speichern.
  • Terminplan berechnen.
more Prozessschritt bearbeiten
  • Im Modul Prozessstatus schließt Ronja Koch den Prozessschritt Grobe Ressourcenplanung erstellen ab, indem sie den Eintrag "erledigt" aus der Listbox auswählt.

Prozessschritt 7: Budget und Kosten planen

target-blue Aufgabe

  • Ronja Koch möchte das Budget für das Vorhaben PM-Software einführen für das Jahr 2019 beantragen.

more Vorgehensweise

  • Das Modul Budget öffnen.
  • Die Schaltfläche Neu berechnen betätigen.
    • Die auf Basis der zuvor vergebenen Aufwände berechneten Kosten werden sowohl in der Jahresscheiben-Ebene des ensprechenden Jahres dargestellt als auch auf die Vorhabenebene hochverdichtet.

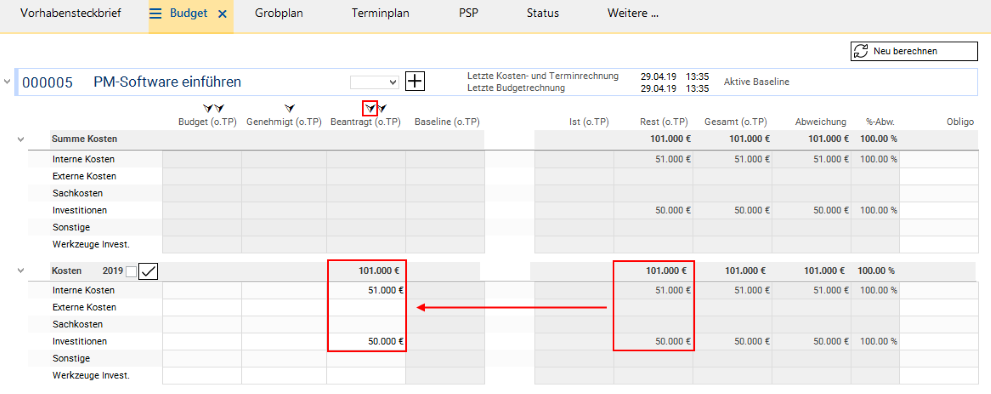

  • Die Projektmanagerin beantragt das Budget, indem sie die Kosten und Aufwände aus der Spalte Gesamt (o. TP) in die Spalte Beantragt (o.TP) auf der Jahresscheibe durch Klick auf den linken Pfeil über der Spalte Beantragt (o.TP) kopiert.
  • Anschließend betätigt sie die Schaltfläche Neu berechnen. Die Werte werden von der Jahresscheibe auf die Vorhabenebene verdichtet.

more Prozessschritt bearbeiten

  • Der Prozessschritt Budget und Kosten planen ist beendet und Ronja Koch stellt dessen Status auf "erledigt".

Prozessschritt 8: KPI definieren und NPV berechnen

info Informationen

  • Unter einem Key Performance Indicator (KPI) versteht man eine Messgröße, anhand der die Erreichung eines Ziels gemessen werden kann.
  • Der NPV (net present value, Netto-Kapitalwert) dient der Beurteilung der Vorteilhaftigkeit von Investitionen.

target-blue Aufgabe

  • Ronja Koch hat die Bearbeitung des Vorhabensteckbriefs fast beendet. Es fehlt noch die Angabe des KPI und die Berechnung des NPV-Werts.
  • Die Projektmanagerin schätzt, durch welche Maßnahmen das Unternehmen einen betriebswirtschaftlichen Nutzen haben könnte.
  • Sie denkt an die Senkung von Kosten, z.B. durch die einfachere Erstellung der Statusberichte, in Höhe von 200.000 € für das Jahr 2019 und 400.000 € für das Jahr 2020.
more Vorgehensweise
  • Im Modul Vorhabensteckbrief im Bereich Key Performance Indicator die Schaltfläche EinfgenButton.png KPI einfügen betätigen.

  • Die Bezeichnung für den gewünschten Key Performance Indicator im neu erzeugten Datensatz vergeben (hier: "Kosteneinsparungen").
  • Über die Schaltfläche Nutzen einfügen neben dem gewünschten KPI-Datensatz oder über den Kontextmenübefehl Einfügen --> Nutzen einen neuen Datensatz für den Nutzen einfügen.
  • Im Feld Jahr 2019 eintragen und im Feld Geplanter Nutzen den Wert von 200.000 € hinterlegen.
  • Einen zweiten Nutzen-Datensatz einfügen.
  • Die Jahreszahl 2020 und den Geplanten Nutzen von 400.000 € eingeben.
  • Speichern.

  • warning Der NPV-Wert im Modul Vorhabensteckbrief im Bereich Bewertungsdaten hat sich noch nicht an den KPI-Wert angepasst:

  • Ronja Koch wechselt daher ins Modul Budget.
  • Sie betätigt die Schaltfläche Neu berechnen. Dabei werden die zuvor erfassten Nutzen-Daten aus dem Modul Vorhabensteckbrief ins Modul Budget übernommen und mit den geplanten Kosten verrechnet.

  • warning Die Angaben im neu berechneten Budgetplan fließen nun in die Berechnung des NPV-Werts des Vorhabens ein:

more Prozessschritt bearbeiten

  • Die Projektmanagerin beendet den Prozessschritt KPI definieren und NPV berechnen, indem sie diesen auf "erledigt" setzt.

Prozessschritt 9: Projektantrag erstellen

info Informationen

  • Ronja Koch schätzt ihr Vorhaben als wirtschaftlich interessant für das Unternehmen ein.
target-blue Aufgabe
  • Die Projektmanagerin möchte für das neu erstellte Vorhaben, das zum Projekt werden soll, einen Projektantrag erstellen.

more Vorgehensweise

  • Im Panel Vorhaben über Weitere ... --> Projektanträge aktiviert sie das Modul Projektanträge.
  • Sie betätigt die Schaltfläche Projektantrag erstellen.
  • Die Meldung Wollen Sie den Projektantrag wirklich erstellen? bestätigt sie mit Ja.
    • Das Modul Projektantrag wird automatisch geöffnet. Der Projektantrag hat den Status Offener Projektantrag.

  • Ronja Koch prüft den Projektantrag auf Vollständigkeit und Korrektheit.
  • Da keine Änderungen erforderlich sind, betätigt sie die Schaltfläche Freigeben.
    • Damit ist der Projektantrag fixiert und kann nicht mehr verändert werden.

more Prozessschritt bearbeiten

  • Im Modul Prozessstatus setzt Ronja Koch den Prozessschritt Projektantrag erstellen auf "erledigt".

Prozessschritt 10: Abgabe des Projektantrags

target-blue Aufgabe

  • Abschließend soll Ronja Koch den fixierten Projektantrag einreichen.

more Vorgehensweise

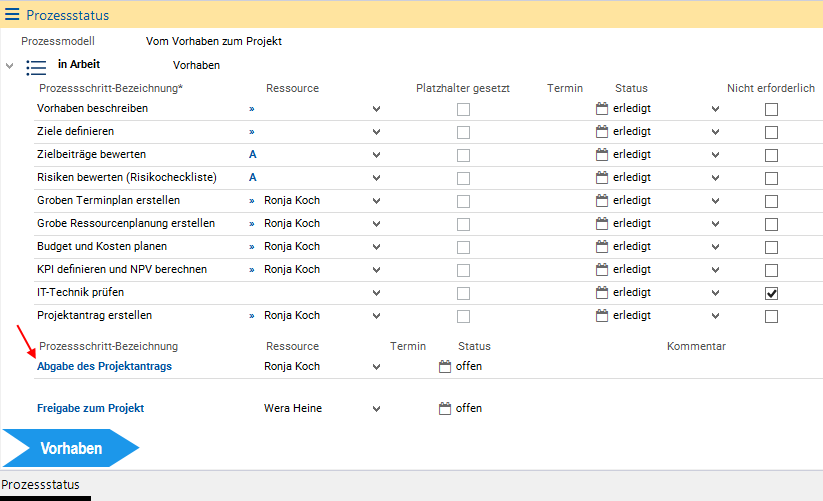

  • Im Modul Prozessstatus betätigt Ronja Koch den Link auf der Bezeichnung des gesonderten Prozessschritts Abgabe des Projektantrags.

  • Es erscheint die Dialogmeldung: Wollen Sie einen Kommentar abgeben?
    • Sie antwortet mit Ja.
  • In das Feld Kommentar fügt sie folgende Anmerkung ein: Die Einführung der PLANTA Software erscheint mir wirtschaftlich interessant.
    • Sie speichert.
  • Ronja Koch klickt erneut auf den Link Abgabe des Projektantrags.
    • Der Status des Prozessschritts wird von "offen" auf "erledigt" gestellt. Im Feld Termin erscheint automatisch das Datum der Abgabe.

  • Gleichzeitig öffnet sich das Modul Info versenden, in dem die Nachricht an die Portfoliomanagerin über den erfolgten Abgabe-Schritt vorformuliert enthalten ist.
    • Ronja Koch betätigt die Schaltfläche versenden.
    • Ergebnis: Die Portfoliomanagerin Wera Heine erhält die Info über die Abgabe des Projektantrags per Email.

Portfolio

target-blue Aufgabe
  • Die Portfoliomanagerin soll das Vorhaben prüfen, gegebenenfalls genehmigen und somit freigeben.
  • Hierzu möchte sie das Vorhaben in ein bestehendes Portfolio aufnehmen, um zu entscheiden, ob sich die Umsetzung als Projekt lohnen wird.
more Vorgehensweise
  • Wera Heine meldet sich mit ihrem Benutzer R70 im System an.
  • Im Benutzermenü klickt sie auf Portfoliomanagement --> Planung und Reports --> Multiportfolioboard.
    • Das Multiportfolioboard mit dem Modul Portfolios öffnet sich.
    • Die Portfoliomanagerin klickt auf die ID "IT00001", um das IT- und ORG-Portfolio zu öffnen, und anschließend auf den Modulreiter Planungsobjekte, um das gleichnamige Modul zu öffnen.

info Informationen

  • Im Modul Planungsobjekte ist ersichtlich, dass im Portfolio IT00001 bereits mehrere Planungsobjekte enthalten sind.

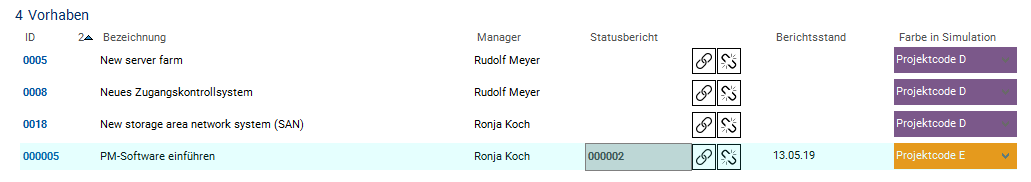

  • Das Vorhaben PM-Software einführen von Ronja Koch ist noch nicht darunter.

Vorhaben dem Portfolio zuordnen

target-blue Aufgabe
  • Wera Heine möchte nun das Vorhaben von Ronja Koch in das Portfolio aufnehmen.
more Vorgehensweise
  • Im Modul Planungsobjekte klickt die Portfoliomanagerin auf die Schaltfläche Planungsobjekt(e) zuordnen.
    • Es öffnet sich das Modul Planungsobjekte dem Portfolio zuordnen.
    • Im Bereich Planungsobjekte ohne Portfoliozuordnung aktiviert Wera Heine die Checkbox Auswählen im Datensatz des neuen Vorhabens und betätigt die Schaltfläche Ausgewählte zuordnen.

  • Das Vorhaben PM-Software einführen ist nun dem Portfolio zugeordnet und wird im Modul Planungsobjekte angezeigt.

Portfoliobudget

target-blue Aufgabe
  • Die Portfoliomanagerin möchte prüfen, ob das Portfoliobudget für das neu aufgenommene Planungsobjekt immer noch ausreichend gedeckt ist.

more Vorgehensweise

  • Wera Heine öffnet das Modul Budget durch Betätigen des gleichnamigen Reiters.
  • Sie betätigt die Schaltfläche ButtonPortfolioAkutalisieren.png Portfolio aktualisieren.

note Details

  • Das Budget des Vorhabens PM-Software einführen wird nun im Portfolio berücksichtigt.

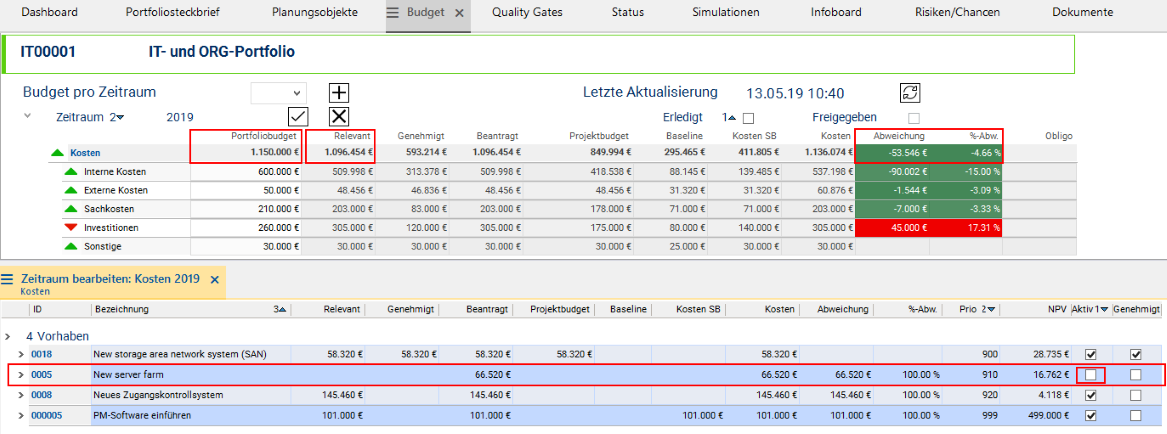

  • An der gelben Ampel auf den Abweichungs-Feldern erkennt die Portfoliomanagerin, dass das Relevante Budget (sprich, das Budget, das die im Portfolio enthaltenen Planungsobjekte für die Realisierung benötigen) höher als das Portfoliobudget ist.

  • Aktueller Stand des Portfoliobudgets:

  • Vergleich: Stand des Portfoliobudgets, bevor das neue Vorhaben ins Portfolio aufgenommen wurde:

  • Die Portfoliomanagerin betätigt den Link auf der Überschrift Kosten für den Zeitraum 2019.

  • Das Modul Zeitraum bearbeiten: Kosten 2019 öffnet sich. In diesem Modul kann sie die genaue Zusammenstellung der Budgets der einzelnen Planungsobjekte für den Zeitraum 2019 überprüfen.

question Problem

  • In der augenblicklichen Konstellation liegt eine Portfoliobudget-Überschreitung vor.
  • Wie kann die Portfoliomanagerin die Überschreitung verhindern?

target-blue Problemlösung

  • Wera Heine möchte Projektideen und Vorhaben des Portfolios hinsichtlich Zielbeitrag, Risikowert und NPV (Kapitalwert) vergleichen.
  • Auf Basis dieser Informationen möchte sie darüber entscheiden, welche Vorhaben und Ideen erfolgversprechend sind und als Projekte realisiert werden können und welche ggf. aus dem Portfolio gestrichen oder vorerst inaktiv gesetzt werden können.

more Vorgehensweise

  • Hierfür betätigt die Portfoliomanagerin den Reiter Infoboard.
  • Im Bereich Zielbeiträge und Risikowerte betätigt sie die Schaltfläche EinfgenButton.png Filter einfügen und anschließend den Link Projekte nach Zielbeitrag und Risikowert.

  • Das Modul Projekte nach Zielbeitrag und Risikowert öffnet sich.
  • Hier werden Projekte, Vorhaben und Ideen in Relation zueinander angezeigt.
  • Die Bezugsgrößen sind:
    • Zielbeitrag
    • Risikowert
    • NPV
  • Die visuelle Vergleichsmöglichkeit verhilft der Portfoliomanagerin zu einer schnellen Entscheidung darüber, welche Ideen oder Vorhaben sie sinnvollerweise streichen und welche sie projektieren sollte.

note Details

  • Folgende Eigenschaften sollte ein Vorhaben besitzen, damit es zum Projekt werden kann:
    • Hoher NPV --> Großer Bubble.
    • Hoher Zielbeitrag (>50%) und geringer Risikowert (<50%) --> Platzierung des Bubble im rechten oberen Viertel des Bubble Charts.

more Vorgehensweise

  • Wera Heine analysiert das Bubble Chart und die Zahlen der dargestellten Vorhaben und Ideen.
    • Ergebnis:
      • Das Vorhaben PM-Software einführen zu einem Projekt zu machen, wäre für das Unternehmen wirtschaftlich interessant:
        • Der Risikowert ist mit 28% relativ gering.
        • Der Zielbeitrag liegt bei 70% und ist damit hoch.
        • Der NPV ist mit rund 500.000 € ausreichend hoch.
      • Das Vorhaben 0005 New server farm ist für das Unternehmen wirtschaftlich weniger interessant:
        • Der Risikowert ist relativ hoch (44%).
        • Der Zielbeitrag ist vergleichsweise gering (49%).
        • Der NPV ist deutlich zu niedrig (ca. 17.000 €).
target-blue Aufgabe
  • Wera Heine möchte das Vorhaben 0005 New server farm aus dem Portfolio streichen. Die durch die Streichung eingesparten Kosten würden das Portfoliobudget wieder ausgleichen.
more Vorgehensweise info Ergebnis
  • Die Maßnahmen von Wera Heine haben den gewünschten Erfolg. Das Relevante Budget bleibt 53.546 € unter dem Portfoliobudget. Dies wird durch die grüne Ampel auf den Abweichungsfeldern sofort ersichtlich.

Ressourcensimulation und Auslastung

target-blue Aufgabe
  • Wera Heine möchte die Machbarkeit des Vorhabens aus Sicht der Ressourcenauslastung prüfen.
more Vorgehensweise
  • Wera Heine öffnet das Panel Vorhaben des Vorhabens PM-Software einführen.

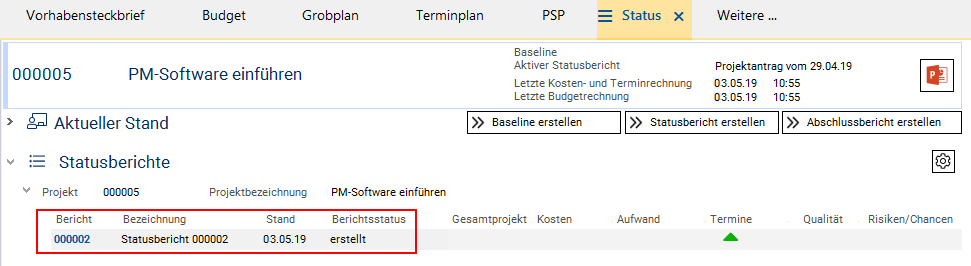

    • Sie wechselt in das Modul Status.
    • Um den jetzigen Stand des Vorhabens PM-Software einführen zu fixieren, erstellt sie einen Statusbericht und gibt ihn frei.
      • Der Statusbericht ist nun erstellt und freigegeben.

  • Im Portfolio-Panel betätigt Wera Heine den Reiter Simulationen.
    • Das gleichnamige Modul öffnet sich.
    • Wera Heine möchte den eben erstellten Statusbericht für die Simulation verwenden.
      • Sie betätigt im Bereich Statusberichts-Auswahl in der Zeile des Vorhabens PM-Software einführen die Schaltfläche StakeholderButton.png Statusbericht auswählen.

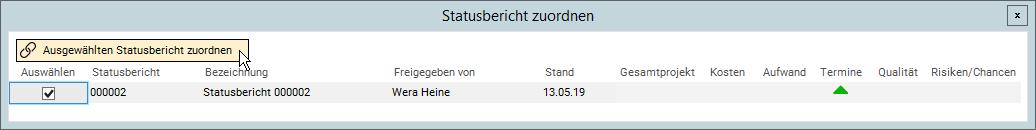

  • Das Modul Statusbericht zuordnen wird geöffnet.
    • Wera Heine wählt die Checkbox des Statusberichts aus und betätigt die Schaltfläche Ausgewählten Statusbericht zuordnen.

  • Der Statusbericht ist nun dem Vorhaben zugeordnet.

  • Dann betätigt Wera Heine die Schaltfläche Simulation erstellen im Überschriftsbalken.

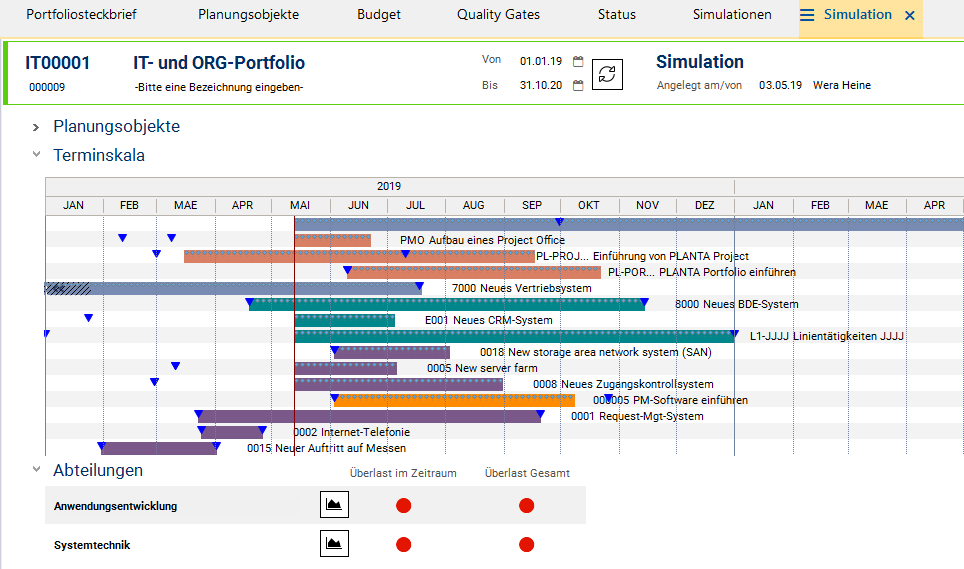

  • Das Modul Simulation wird geöffnet, in dem die Statusberichtsdaten der Planungsobjekte als eine Art Kopie vorliegen, was das Durchspielen (Simulieren) verschiedener Planungsszenarien ermöglicht, ohne dass die echten Daten dabei verändert werden müssen.
    • warning Es handelt sich hierbei um die Daten der Statusberichte, die im Modul Simulationen für die jeweiligen Planungsobjekte ausgewählt wurden. Wurden für bestimmte Planungsobjekte keine Statusberichte ausgewählt oder besitzen Planungsobjekte noch keine Statusberichte, werden beim Betätigen der Schaltfläche Simulation erstellen Statusberichte automatisch erstellt, die jedoch ausschließlich für die Simulation verwendet werden und in normalen Statusberichtsmodulen nicht sichtbar sind.

application Grafische Darstellung der Termine aller Portfolio-Planungsobjekte im Modul Simulation

more Vorgehensweise
  • Im Bereich Abteilungen sieht Wera Heine sofort anhand der roten Ampel in den Spalten Überlast im Zeitraum und Überlast Gesamt, dass in der aktuellen Planungssituation eine Ressourcenüberlast in der Abteilung Systemtechnik vorliegt.
  • Die Portfoliomanagerin möchte sich nun ein genaues Bild von der Auslastung der Abteilung machen.
  • Hierzu klickt sie neben der roten Ampel auf die Schaltfläche AuslastungsdiagrammButton.png Auslastungsdiagramm anzeigen.
  • Das Säulendiagramm stellt die Auslastung der Ressourcen der Abteilung Systemtechnik in allen Planungsobjekten dar.
  • Anhand der farblichen Darstellung der Planungsobjekte nach Code erkennt die Portfoliomanagerin sofort, welche Planungsobjekte die Überlast verursachen, und zwar ist es vor allem das neue Vorhaben, welches die Codefarbe "Orange" aufweist.

target-blue Aufgabe

  • Die Portfoliomanagerin möchte die Ressourcenplanung optimieren.
  • Hierzu möchte sie das neue Vorhaben terminlich verschieben, um die Einlastung der Ressourcen zu verändern.
more Vorgehensweise
  • Wera Heine wechselt wieder zurück ins Modul Simulation.
  • Durch Festhalten der Maus am Balken des Planungsobjekts PM-Software einführen zieht sie den Balken nach rechts, um terminliche Überschneidungen mit anderen Planungsobjekten zu verringern.
    • Dabei wird der komplette Balken verschoben.
  • An der gewünschten Stelle lässt sie die Maus los.
    • Der Balken steht für die simulierten Termine des Planungsobjekts, die gepunktete Linie visualisiert die ursprünglichen kalkulierten Termine.

application Grafische Darstellung der Termine aller Portfolio-Planungsobjekte nach der Terminverschiebung im Modul Simulation

application Ergebnis

  • Nach der Verschiebung der Termine (ggf. noch eines anderen Planungsobjekts) sieht die Portfoliomanagerin an der Veränderung der Ampel von rot auf grün, dass die Überlast der Abteilung Systemtechnik verschwunden ist.

application Grafische Darstellung der Ressourcenauslastung über alle Planungsobjekte hinweg nach der Terminverschiebung

info Informationen
  • Die veränderte Terminplanung möchte die Portfoliomanagerin festhalten und speichert die vorliegende Simulation als Roadmap durch Betätigen der Schaltfläche RoadmapButton.png Simulation als Roadmap definieren im Kopfbalken des Moduls.
  • Die Roadmap-Termine werden anschließend im Vorhabensteckbrief angezeigt und können durch Kopieren als neue Wunschtermine für das Vorhaben übernommen werden.

Genehmigung des Budgets

info Informationen
  • Wera Heine hat den Ziel- und Risikobeitrag berechnet und die Auslastung des Vorhabens optimiert.
target-blue Aufgabe
  • Sie möchte das Budget des Vorhabens jetzt genehmigen.
more Vorgehensweise
  • Im Panel Vorhaben des Planungsobjekts PM-Software einführen wechselt die Portfoliomanagerin ins Modul Budget durch Betätigen des gleichnamigen Reiters.

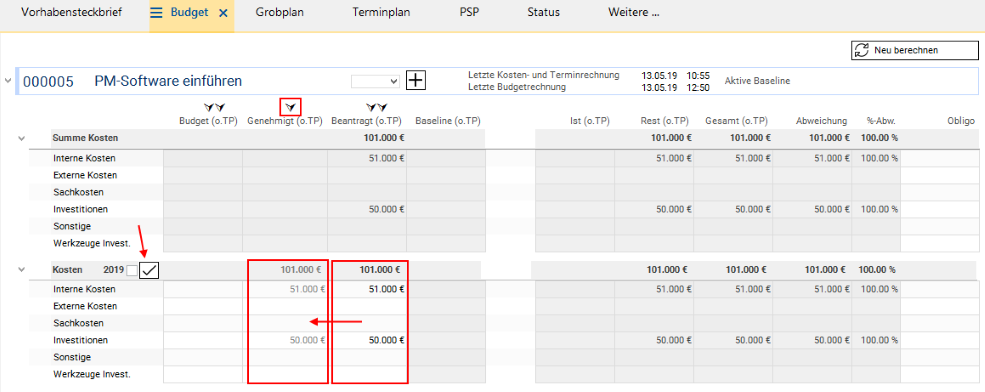

    • Im Budgetzeitraum Kosten 2019 kopiert Wera Heine die Kosten aus der Spalte Beantragt (o.TP) in die Spalte Genehmigt (o.TP), indem sie auf den Pfeil über der Zielspalte klickt.
    • Anschließend betätigt sie die Schaltfläche ButtonGenehmigen.png Kosten und Aufwände genehmigen neben der Überschrift Kosten 2019.

  • Es erscheint ein Häkchen in der benachbarten Checkbox BudgetGenehmigtBox.png Budget genehmigt. Die Budgetgenehmigung ist damit bestätigt.
  • Wera Heine betätigt die Schaltfläche Neu berechnen. Die Zahlen aus der Jahresscheibe Kosten 2019 werden auf die Projekt-Gesamt-Ebene verdichtet.

Prozessschritt 11: Freigabe zum Projekt

target-blue Aufgabe
  • Nach der Genehmigung des Budgets möchte die Portfoliomanagerin jetzt die Freigabe für das Vorhaben erteilen. Anschließend möchte sie die Projektmanagerin Ronja Koch über die Freigabe informieren.

more Vorgehensweise

  • Im Modul Prozessstatus klickt Wera Heine auf den Prozessschritt Freigabe zum Projekt.
    • Es öffnet sich ein Dialogfeld mit der Frage: Was möchten Sie tun?
    • Die Portfoliomanagerin beantwortet die Abfrage mit Betätigen der Schaltfläche Freigeben.
      • Das Vorhaben wird zum Projekt und die Ansicht wechselt automatisch vom Panel Vorhaben in das Panel Projekt.
    • Wera Heine wechselt im Panel Projekt in das Modul Projektsteckbrief.
    • Im Bereich Stakeholder wählt sie im Datensatz von Ronja Koch den Kontextmenübefehl Info versenden.
    • Sie gibt die Nachricht über die Freigabe ein und betätigt die Schaltfläche versenden.

  • Ergebnis: Ronja Koch erhält die Info über die Freigabe per Email.

info Informationen

  • Nach der Erledigung der Freigabe wird die Phase Vorhaben in den Bereich Erledigte Phasen verschoben.
  • Der Status aller Prozessschritte wird dabei auf "akzeptiert" geändert und im Feld Freigabe wird das Datum der Freigabe von der Portfoliomanagerin Wera Heine angezeigt.

Projekt

info Informationen

  • Mit der Freigabe des Vorhabens PM-Software einführen ist daraus ein Projekt geworden. Diese Umstellung geschieht automatisch auf Basis der im Prozessmodell hinterlegten Regeln.
  • Im Modul Planungsobjekte ist ersichtlich, dass
    • sich die Zahl der Projekte im Portfolio IT00001 von acht auf neun erhöht hat.
    • sich die Zahl der Vorhaben von vier auf drei reduziert hat.

  • Bei Klick auf den Link auf der Identnummer des Projekts PM-Software einführen öffnet sich nun das Projekt-Panel und nicht wie zuvor das Vorhaben-Panel.

Portfolio-Quality Gates in Projekt einfügen

target-blue Aufgabe

  • Um später den Fortschritt des neuen Projekts besser verfolgen zu können, möchte die Portfoliomanagerin für das neue Projekt Quality Gates vorgeben.
  • Hierzu muss sie die Quality Gates-Vorlage, die sie im Modul Portfoliosteckbrief im Feld Aktive Vorlage für ihr Portfolio auswählt, in das neue Projekt einfügen.

more Vorgehensweise

  • Im Panel Portfolio öffnet Wera Heine das Modul Quality Gates.
    • Im Abschnitt Planungsobjekt(e) mit Quality Gates löscht sie die Quality Gates des Projekts PL-PROJECT Einführung von PLANTA Project.
  • Sie wechselt in das Modul Portfoliosteckbrief und wählt im Feld Aktive Vorlage die neu erstellte Vorlage QG TEMPLATE 3 aus.
  • Wera Heine öffnet erneut das Modul Quality Gates.
    • In der Zeile des Projekts PM-Software einführen betätigt sie die Schaltfläche QGButton.png Quality Gates-Vorlage einkopieren.
      • Wera Heine bestätigt die Abfrage mit Ja.

  • Das Projekt wird automatisch in den Bereich Planungsobjekt(e) mit Quality Gates verschoben und die in der aktiven Vorlage definierten Quality Gates werden im ausgeklappten Projekt-Datensatz angezeigt.

  • Die Portfoliomanagerin möchte die in der Vorlage defaultmäßig gesetzten Termine der Quality Gates an die des Projekts anpassen. Hierzu möchte sie den Terminplan des Projekts PM-Software einführen sichten.
    • Sie öffnet mit Klick auf die Identnummer des Projekts PM-Software einführen das Panel des Projekts.

  • Sie wechselt wieder in das Modul Quality Gates des Portfolios IT00001.
    • Sie betätigt die Schaltfläche TerminplanAufrufenButton.png Terminplan aufrufen in der Zeile des Projekts.
    • Der Terminplan des Projekts öffnet sich.

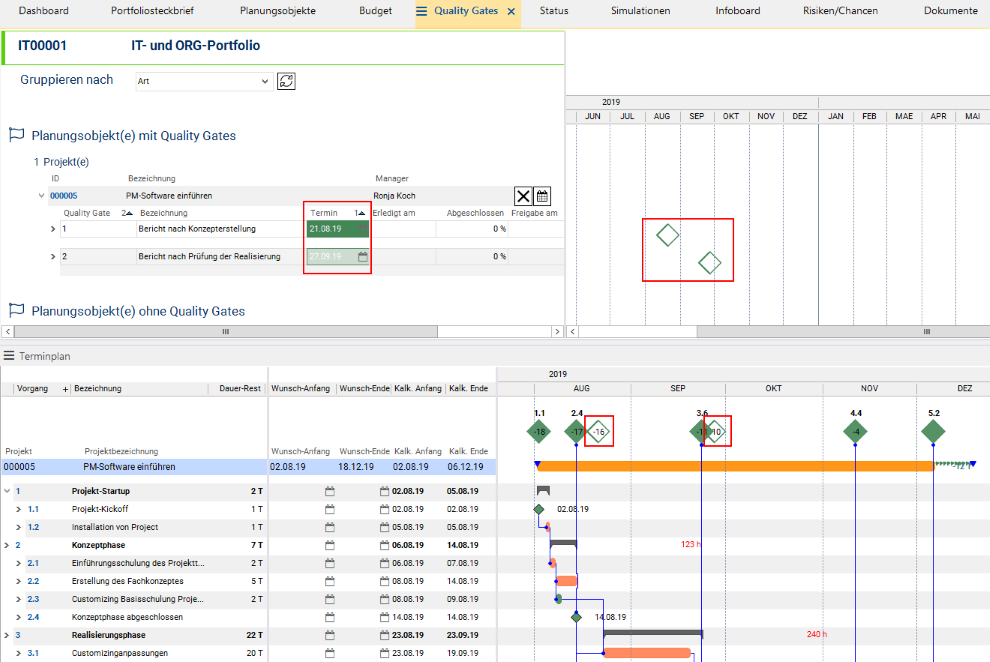

    • Entsprechend den berechneten Terminen des Projekts bestimmt die Portfoliomanagerin die Termine für die Quality Gates im Feld Termin und führt erneut die Berechnung des Terminplans durch.
  • Die Portfolio-Quality Gates werden in den Terminplan des Projekts eingefügt und sind im Skalenbereich sichtbar.
  • Gleichzeitig erscheinen sie unter der Skala im Modul Quality Gates im Portfolio.

Topic attachments
I Attachment Action Size Date Who Comment
pngpng Auslastung.png manage 42.6 K 2019-05-13 - 12:47 UnknownUser
pngpng Auslastungneu.png manage 43.1 K 2019-05-13 - 12:47 UnknownUser
pngpng AuslastungsdiagrammButton.png manage 0.3 K 2019-05-16 - 13:29 UnknownUser
pngpng BWKEinfgen.png manage 14.3 K 2019-04-29 - 09:52 UnknownUser
pngpng BWKGewichtungFreigabe.png manage 13.5 K 2019-04-29 - 10:07 UnknownUser
pngpng BereichEinfgen.png manage 13.5 K 2019-04-29 - 09:51 UnknownUser
pngpng BewertungsdatenKomplett.png manage 27.9 K 2019-04-29 - 12:11 UnknownUser
pngpng Bubbleneu.png manage 14.7 K 2019-05-13 - 10:37 UnknownUser
pngpng BudgetAktualisieren.png manage 10.4 K 2019-05-16 - 08:46 UnknownUser
pngpng BudgetBeantragt1-85.png manage 67.3 K 2019-06-13 - 12:28 UnknownUser
pngpng BudgetBeantragt2-85.png manage 53.9 K 2019-04-29 - 13:47 UnknownUser
pngpng BudgetBeforeNewProposal-90.png manage 86.8 K 2019-05-13 - 10:02 UnknownUser
pngpng BudgetGenehmigtBox.png manage 0.3 K 2019-05-13 - 13:16 UnknownUser
pngpng BudgetWithNewProposal-90.png manage 86.2 K 2019-05-13 - 10:02 UnknownUser
pngpng BudgetWithNewProposal2-85.png manage 57.9 K 2019-05-13 - 10:21 UnknownUser
pngpng Budgetneuverdichtet-85.png manage 74.1 K 2019-05-16 - 08:58 UnknownUser
pngpng ButtonGenehmigen.png manage 0.4 K 2019-05-13 - 13:16 UnknownUser
pngpng ButtonPortfolioAkutalisieren.png manage 0.5 K 2019-05-13 - 09:37 UnknownUser
pngpng CheckboxMitGates.png manage 11.9 K 2019-05-16 - 10:47 UnknownUser
pngpng CopyQG.png manage 18.6 K 2019-05-16 - 10:38 UnknownUser
pngpng EinfgenButton.png manage 0.3 K 2019-04-29 - 09:34 UnknownUser
pngpng Erledigt10.png manage 3.2 K 2019-05-13 - 08:58 UnknownUser
pngpng Erledigt1und2.png manage 5.7 K 2019-04-29 - 11:30 UnknownUser
pngpng Erledigt3.png manage 5.7 K 2019-04-29 - 11:48 UnknownUser
pngpng Erledigt4.png manage 6.3 K 2019-04-29 - 12:35 UnknownUser
pngpng Erledigt6.png manage 7.7 K 2019-04-29 - 13:32 UnknownUser
pngpng Erledigt7.png manage 8.2 K 2019-04-29 - 13:47 UnknownUser
pngpng Erledigt8.png manage 8.9 K 2019-04-29 - 14:18 UnknownUser
pngpng Erledigt9.png manage 10.2 K 2019-04-29 - 14:31 UnknownUser
pngpng GruppeEinfgen.png manage 14.3 K 2019-04-29 - 09:51 UnknownUser
pngpng InfoFreigabe.png manage 7.3 K 2019-05-13 - 13:35 UnknownUser
pngpng InfoProzessschritt.png manage 6.0 K 2019-04-29 - 12:54 UnknownUser
pngpng InfoProzessschrittAngepasst.png manage 10.7 K 2019-04-29 - 12:49 UnknownUser
pngpng Infoboard.png manage 21.1 K 2019-05-13 - 10:31 UnknownUser
pngpng KPI.png manage 4.2 K 2019-04-29 - 14:17 UnknownUser
pngpng KPIEinfuegen.png manage 13.6 K 2019-04-29 - 14:17 UnknownUser
pngpng KPIKombi.png manage 28.0 K 2019-04-29 - 14:17 UnknownUser
pngpng KostenLink.png manage 14.8 K 2019-05-13 - 10:11 UnknownUser
pngpng Kostenkopieren-85.png manage 71.9 K 2019-05-16 - 08:58 UnknownUser
pngpng NPVNachher.png manage 9.5 K 2019-04-29 - 14:18 UnknownUser
pngpng NPVVorher.png manage 9.5 K 2019-04-29 - 14:17 UnknownUser
pngpng NewQGs.png manage 22.7 K 2019-05-16 - 10:47 UnknownUser
pngpng PFZuordnungen.png manage 33.1 K 2019-05-13 - 09:13 UnknownUser
pngpng PM-Modelle.png manage 43.6 K 2019-04-29 - 09:03 UnknownUser
pngpng POsNachUmwandlung.png manage 34.5 K 2019-05-13 - 13:44 UnknownUser
pngpng POsZuordnen.png manage 25.7 K 2019-05-13 - 09:31 UnknownUser
pngpng PhaseVorhaben.png manage 25.9 K 2019-05-13 - 13:36 UnknownUser
pngpng ProjektantragAbgeben.png manage 21.9 K 2019-04-29 - 14:38 UnknownUser
pngpng ProjektantragErstellt.png manage 21.4 K 2019-04-29 - 14:30 UnknownUser
pngpng ProjektantragFreigegeben.png manage 10.3 K 2019-04-29 - 14:31 UnknownUser
pngpng Projektsteckbrief.png manage 30.1 K 2019-05-13 - 13:44 UnknownUser
pngpng Prozessstatus.png manage 5.1 K 2019-04-29 - 11:06 UnknownUser
pngpng ProzessstatusAnpassungen.png manage 23.2 K 2019-04-29 - 11:18 UnknownUser
pngpng ProzessstatusReiter-85.png manage 79.3 K 2019-04-29 - 11:03 UnknownUser
pngpng QGButton.png manage 0.3 K 2019-05-16 - 10:38 UnknownUser
pngpng Ressourcensimulation1.png manage 36.1 K 2019-05-13 - 12:05 UnknownUser
pngpng RessourcensimulationEnde1.png manage 32.1 K 2019-05-13 - 12:47 UnknownUser
pngpng RessourcensimulationEnde2.png manage 3.6 K 2019-05-13 - 12:47 UnknownUser
pngpng ResultQGs2-75.png manage 111.4 K 2019-05-16 - 11:29 UnknownUser
pngpng Risikowert.png manage 33.3 K 2019-04-29 - 12:34 UnknownUser
pngpng RisikowertBewerten.png manage 9.4 K 2019-04-29 - 12:34 UnknownUser
pngpng RisikowertGrafik.png manage 9.0 K 2019-04-29 - 12:35 UnknownUser
pngpng RoadmapButton.png manage 0.5 K 2019-05-16 - 13:29 UnknownUser
pngpng StakeholderButton.png manage 0.5 K 2019-04-29 - 10:44 UnknownUser
pngpng StatusberichtErstellt.png manage 17.2 K 2019-05-16 - 08:52 UnknownUser
pngpng StatusberichtSimulation.png manage 14.8 K 2019-05-13 - 11:21 UnknownUser
pngpng StatusberichtZugeordnet.png manage 14.2 K 2019-05-16 - 08:53 UnknownUser
pngpng StatusberichtZuordnen.png manage 7.1 K 2019-05-16 - 08:53 UnknownUser
pngpng TemplateQG.png manage 19.0 K 2019-05-16 - 10:23 UnknownUser
pngpng TerminplanAufrufenButton.png manage 0.4 K 2019-05-16 - 10:47 UnknownUser
pngpng TerminplanErledigt.png manage 7.1 K 2019-04-29 - 13:19 UnknownUser
pngpng TerminplanGesamt.png manage 137.5 K 2019-04-29 - 13:19 UnknownUser
pngpng TerminplanKapazitt.png manage 23.5 K 2019-04-29 - 13:32 UnknownUser
pngpng TerminplanKopieren.png manage 18.7 K 2019-04-29 - 13:19 UnknownUser
pngpng VorhabenBeschreiben.png manage 15.5 K 2019-04-29 - 11:29 UnknownUser
pngpng VorhabenDeaktiviert-85.png manage 127.1 K 2019-05-16 - 08:46 UnknownUser
pngpng Vorhabensteckbrief.png manage 26.2 K 2019-04-29 - 10:43 UnknownUser
pngpng VorhabensteckbriefDaten.png manage 15.7 K 2019-04-29 - 10:47 UnknownUser
pngpng VorhabensteckbriefStakeholder.png manage 8.0 K 2019-04-29 - 10:47 UnknownUser
pngpng Vorhabensteckbriefneu.png manage 11.8 K 2019-05-13 - 12:47 UnknownUser
pngpng Zielbeitrag.png manage 8.8 K 2019-04-29 - 11:48 UnknownUser
pngpng ZielbeitragAbschliessen.png manage 17.8 K 2019-04-29 - 12:11 UnknownUser
pngpng ZielbeitragBereich.png manage 19.4 K 2019-04-29 - 12:04 UnknownUser
pngpng ZielbeitragBewerten.png manage 9.3 K 2019-04-29 - 12:01 UnknownUser
pngpng calculate_schedule.png manage 0.6 K 2019-04-29 - 13:09 UnknownUser
Topic revision: r33 - 2019-09-11 - 17:14:16 - MareikeRichers

  • Suche in Topic-Namen

  • Suche in Topic-Inhalten
