Tutorial: Webbasierte Arbeitszeiterfassung mit PLANTA-Hybrid Ab DB 39.5.16

zu weiteren Tutorials

Hinweis

  • Die nachfolgende Beschreibung gilt für die Desktop-Versionen.

Einleitung

Ziel dieses Tutorials
  • Erstanwender sollen die Funktionalität und den Umgang mit der webbasierten Zeiterfassung beim hybriden Einsatz von PLANTA pulse und PLANTA project erlernen.
  • Dabei sollen Arbeitszeiten sowohl auf PLANTA pulse-Elemente (Karten) als auch PLANTA project-Elemente (Vorgänge) erfasst werden; dies ist die sogenannte erweiterte Zeiterfassung.

Bitte beachten Sie:

  • Alle Übungen bauen auf den PLANTA-Demodaten auf. Diese müssen zuvor installiert sein.
  • Für dieses Tutorial muss ein PLANTA Hybrid-System mit der Option für die erweiterte Zeiterfassung eingerichtet worden sein. Diesbezüglich wenden Sie sich an Ihren PLANTA-Administrator. Mehr Informationen
    • Die IP-Adresse des Systems und Demodaten-Passwörter bitte beim Administrator erfragen.
  • Die in diesem Tutorial verwendeten Screenshots dienen der exemplarischen Darstellung und können vom tatsächlichen Layout im Programm abweichen.
  • Dieses Tutorial baut auf dem Tutorial Arbeiten mit PLANTA-Hybrid auf. Wir empfehlen ausdrücklich, das Tutorial Arbeiten mit PLANTA-Hybrid im Vorwege durchzuarbeiten, da es ein grundsätzliches Verständnis von PLANTA-Hybrid vermittelt. Außerdem werden dort Elemente erfasst, auf die beim Durchspielen dieses Zeiterfassungs-Tutorials zurückgegriffen wird.

Mitarbeiter (R1)

Ausgangssituation
  • Die Mitarbeiterin Daniela Müller meldet sich mit ihrem Benutzer R1 in PLANTA pulse (die Webkomponente des PLANTA-Hybrid-Systems) an und möchte ihre Arbeitszeiten erfassen.

Vorgehensweise

  • Den Internet-Browser öffnen und die IP-Adresse des PLANTA pulse-Systems eingeben.
  • Im-Login-Fenster den Benutzernamen "r1" von Daniela Müller und das vom Administrator mitgeteilte Passwort eingeben.

  • Aus dem Programmmenü über den Menüpunkt IconZeiterfassung.png ins Panel Zeiterfassung wechseln.

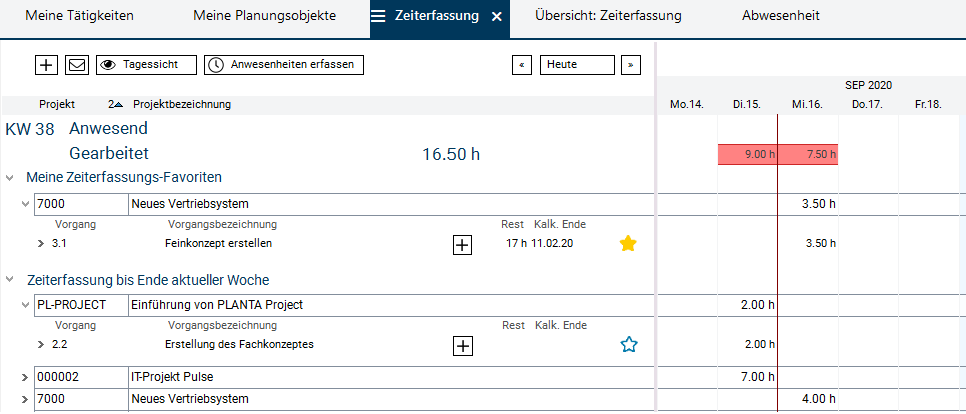

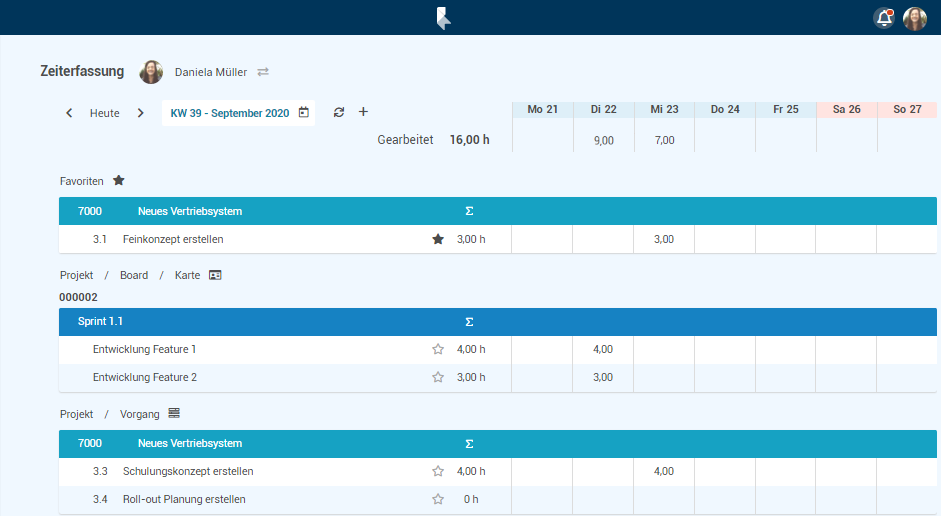

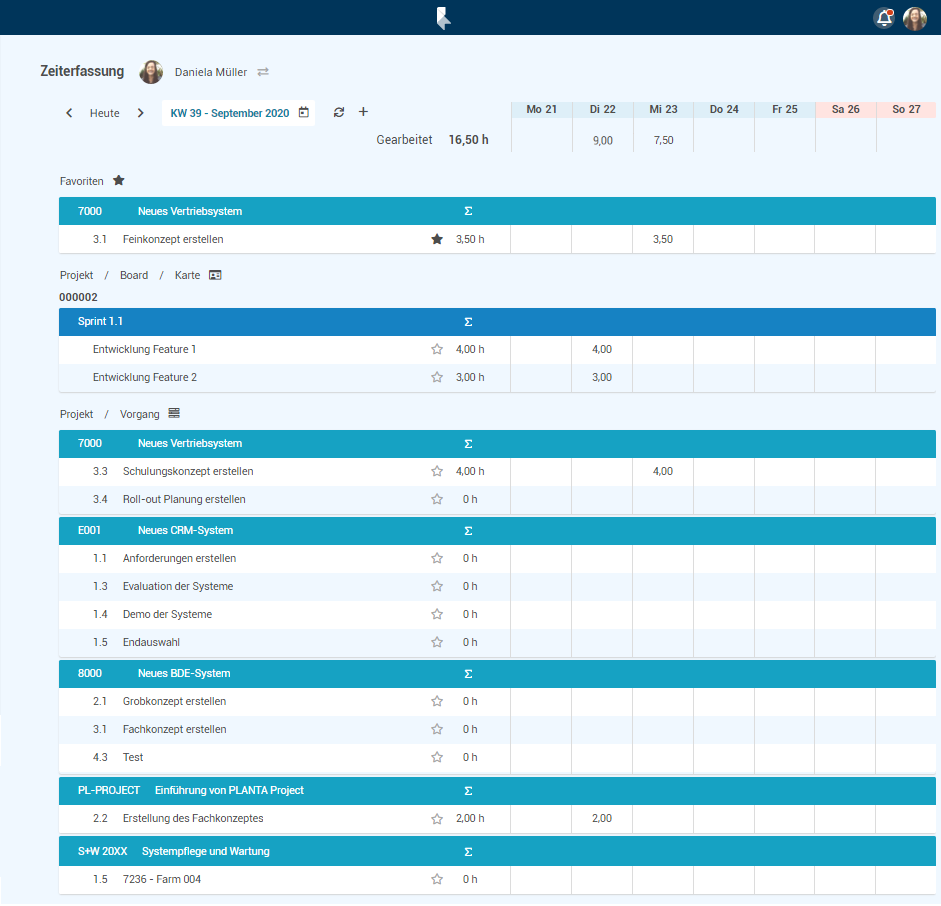

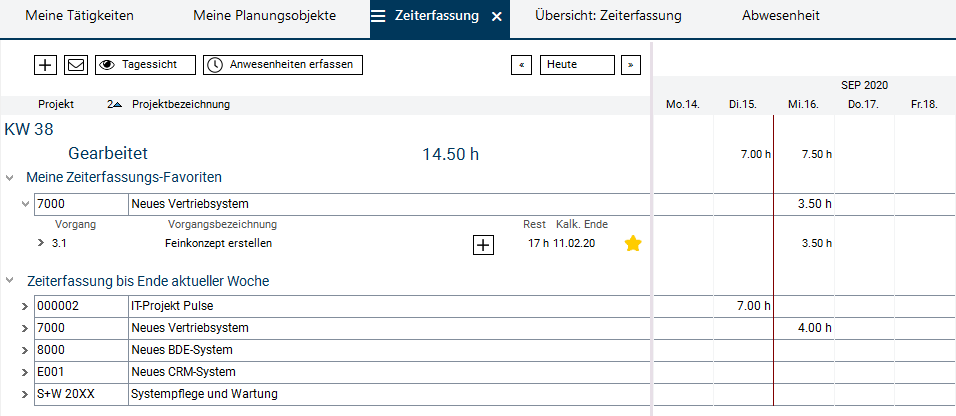

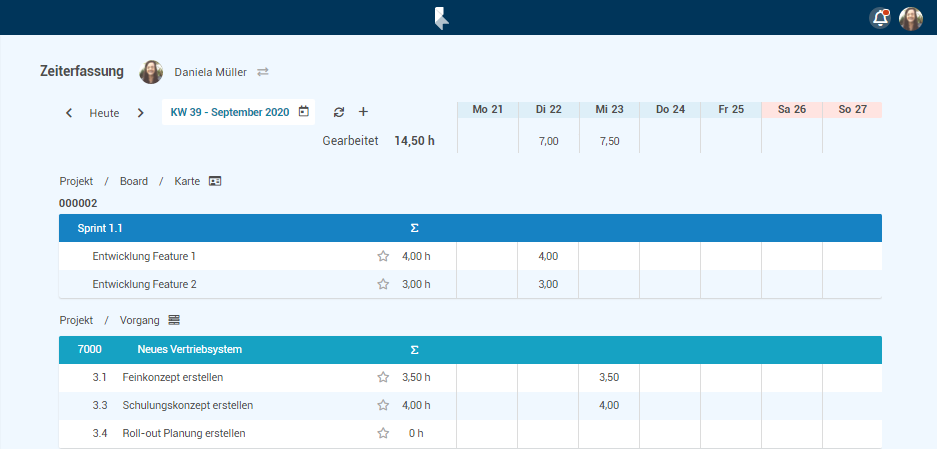

  • Daniela Müller sieht alle Elemente, sowohl PLANTA pulse-Karten als auch PLANTA project-Vorgänge, für die sie in der aktuellen Woche eingeplant ist.
  • Sie sieht auch Stunden, die sie im Vorfeld bereits direkt auf Karten erfasst hat.

Arbeitsstunden auf einem geplanten Vorgang erfassen

Aufgabe

  • Daniela Müller hat heute an den beiden Vorgängen 3.1 Feinkonzept erstellen und 3.3 Schulungskonzept erstellen des Projekts "7000" jeweils 3,5 bzw. 4 Std. lang gearbeitet.
  • Diese Arbeitszeiten möchte sie nun erfassen.

Information

  • Da weder der eine noch der andere Vorgang zur agilen Bearbeitung mit PLANTA pulse synchronisiert wurde, erscheinen beide im Bereich Projekt / Vorgang als PLANTA project-Elemente.

Vorgehensweise

  • Auf den Vorgang 3.1 Feinkonzept erstellen im Projekt "7000" klicken.
  • Ein Dialogfenster zum Erfassen neuer Stunden öffnet sich.
  • Die gearbeiteten Stunden (3,5) im Feld Gearbeitet eintragen.
  • Einen Kommentar (z. B. "Überarbeitung des Grobkonzepts") im Feld Kommentar eintragen.

  • Auf Speichern klicken.

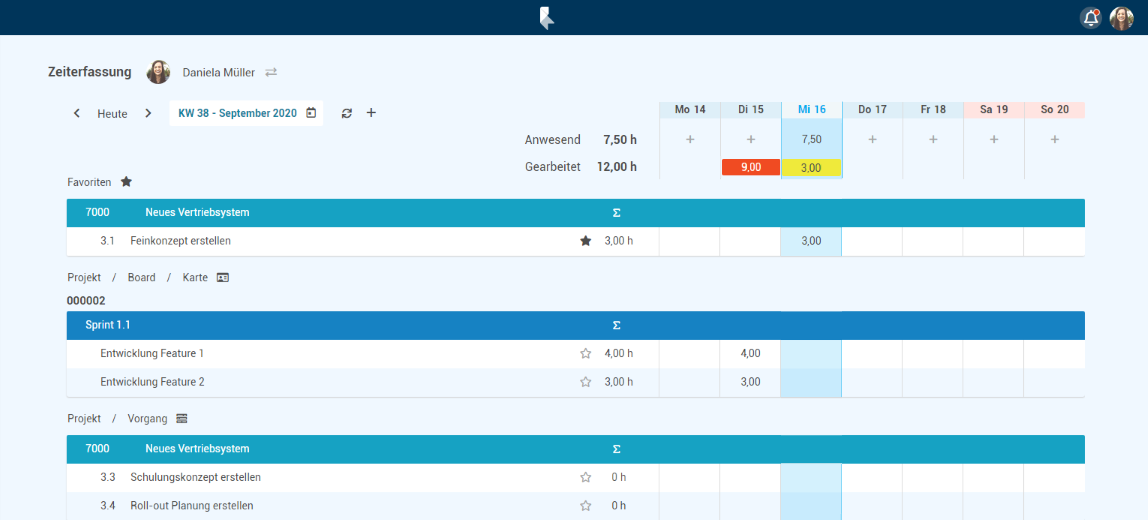

  • Auf die gleiche Art und Weise 4 Std. auf dem Vorgang 3.3 Schulungskonzept erstellen im Projekt "7000" erfassen.

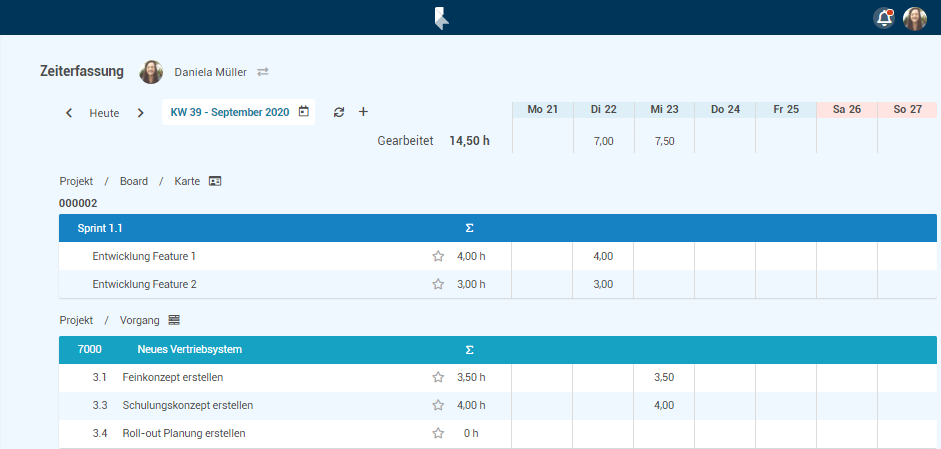

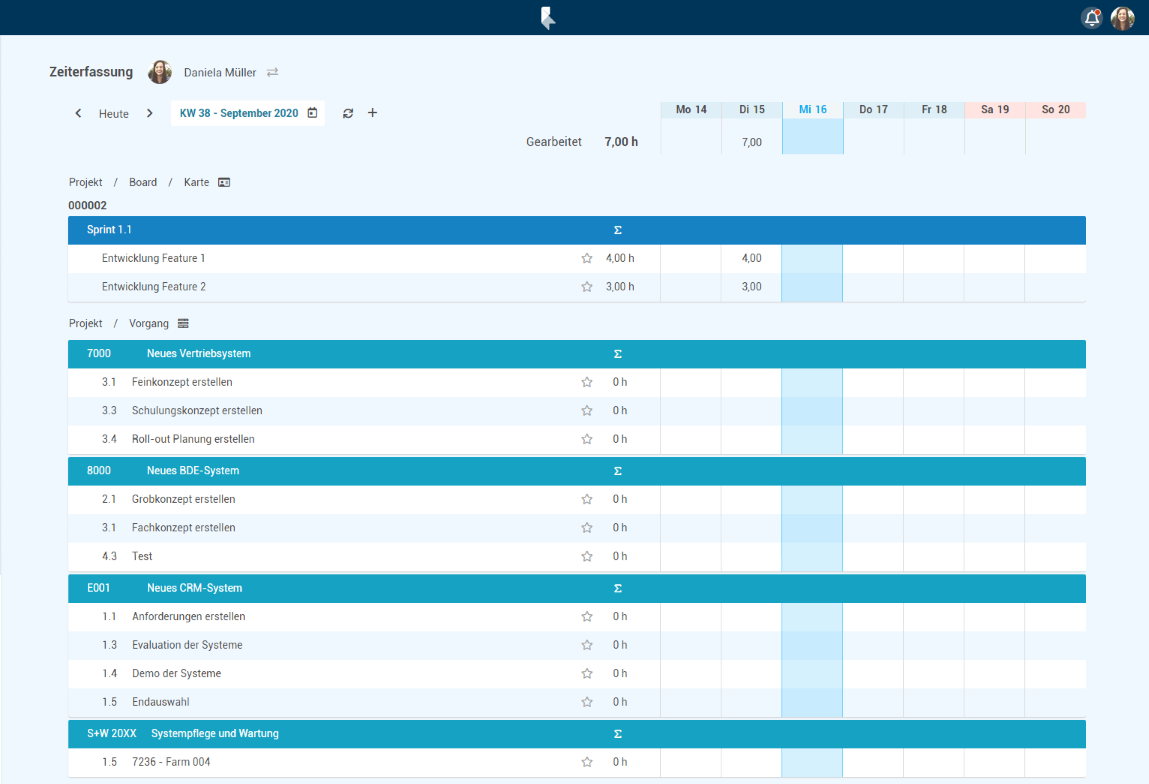

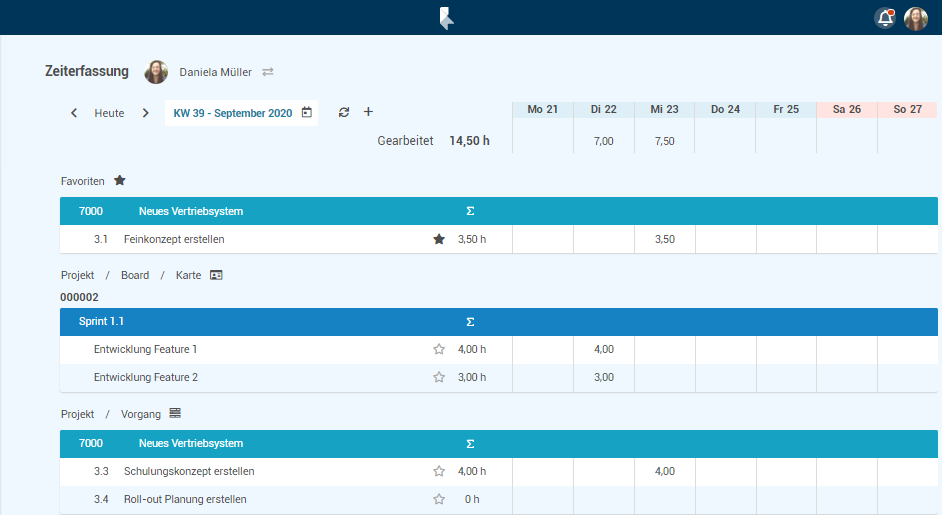

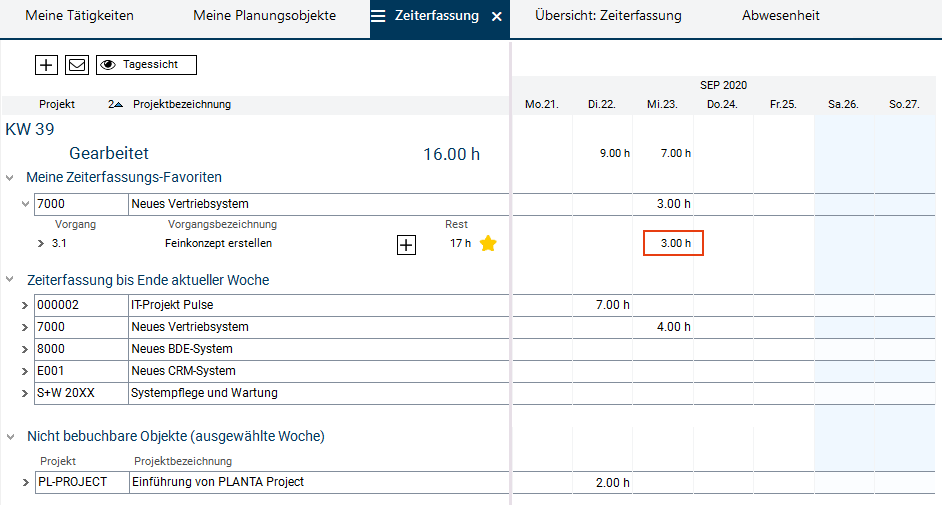

  • Ergebnis:

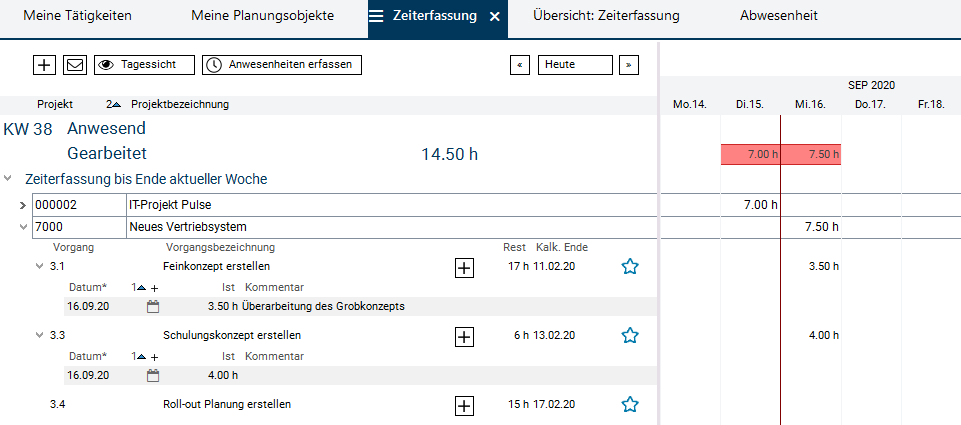

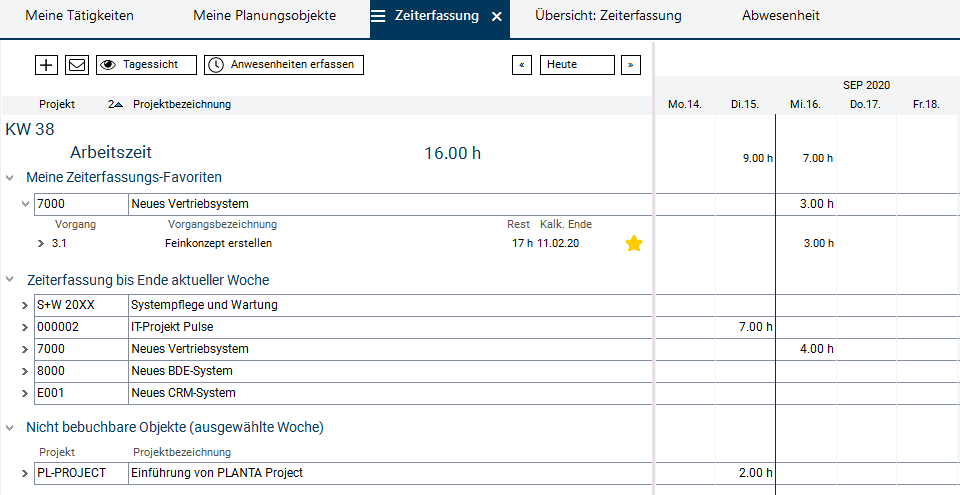

  • Die Daten wurden auch automatisch an PLANTA project übertragen:

Vorgang als Zeiterfassungs-Favorit markieren

Aufgabe
  • Daniela Müller arbeitet derzeit regelmäßig am Vorgang 3.1 Feinkonzept erstellen im Projekt "7000".
  • Um den Vorgang in Zukunft schneller zu finden, möchte sie ihn als Zeiterfassungs-Favorit markieren

Vorgehensweise

  • In der Zeile des Vorgangs 3.1 Feinkonzept erstellen im Projekt "7000" auf IconStern.png klicken.

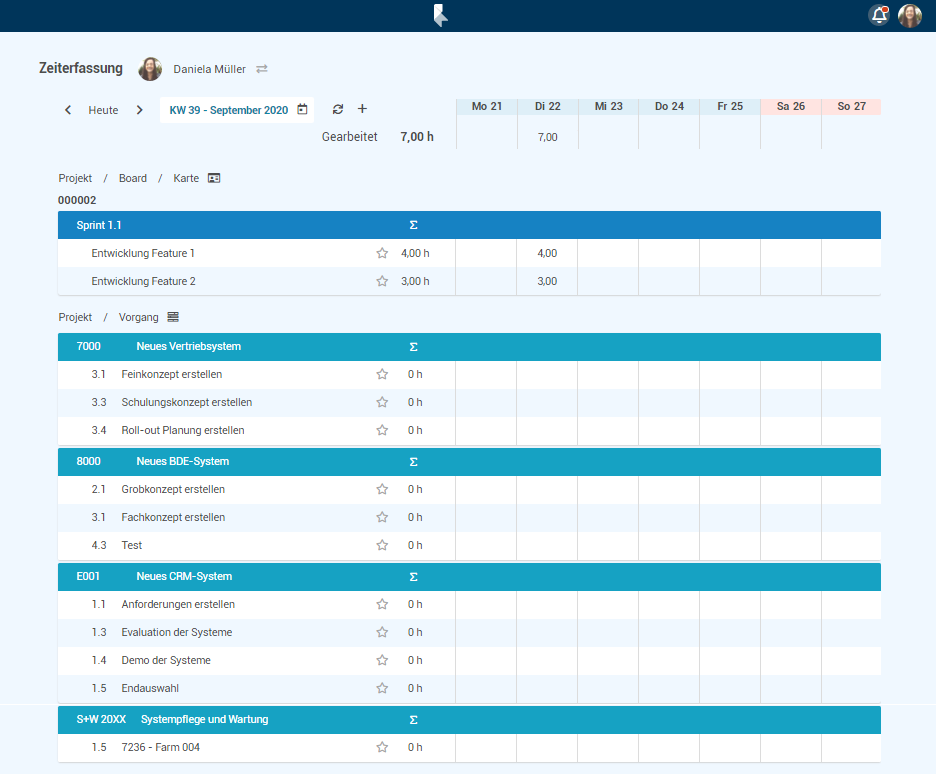

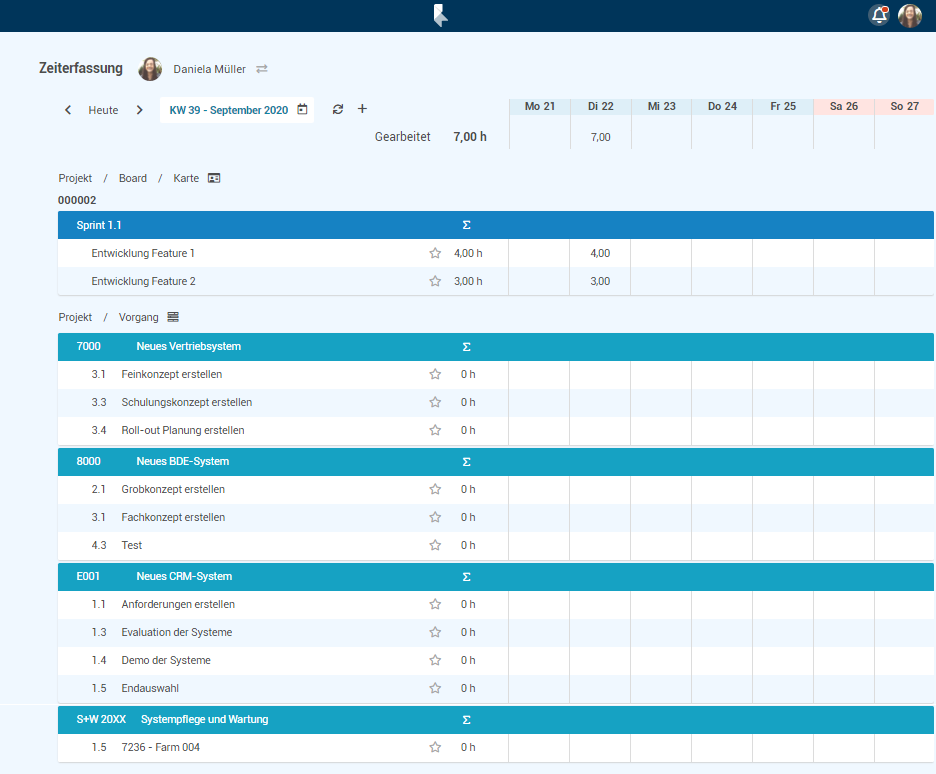

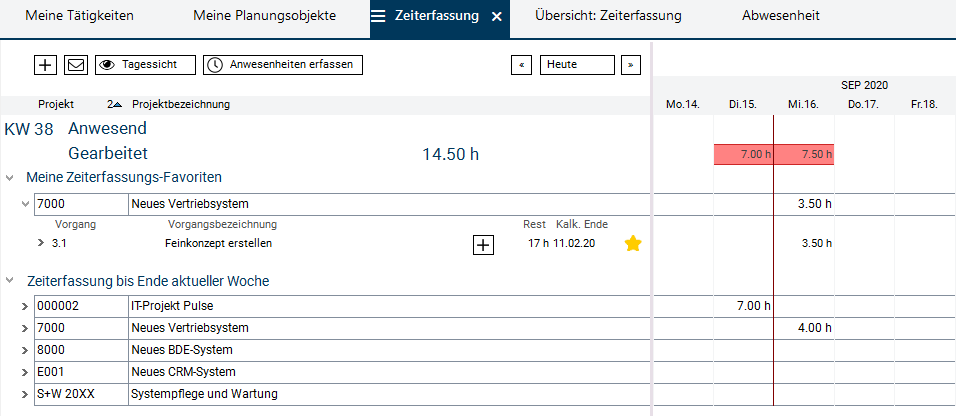

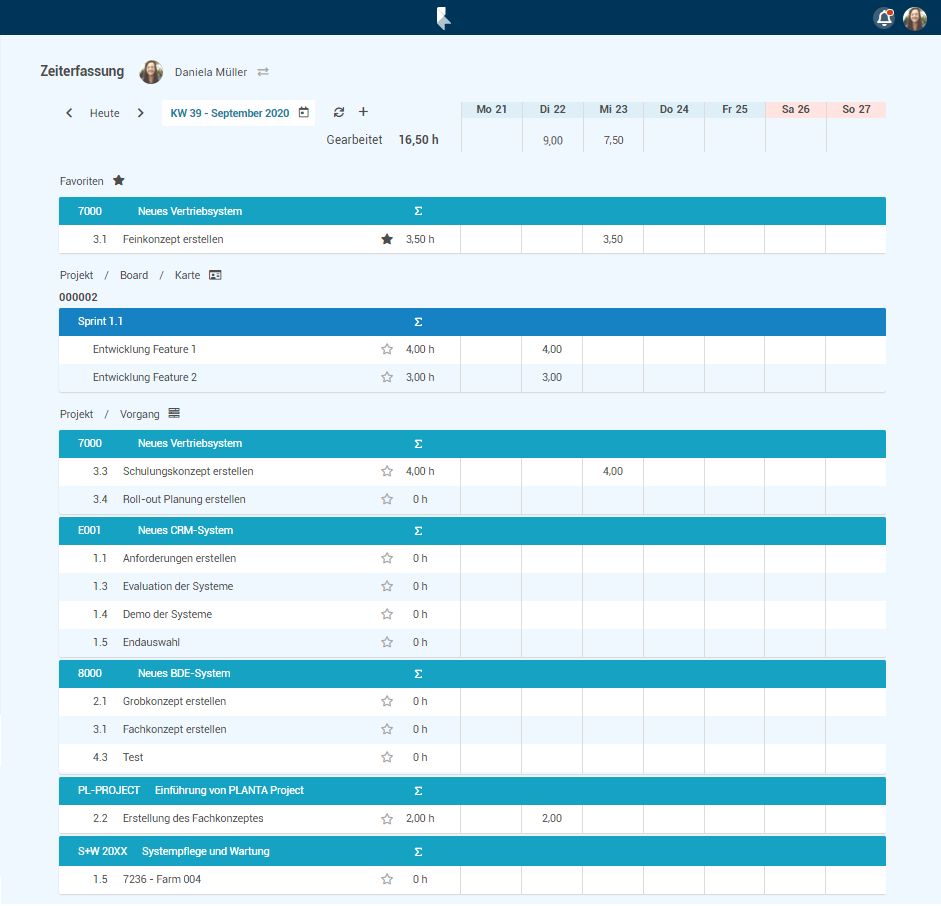

  • Ergebnis: Der Vorgang wird nach oben in den Bereich Favoriten verschoben und mit IconSternVoll.png gekennzeichnet:

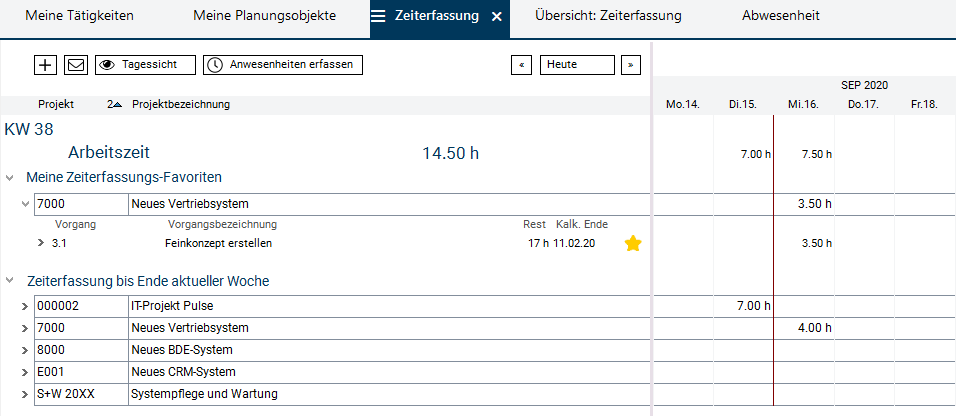

  • Die Zeiterfassungs-Favoriten werden ebenfalls mit PLANTA project synchronisiert:

Arbeitsstunden auf einem ungeplanten Vorgang erfassen

Aufgabe
  • Daniela Müller hat am vorherigen Tag auch 2 Std. am Vorgang 2.2 Erstellung des Fachkonzeptes im Projekt "PL-PROJECT" gearbeitet, doch in diesem Vorgang ist sie nicht eingeplant.
  • Um Arbeitszeiten auf den Vorgang zu erfassen, in den Daniela Müller nicht direkt eingeplant ist, muss sie diesen Vorgang zunächst zu dem Zeiterfassungs-Panel hinzufügen.

Vorgehensweise: Den gewünschten Vorgang suchen

  • Oben links im Schaltflächenbereich des Panels auf IconPlusZeit.png klicken.
  • Es öffnet sich das Dialogfenster Arbeitszeit erfassen.

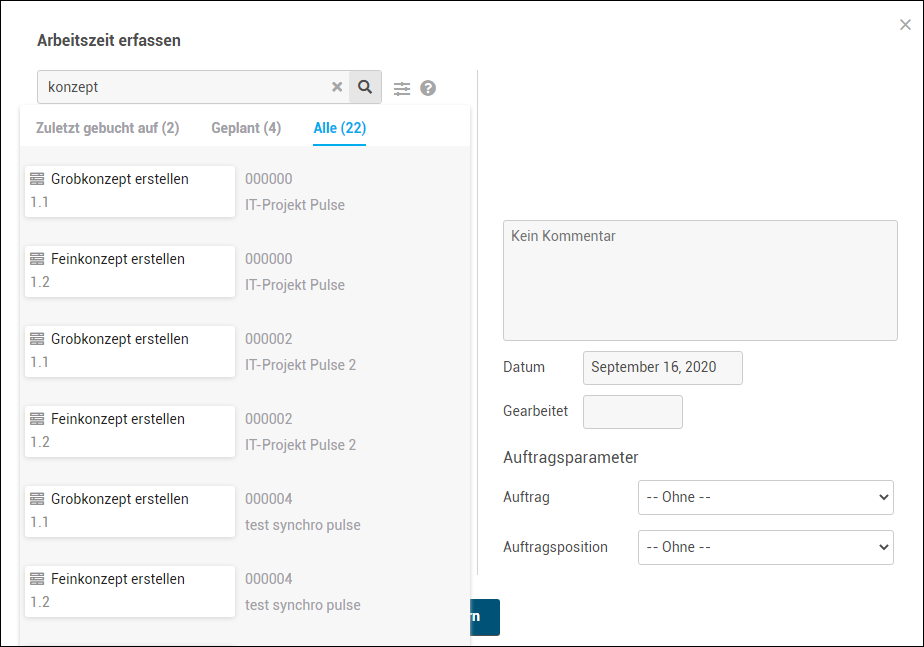

    • Im Feld Karte/Vorgang suchen... einen Suchbegriff (z. B. "Konzept") eingeben und auf IconLupe.png klicken. Es werden alle Vorgänge und Karten durchsucht, die im Namen oder der ID den Suchstring enthalten.
    • Im Tab Alle sieht Daniela Müller nun alle Vorgänge, die den Begriff "Konzept" enthalten.
    • In den Suchergebnissen bis zu dem gewünschten Vorgang scrollen.

  • Alternativ könnte Daniel Müller die Suchergebnisse weiter eingrenzen auf die eines Projekts, in diesem Fall auf "PL-PROJECT" .
    • Hierzu auf IconSuchoptionen.png klicken, um die Suchoptionen zu öffnen.
    • In der Listbox das Projekt "PL-PROJECT" auswählen.
      • Die Listbox kann durch Eingabe eines Teilstrings gefiltert werden.
    • Im Suchfeld wird vor dem zuvor eingetragenen Suchstring zusätzlich der Projektschlüssel zusammen mit dem erforderlichen Schlüsselwort eingefügt.
    • Die Suchanfrage noch einmal mit Klick auf IconLupe.png bestätigen.

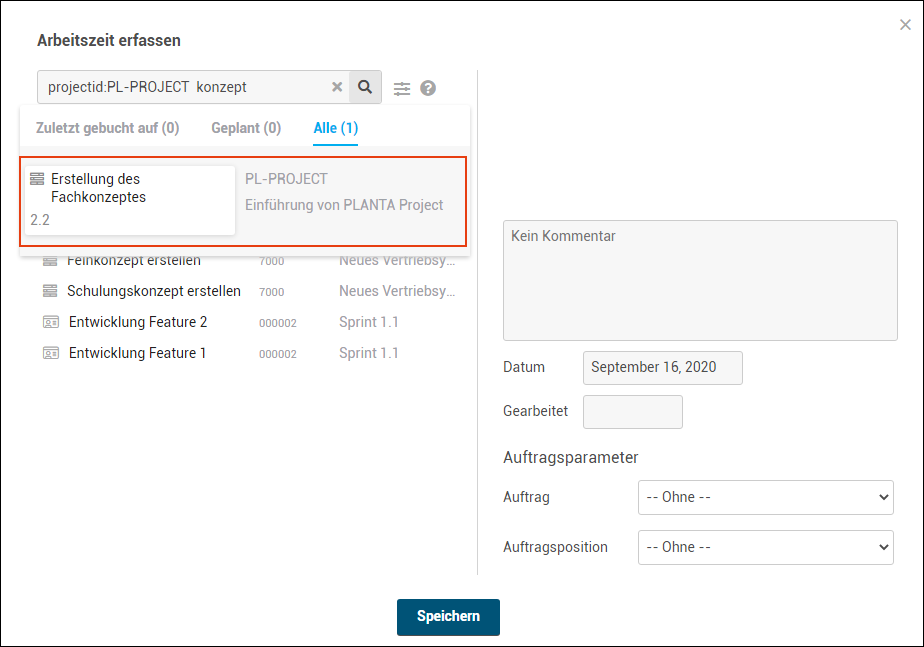

    • Im Tab Alle sieht Daniela Müller nun alle Vorgänge im Projekt "PL-PROJECT", die den Begriff "Konzept" enthalten.

  • Den Vorgang 2.2 Erstellung des Fachkonzeptes in den Suchergebnissen auswählen.
  • Im rechten Bereich des Dialogfensters die gearbeiteten Stunden (2) im Feld Gearbeitet eintragen.
  • Das Datum auf den gestrigen Tag ändern.

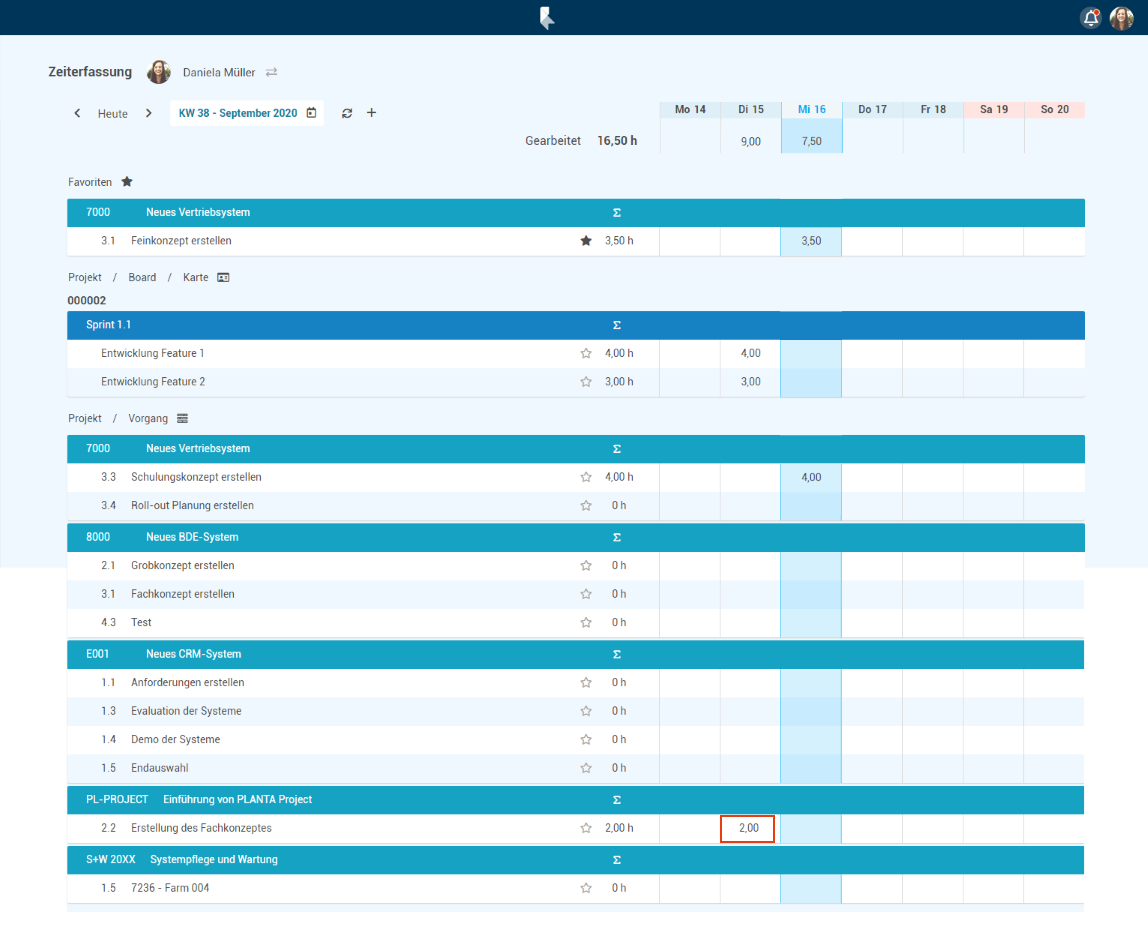

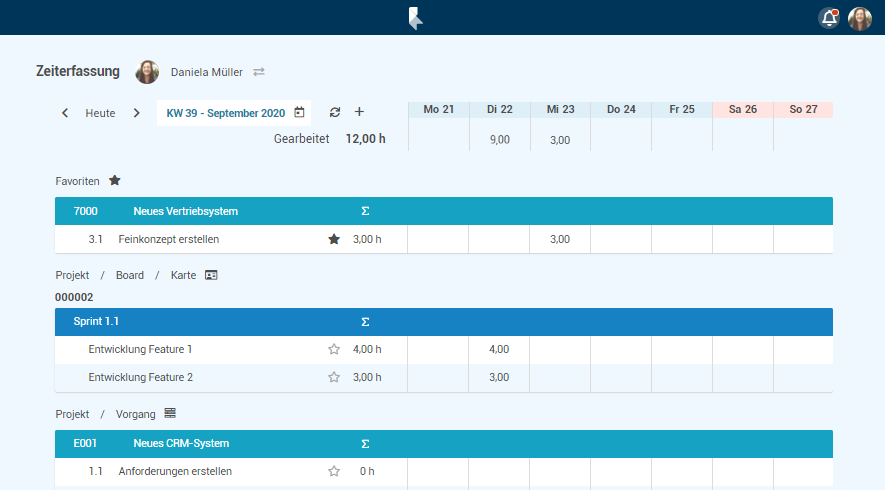

  • Auf Speichern klicken. Ergebnis:

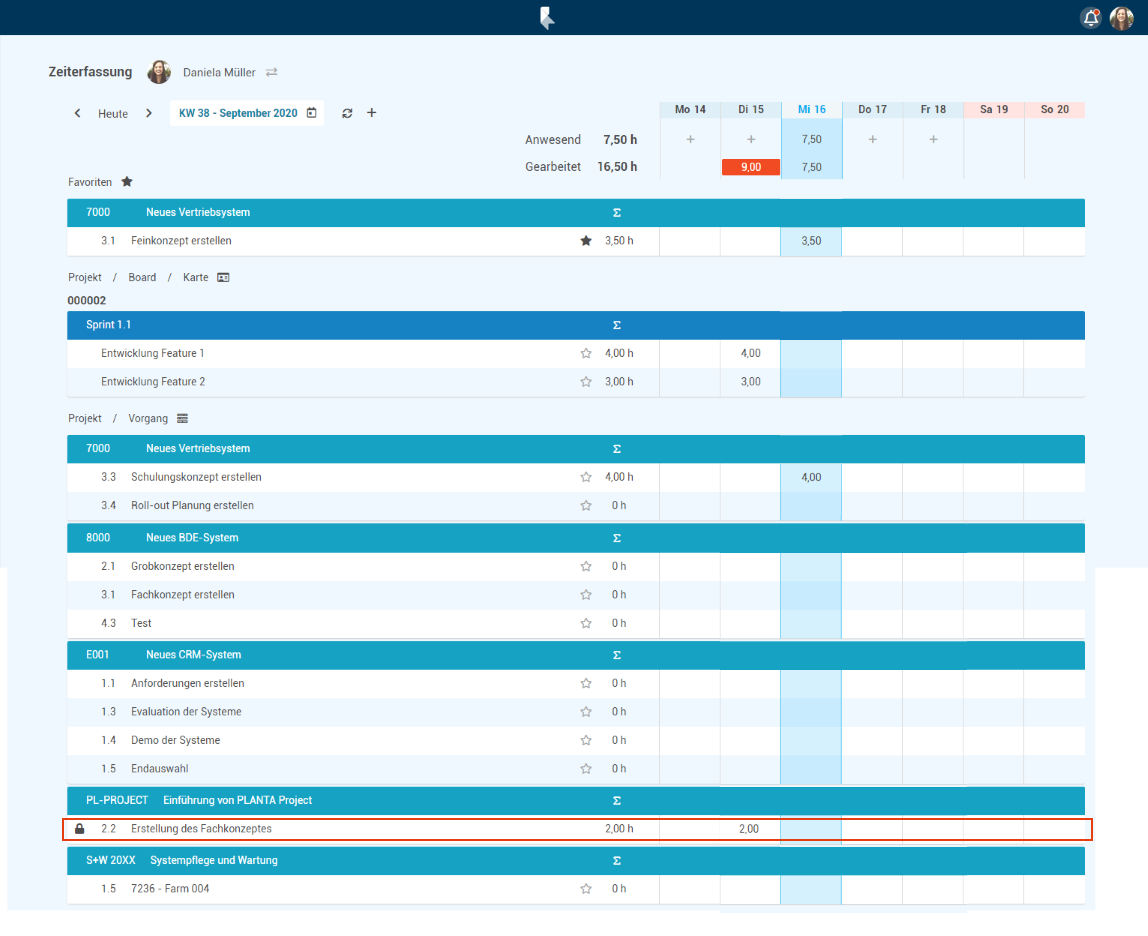

  • Die Daten wurden ebenfalls automatisch an PLANTA project übertragen:

  • Daniela Müller informiert ihren Projektmanager, Georg Hart, dass sie die Arbeit an diesem Vorgang abgeschlossen hat.

Projektmanager (R41): Vorgang als "Erledigt" kennzeichnen

Aufgabe
  • Der Projektmanager Georg Hart wurde von Daniela Müller darüber informiert, dass sie ihre Arbeit am Vorgang 2.2 Erstellung des Fachkonzeptes im Projekt "PL-PROJECT" abgeschlossen hat.
  • Der Projektmanager möchte den Vorgang deshalb in PLANTA project auf "Erledigt" setzen, damit auf den Vorgang keine Buchungen mehr vorgenommen werden können.

Vorgehensweise

  • Den PLANTA project-Client aufrufen.
  • Login mit dem Benutzernamen "r41" von Georg Hart.
  • Die ID des Projekts "PL-PROJECT" anklicken.
  • Über den gleichnamigen Reiter in das Modul Terminplan wechseln.

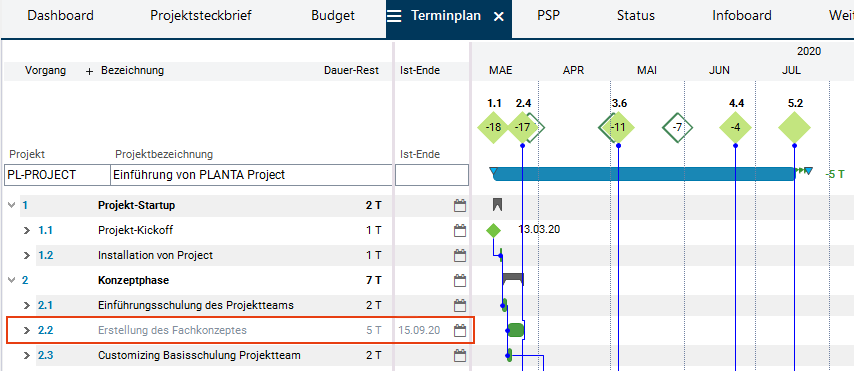

  • In der Zeile des Vorgangs 2.2 Erstellung des Fachkonzeptes im Datenfeld Ist-Ende (Fenster 2) das heutige Datum eintragen.
  • Speichern.
  • Die Schaltfläche calculate_schedule.png Terminplan berechnen in der Symbolleiste betätigen.
  • Ergebnis:

Mitarbeiter (R1)

Aufgabe
  • Daniela Müller möchte sich die aktuellen Daten im Panel Zeiterfassung ansehen.
  • Danach möchte sie noch einige Änderungen durchführen.

Vorgehensweise

  • Zurück zur Zeiterfassung von Daniela Müller im PLANTA pulse-System wechseln.
  • Auf IconRefresh.png klicken, um die Daten zu aktualisieren.

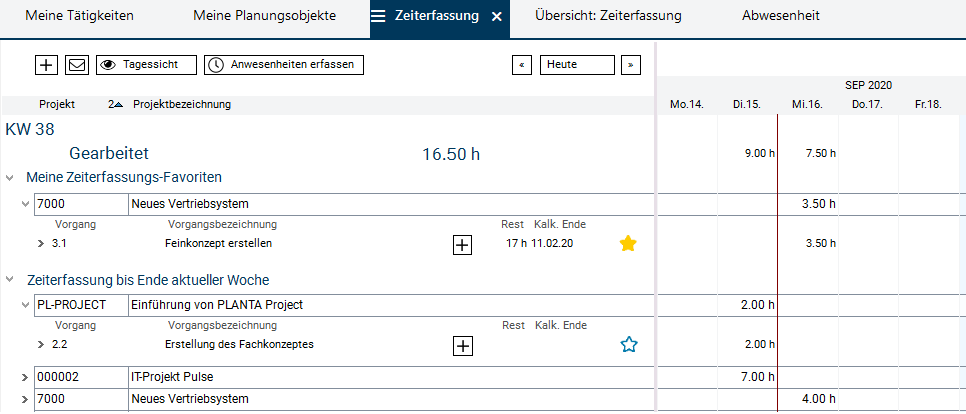

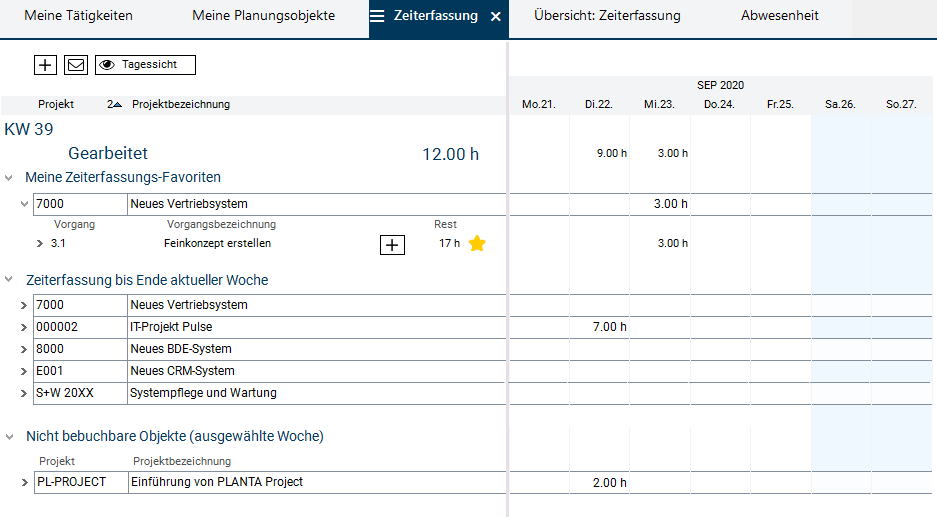

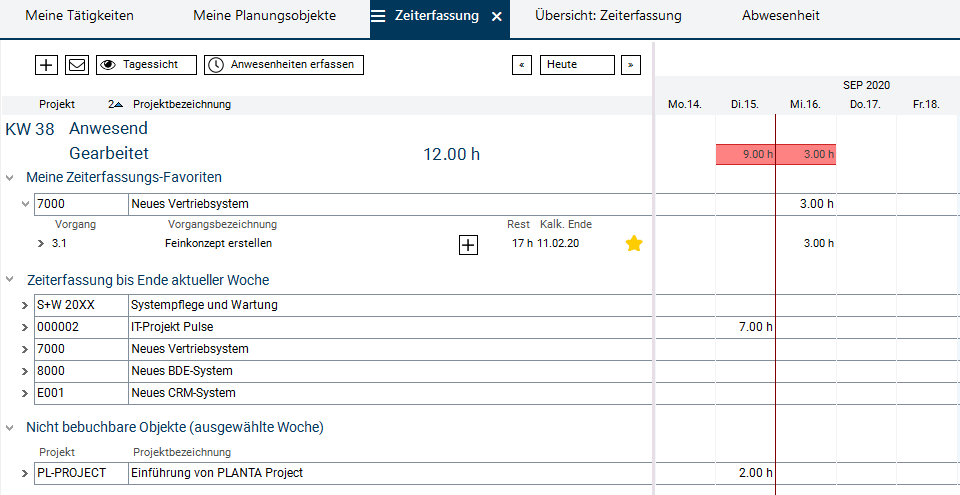

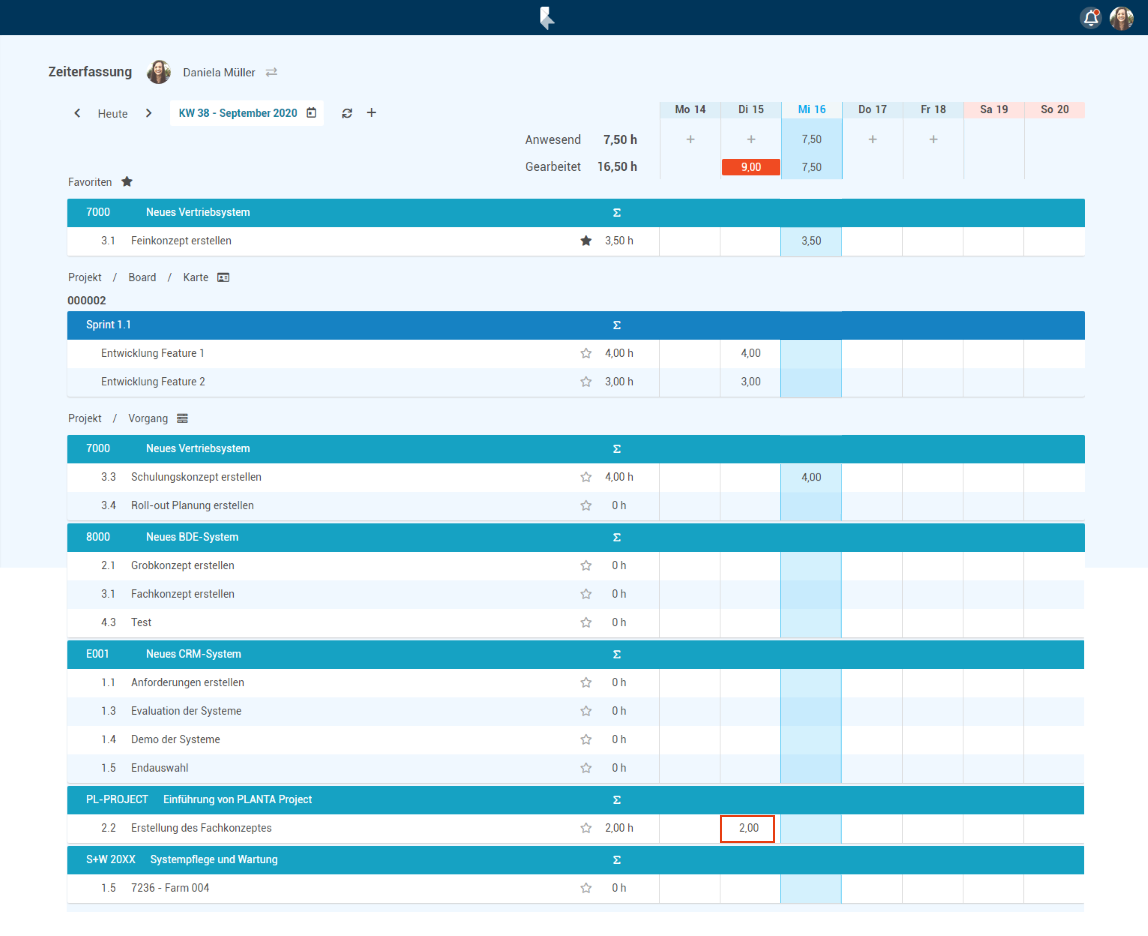

  • Ergebnis:

  • Der Vorgang 2.2 Erstellung des Fachkonzeptes im Projekt "PL-PROJECT" ist nun mit dem Symbol IconGesperrt.png gekennzeichnet.
  • Außerdem wurde der Vorgang nach unten verschoben.
  • Wenn Daniela Müller den Vorgang anklickt, kann sie ihre erfassten Stunden einsehen, aber keine neuen Buchungen oder Änderungen mehr vornehmen:

Arbeitsstunden ändern/löschen

Aufgabe
  • Daniela Müller hat bemerkt, dass sie sich bei der Zeiterfassung für den heutigen Tag geirrt hat: Statt der erfassten 3,5 Stunden hat sie 3 Stunden am Vorgang 3.1 Feinkonzept erstellen im Projekt "7000" gearbeitet.
  • Sie möchte die erfassten Stunden ändern.

Vorgehensweise

  • Im Panel Zeiterfassung den Vorgang 3.1 Feinkonzept erstellen oder den Stundenwert 3,5 direkt unter der Skala anklicken.
  • Im oberen Bereich des Dialogfensters den Datensatz mit den erfassten Stunden anklicken.
    • In unserem Fall liegt bis jetzt nur eine Erfassung für diesen Vorgang vor. Wurden bereits mehrere Datensätze für einen oder mehrere Tage erfasst, erscheinen sie alle an der Stelle. In diesem Fall muss der gewünschte Datensatz angeklickt werden.
  • Die Daten des ausgewählten Datensatzes werden in den unteren Bereich Zeiterfassung bearbeiten geladen. Hier im Feld Gearbeitet die Änderungen vornehmen.

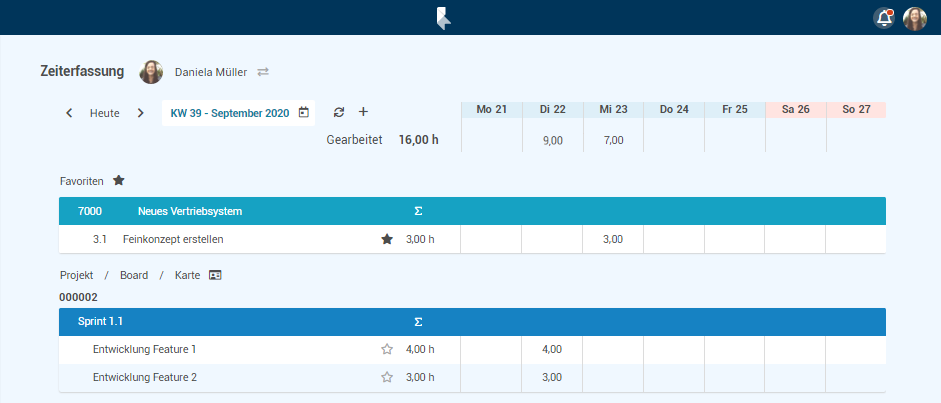

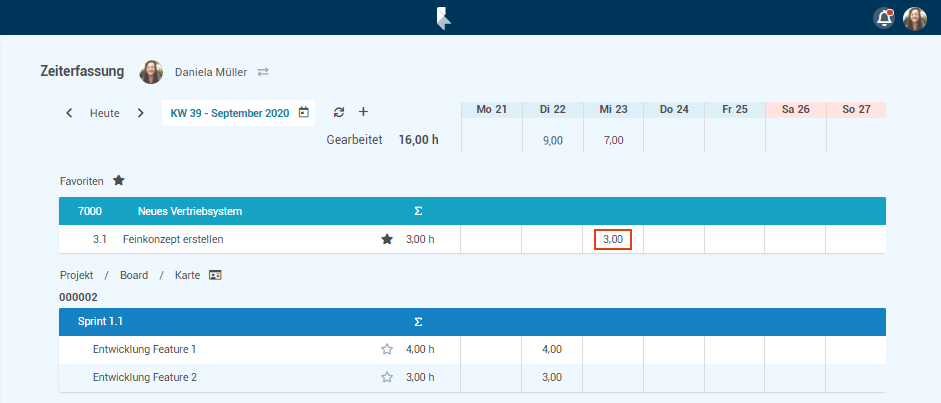

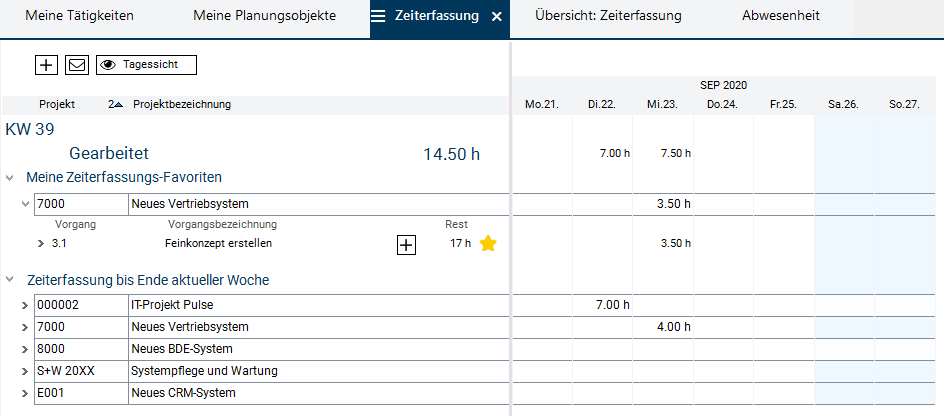

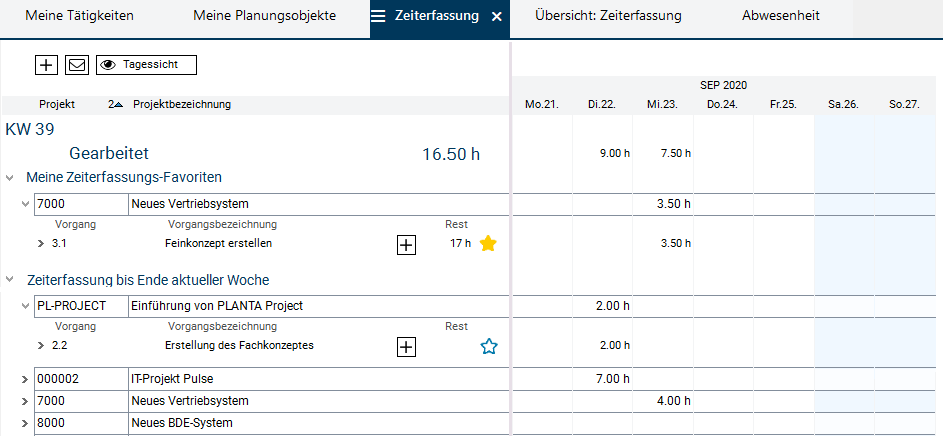

  • Auf Speichern klicken. Ergebnis:

  • Die Änderung wird ebenfalls an PLANTA project gesendet:

Aufgabe

  • Daniela Müller möchte außerdem ihre Zeiterfassung auf dem Vorgang 3.3 Schulungskonzept erstellen im Projekt "7000" löschen, da sie sich im Projekt geirrt hat.

Vorgehensweise

  • Den Vorgang 3.3 Schulungskonzept erstellen oder den Stundenwert 4 direkt unter der Skala anklicken.
  • Im oberen Bereich des Dialogfensters den Datensatz mit den erfassten Stunden anklicken.
    • In unserem Fall liegt bis jetzt nur eine Erfassung für diesen Vorgang vor. Wurden bereits mehrere Datensätze für einen oder mehrere Tage erfasst, erscheinen sie alle an der Stelle. In diesem Fall muss der gewünschte Datensatz angeklickt werden.
  • Die Daten des ausgewählten Datensatzes werden in den unteren Bereich Zeiterfassung bearbeiten geladen. Hier auf Löschen klicken.

  • Die Abfrage bestätigen.

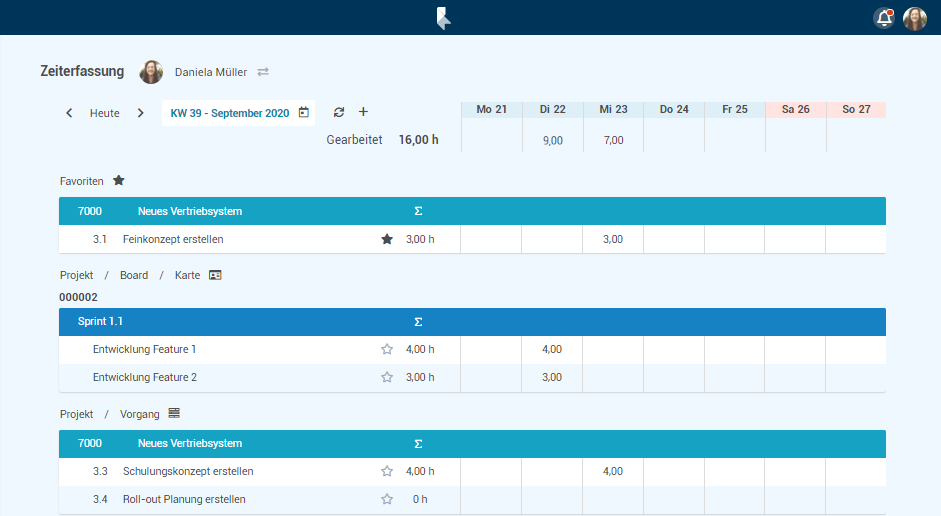

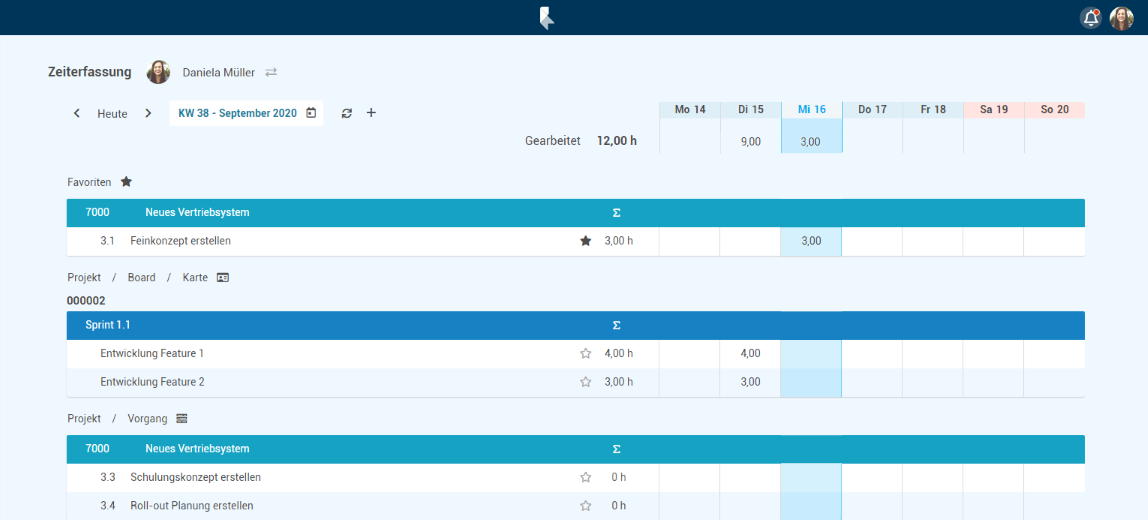

  • Die erfassten Stunden wurden gelöscht:

  • Sie werden nun auch in PLANTA project nicht mehr angezeigt.

Arbeitsstunden für anderen Benutzer erfassen

Information

  • In der webbasierten Komponente von PLANTA-Hybrid PLANTA pulse besteht die Möglichkeit, im Panel Zeiterfassung auch Stunden für andere Mitarbeiter zu erfassen.
    • Für welche Mitarbeiter man Stunden erfassen darf, wird über den Ressourcenstrukturcode in der PLANTA project-Komponente gesteuert.

Aufgabe

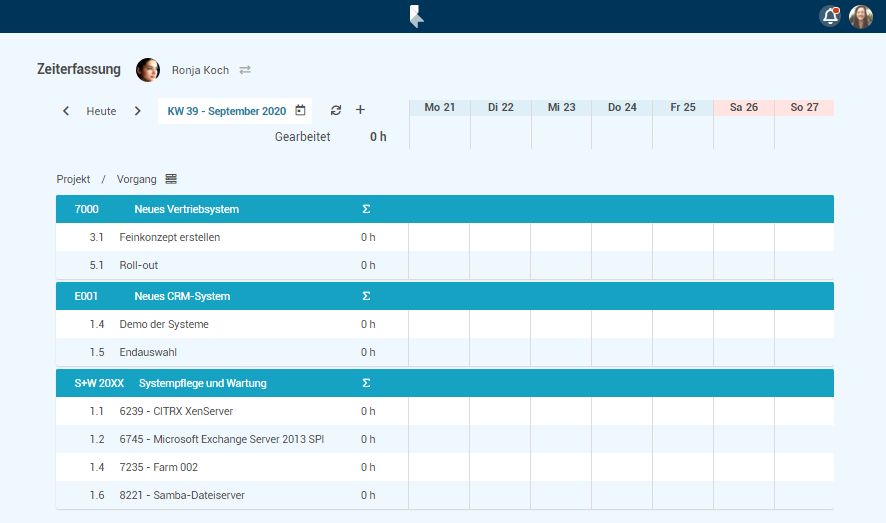

  • Daniela Müller möchte Arbeitszeiten für ihre Kollegin Ronja Koch erfassen.

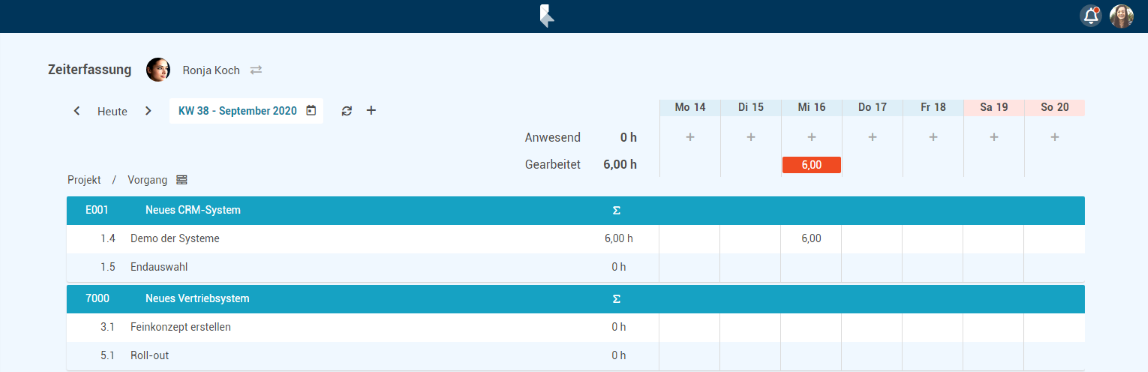

  • Ronja Koch hat am heutigen Tag 6 Stunden am Vorgang 1.4 Demo der Systeme im Projekt "E001" gearbeitet.

Vorgehensweise

  • Im oberen linken Panel-Bereich auf den eigenen Namen neben dem Avatar oder auf IconBenutzerWechseln.png klicken.
  • Eine Listbox zur Auswahl eines Benutzers wird geöffnet.
    • Die Listbox kann durch Eingabe eines Namen-Teilstrings gefiltert werden.

  • Ronja Koch auswählen.

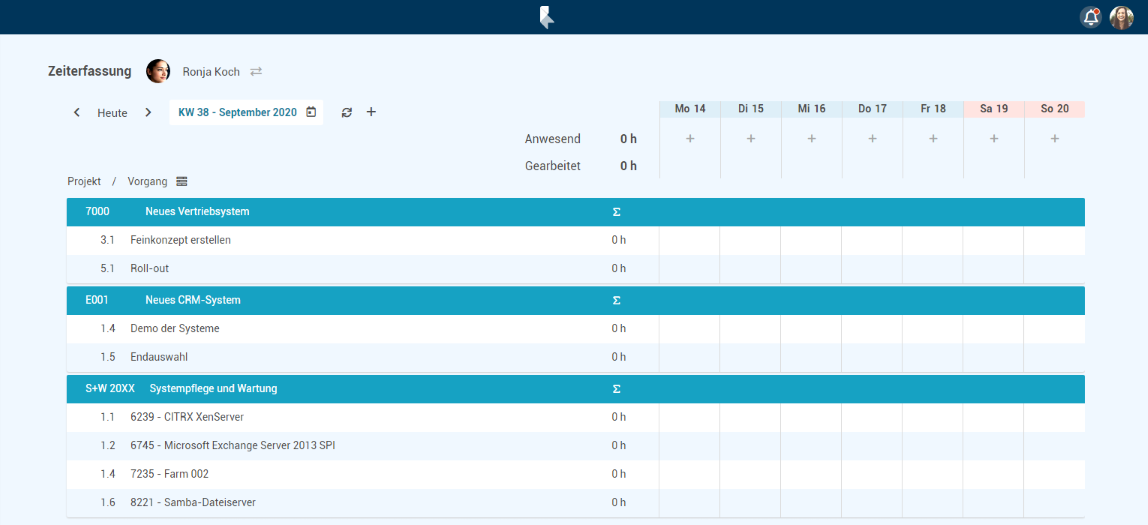

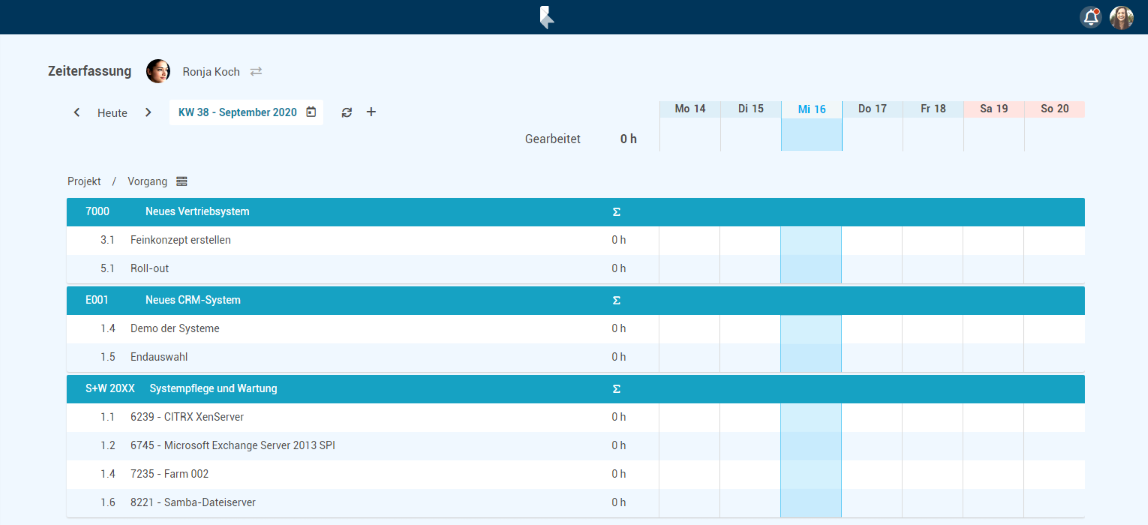

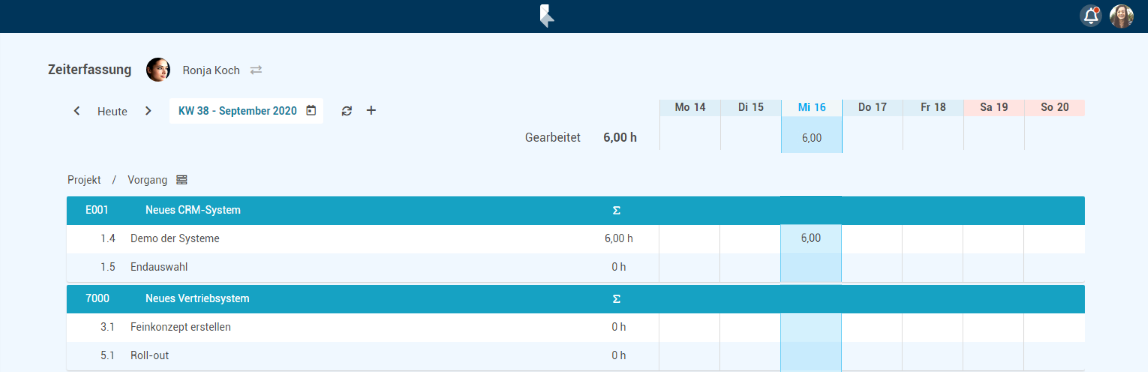

  • Die Ansicht im Panel Zeiterfassung wird aktualisiert (die Zeiterfassungs-Daten von Ronja Koch werden angezeigt):

  • Den Vorgang 1.4 Demo der Systeme im Projekt "E001" anklicken.

    • Im Dialogfenster wird ein Hinweis angezeigt, für wen die Arbeitszeiten erfasst werden.

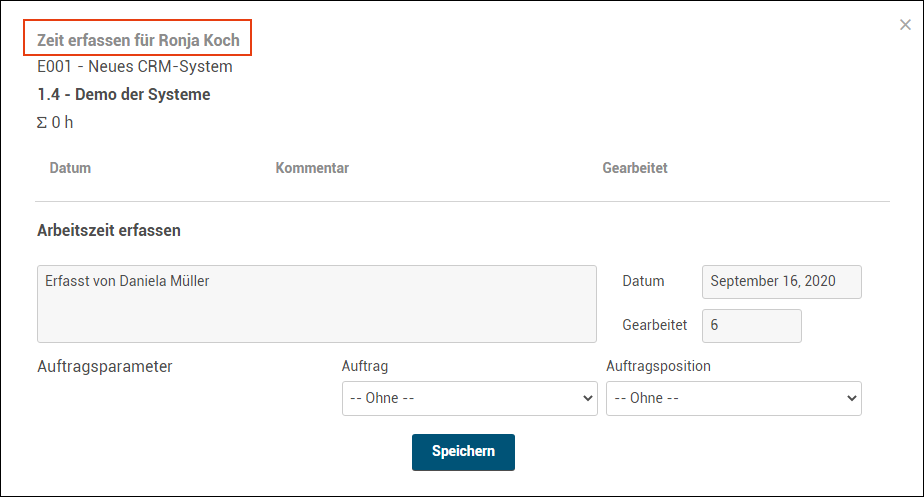

  • Im Feld Gearbeitet die Stunden (6) eintragen.
  • Im Feld Kommentar einen Kommentar eintragen (z. B. "Erfasst von Daniela Müller").

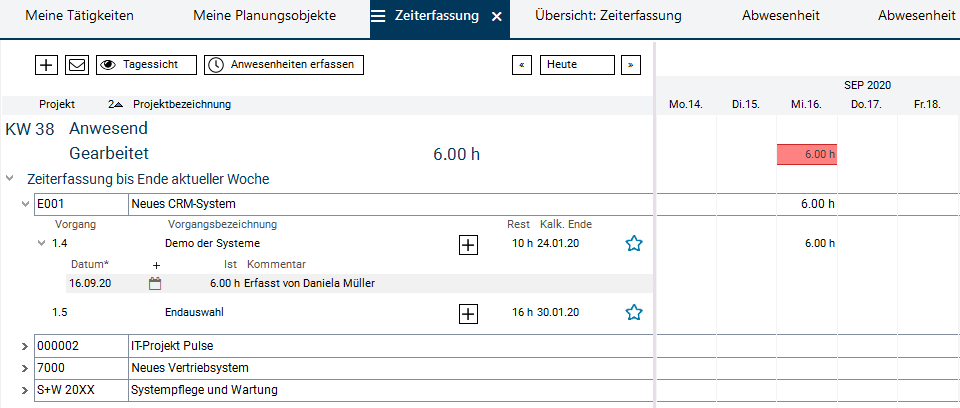

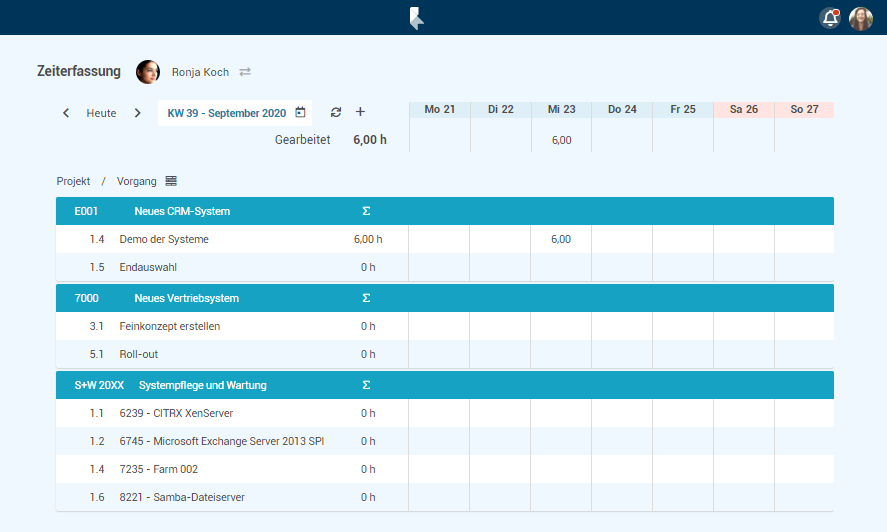

  • Auf Speichern klicken. Ergebnis:

  • Die Stunden werden an PLANTA project gesendet und sind dort für Ronja Koch sichtbar:

  • Über erneuten Klick auf den Namen oder auf IconBenutzerWechseln.png und die Option Zurücksetzen kann wieder in die eigene Ansicht gewechselt werden.
Topic attachments
I Attachment History Size Date Comment
Pngpng Aenderung.png r1 17.7 K 2020-07-17 - 11:56
Pngpng Aenderung1.png r7 r6 r5 r4 r3 32.1 K 2020-10-20 - 12:53
Pngpng Aenderung2.png r6 r5 r4 r3 r2 24.9 K 2020-10-20 - 12:58
Pngpng AndererBenutzer.png r4 r3 r2 r1 30.2 K 2020-09-29 - 15:43
Pngpng AndererBenutzer1.png r4 r3 r2 r1 11.5 K 2020-10-20 - 12:53
Pngpng AndererBenutzer2.png r4 r3 r2 r1 30.9 K 2020-09-29 - 15:43
Pngpng AndererBenutzer3.png r2 r1 25.1 K 2020-07-20 - 10:24
Pngpng AuswahlBenutzer.png r1 2.7 K 2020-07-20 - 09:40
Pngpng ErfassungGeplant.png r1 10.5 K 2020-07-17 - 11:57
Pngpng ErfassungGeplant1.png r7 r6 r5 r4 r3 29.8 K 2020-10-20 - 12:53
Pngpng ErfassungGeplant2.png r2 r1 30.5 K 2020-07-20 - 09:17
Pngpng ErfassungUngeplant.png r1 20.2 K 2020-07-17 - 11:57
Pngpng ErfassungUngeplant1.png r5 r4 r3 r2 r1 56.1 K 2020-10-20 - 12:54
Pngpng ErfassungUngeplant2.png r5 r4 r3 r2 r1 26.8 K 2020-10-20 - 12:54
Pngpng Favorit.png r7 r6 r5 r4 r3 32.5 K 2020-10-20 - 12:54
Pngpng Favorit1.png r5 r4 r3 r2 r1 25.1 K 2020-10-20 - 12:54
Pngpng IconBenutzerWechseln.png r1 0.3 K 2020-07-16 - 14:05
Pngpng IconGesperrt.png r1 0.3 K 2020-07-17 - 08:19
Pngpng IconLupe.png r1 0.5 K 2020-07-16 - 14:05
Pngpng IconPlusZeit.png r1 0.2 K 2020-07-16 - 14:05
Pngpng IconRefresh.png r1 0.5 K 2020-07-17 - 08:19
Pngpng IconStern.png r1 0.4 K 2020-07-17 - 08:33
Pngpng IconSternVoll.png r1 0.4 K 2020-07-17 - 08:33
Pngpng IconSuchoptionen.png r1 0.4 K 2020-07-16 - 14:05
Pngpng IconZeiterfassung.png r1 0.4 K 2020-09-01 - 14:02
Pngpng IstEnde.png r2 r1 21.6 K 2020-07-20 - 10:24
Pngpng Loeschen.png r1 16.2 K 2020-07-17 - 11:58
Pngpng Loeschen1.png r4 r3 r2 r1 41.3 K 2020-09-30 - 09:37
Pngpng Loeschen2.png r5 r4 r3 r2 r1 30.2 K 2020-10-20 - 12:54
Pngpng Login.png r1 33.7 K 2020-07-16 - 13:20
Pngpng Suche.png r2 r1 23.8 K 2020-07-20 - 10:24
Pngpng Suche1.png r2 r1 17.7 K 2020-07-20 - 10:24
Pngpng VorgangGesperrt.png r2 r1 41.8 K 2020-09-01 - 11:14
Pngpng VorgangGesperrt1.png r1 5.8 K 2020-07-17 - 11:58
Pngpng ZeiterfassungStart.png r5 r4 r3 r2 r1 64.9 K 2020-10-19 - 14:29
Pngpng calculate_schedule.png r1 0.6 K 2020-07-17 - 08:11

         PLANTA project

  • Suche in Topic-Namen

  • Suche in Topic-Inhalten
This site is powered by the TWiki collaboration platform Powered by Perl
