Ressourcenplanung mit Skills

Informationen

  • In PLANTA project können Vorgänge geplant und diesen wiederum Ressourcen zugeordnet werden.
  • Bei Ressourcen handelt es sich meistens um Mitarbeiter, allerdings können beispielsweise auch Abteilungen, Maschinen, Arbeitsräume oder Skills für Vorgänge eingeplant werden.
    • Wenn beispielsweise innerhalb eines Projekts eine Schnittstelle für das SAP FI-Modul erstellt werden soll, gibt es drei Möglichkeiten:
      • Die Abteilung "IT" als Ressource im Terminplan einplanen
      • Einen Mitarbeiter mit den gewünschten Fähigkeiten als Ressource im Terminplan einplanen
      • Den Skill "SAP FI" als Ressource im Terminplan einplanen

Details

  • Skills können Mitarbeiter-Ressourcen zugeordnet werden, um zu erkennen, welche Mitarbeiter für eine bestimmte Qualifikation (=Skill) zur Verfügung stehen.
    • Benötigt ein Projektmanager für seine Vorgänge Ressourcen mit bestimmten Skills und weiß er, welche Ressourcen über diese Skills verfügen, kann er die entsprechenden Ressourcen direkt einplanen.
  • Skills können Skill-Ressourcen zugeordnet werden, um eine Skill-Einplanung zu ermöglichen.
    • Benötigt ein Projektmanager für seine Vorgänge Ressourcen mit bestimmten Skills und weiß er nicht, welche Ressourcen über diese Skills verfügen, besteht die Möglichkeit, die sogenannten Skill-Ressourcen einzuplanen.

Skill-Erfassung/-Administration (PM-Administrator)

Informationen
  • Im Modul Skills werden die Skills erfasst.

    • Diese werden den gewünschten Ressourcen im Modul Ressourcendatenblatt zugeordnet.
    • Anschließend ist im Modul Skills ersichtlich, welchen Ressourcen der jeweilige Skill zugeordnet ist.

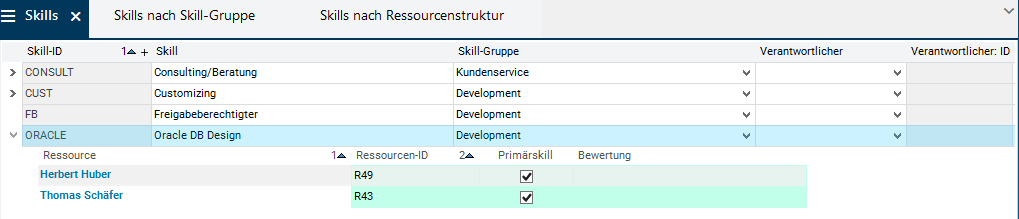

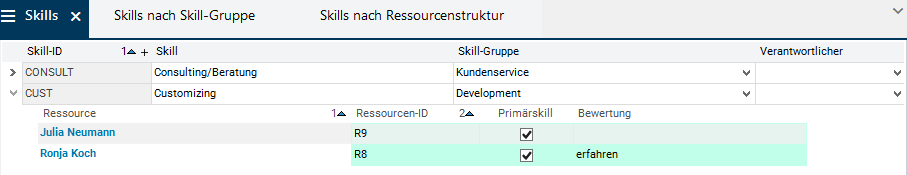

      • Z. B. der Skill "Oracle DB Design" ist den Ressourcen R49 und R43 zugeordnet.

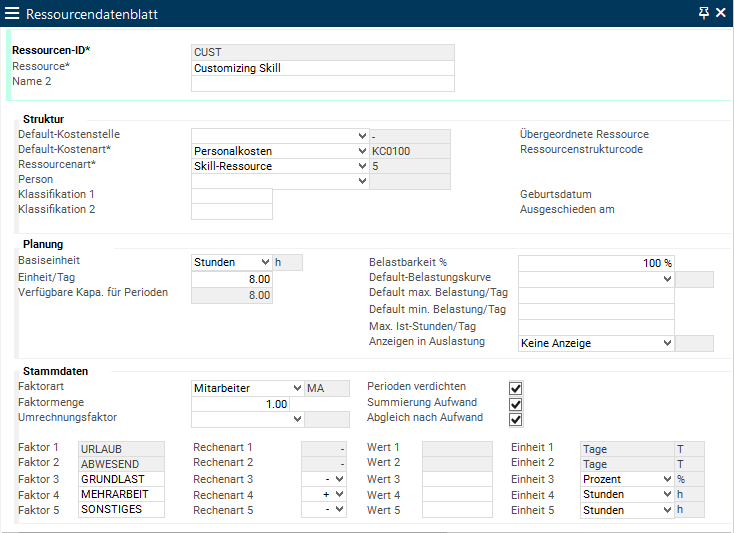

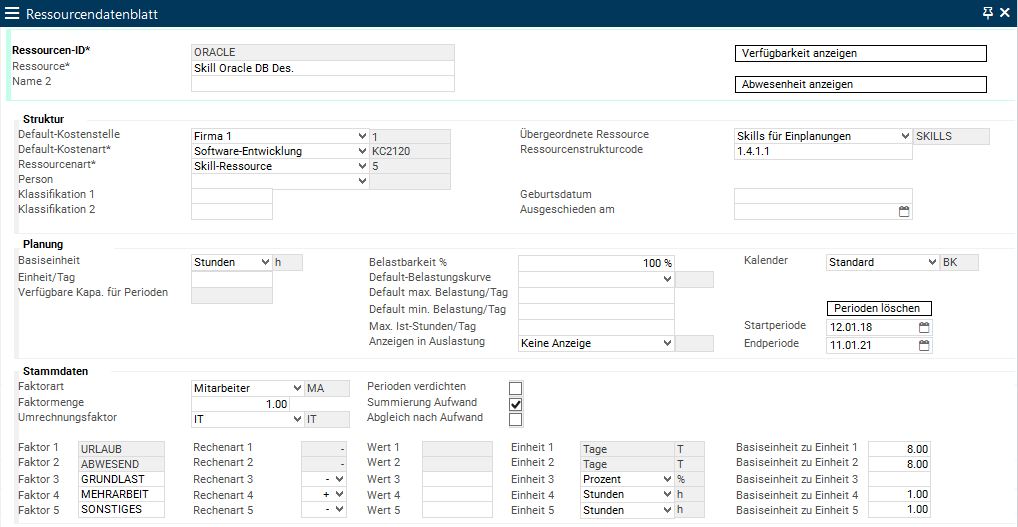

  • Im Modul Ressourcendatenblatt wird zusätzlich eine gleichlautende Skill-Ressource erfasst, die keine eigene Verfügbarkeit hat, jedoch Perioden besitzt, damit darauf eingelastet werden kann.

  • Die Skill-Ressource wird ebenfalls dem Skill zugeordnet, dies kann entweder direkt im Ressourcendatenblatt oder im Modul Skills erfolgen.

Skill-Planung (Projektmanager)

Informationen

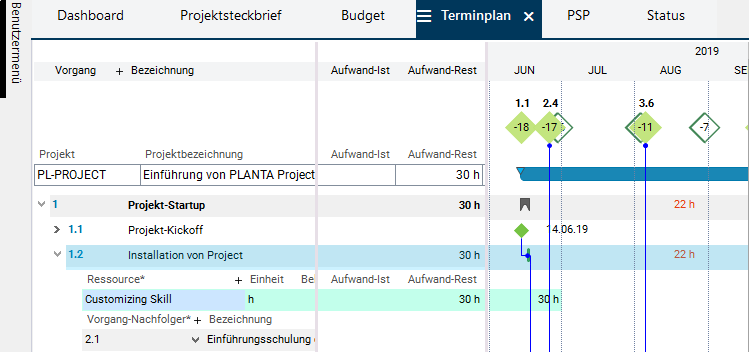

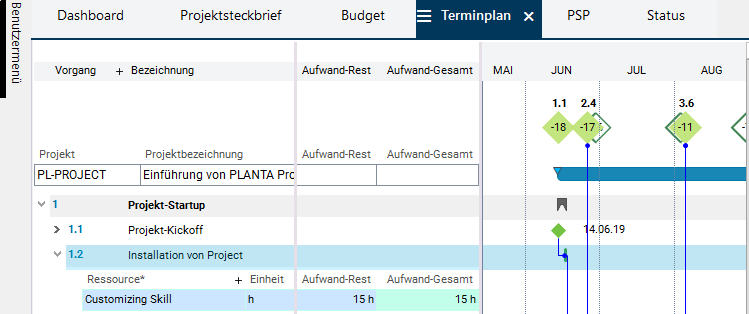

  • Ist eine Skill-Ressource erfasst, kann sie im Modul Terminplan bei der Planung den gewünschten Vorgängen zugeordnet werden.

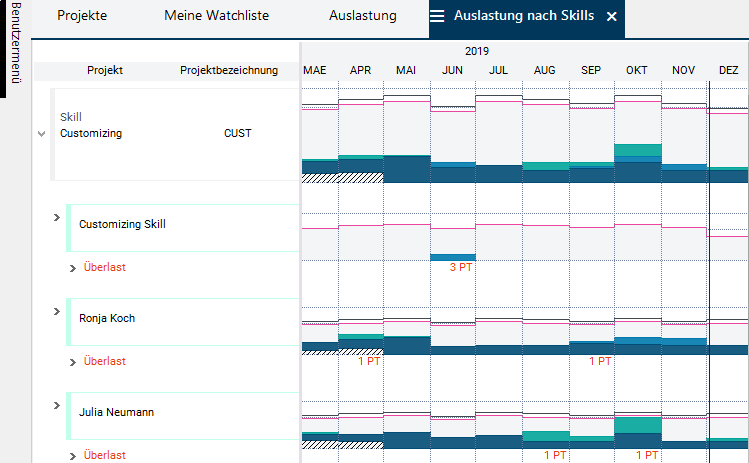

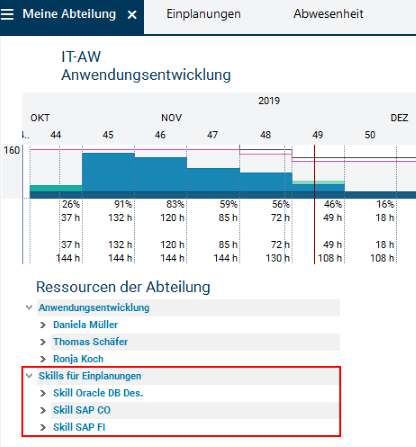

  • Im Modul Auslastung nach Skills kann die Auslastung und Verfügbarkeit der Ressourcen nach den jeweiligen Skills eingesehen werden.
    • Es wird kein Kapazitätsabgleich über Skill-Ressourcen vorgenommen, da diese keine eigene verfügbare Kapazität haben. Bei der Ressourcenzuordnung wird daher immer Überlastung ausgewiesen.

Skill-Management (Skill-/Abteilungsmanager)

Informationen
  • Ein Skill-Manager kann für einen oder mehrere Skills verantwortlich sein.
  • Im Modul Skill-Anfragen hat der Skill-Manager
    • eine Übersicht über die Einplanung
      • der Skill-Ressourcen, für die er verantwortlich ist, sowie
      • der Mitarbeiter-Ressourcen mit Skills, für die er verantwortlich ist.
    • hat der Skill-Manager die Möglichkeit
      • den eingeplanten (angefragten) Aufwand von der Skill-Ressourcen auf die tatsächlichen Mitarbeiter-Ressourcen zu verteilen oder
      • den Aufwand zwischen den Mitarbeiter-Ressourcen umzuverteilen.
    • Wurde der Aufwand von einer Skill-Ressource komplett auf die Mitarbeiter-Ressourcen verteilt, sieht der Projektmanager im Terminplan des entsprechenden Projekts anstelle der zuvor eingeplanten Skill-Ressource die Mitarbeiter-Ressourcen, die über den entsprechen Skill verfügen.

Hinweise

  • Arbeitet man mit PLANTA-Standard, empfiehlt PLANTA, sich entweder für eine Skill-Planung oder für eine linien-basierte Ressourcenplanung zu entscheiden.
    • Nur bei konsequenter Skill-Planung kann die Funktionalität des Moduls Skill-Anfragen sinnvoll genutzt werden.
    • Der Ressourcenstrukturcode kann dann nur für Skills verwendet werden und muss nicht gleichzeitig die Unternehmensstruktur abbilden.
    • Die Strukturverdichtung über das Feld Übergeordnete Ressource kann für Skills verwendet werden, sodass den Projektleitern im Terminplan Auslastungshistogramme zur Verfügung stehen.
    • Konflikte zwischen Skill-Managern und anderen Führungskräften können vermieden werden.
    • Hat man eine linien-basierte Planung, kann das Modul Skill-Anfragen benutzt werden, um einen Überblick über die Einplanung der Ressourcen mit bestimmten Skills zu erhalten.
  • Möchte man dennoch Skill-und Ressourcenplanung kombinieren, müssten (evtl. umfassende) individuelle Anpassungen vorgenommen werden, wie z. B. Implementierung des Skill-Strukturcodes, damit der Zugriff auf die Abteilungsressourcen und die Skill-Ressourcen getrennt gesteuert werden kann.

Siehe auch: Aufwand verteilen im Modul Skill-Anfragen

Vor- und Nachteile der Skill-Planung

Vorteile

  • Die Planung mit Skills bricht mit der klassisch hierarchischen Unternehmensstruktur und gewährleistet den Zugang zu Ressourcen, egal wo im Unternehmen sie sich befinden.
  • Die Skill-Planung eignet sich daher gut für Unternehmen mit Matrixorganisation, in denen die horizontale Linie und abteilungsübergreifende Strukturen gegenüber der klassisch vertikalen Berichtsstruktur bevorzugt werden.
  • Die Skill-Planung erlaubt es den Führungskräften, freie Kapazitäten in anderen Abteilungen und Teams zu identifizieren.

Nachteile

  • Wenn Mitarbeitern mehr als ein Skill zugeordnet wird, gestaltet sich die Verteilung von Skill-Ressourcen auf Mitarbeiter deutlich komplexer.
  • In Unternehmen, die sonst an klassisch hierarchische Strukturen gewöhnt sind, kann die Einplanung von Ressourcen außerhalb der gängigen Berichtsstruktur zu Spannungen führen.
  • Die fehlende Akzeptanz der Ressourcenplanung über Skills kann zum Problem werden.
