Programmbedienung

Markieren/Demarkieren

target-blue Ziel
  • Markieren/Demarkieren von Datensätzen

info Information

  • Es wird zwischen Markieren und Aktivieren unterschieden:
    • Aktivierte Felder sind diejenigen Felder, die durch Anklicken oder per Eingabe angesprochen sind. Es kann immer nur ein Feld aktiv sein.
      • Der Datensatz, in dem sich das aktivierte Datenfeld befindet, gilt als fokussiert.
    • Markierte Datensätze werden dunkelblau hervorgehoben.
      • Markieren und Demarkieren wirken immer datensatzweise.
      • Beim Markieren eines übergeordneten Datensatzes werden alle im Modul vorhandenen untergeordneten Datensätze automatisch mitmarkiert, auch wenn sie nicht eingeblendet sind.
    • Beim Demarkieren wird die Markierung der Datensätze aufgehoben, nicht aber die des aktiven Datenfelds.

warning Hinweis

  • Markierte Datensätze werden nach Drag&Drop-Kopieren/Verschieben --> Datensatz/-sätze automatisch demarkiert, nicht aber nach Drag&Drop-Kopieren --> Feld zu Spalte.

Markieren und Demarkieren eines Datensatzes

more Vorgehensweise

  • Das gewünschte Modul aufrufen.
  • Einen Datensatz auswählen und markieren
    • mit STRG + Mausklick
    • oder über die rechte Maustaste und Auswahl des Kontextmenü-Befehls (De)Markieren
  • Der markierte Datensatz lässt sich demarkieren:
    • mit STRG + Mausklick
    • oder über die rechte Maustaste und Auswahl des Kontextmenü-Befehls (De)Markieren

Markieren und Demarkieren mehrerer Datensätze

more Vorgehensweise

  • Einen Anfangsdatensatz auswählen und mit STRG + Mausklick markieren.
  • Einen Enddatensatz auswählen und mit SHIFT + Mausklick markieren.
    • Es werden alle Datensätze markiert, die zwischen dem Anfangs- und Enddatensatz liegen.
  • Die markierten Datensätze lassen sich mit SHIFT + Mausklick auf dem Anfangsdatensatz demarkieren.

stop Achtung (insbesondere beim anschließenden Löschen der markierten Datensätze)

  • Liegen beim Markieren von untergeordneten Datensätzen in den strukturierten Darstellungen auch übergeordnete Datensätze dazwischen, werden diese ebenfalls mitmarkiert.

Markieren und Demarkieren aller Datensätze

more Vorgehensweise

  • Alles Markieren:
  • Die markierten Datensätze lassen sich demarkieren:

Ein- und Ausblenden von untergeordneten Daten

info Information

warning Hinweis

  • Mit dem Parameter Anzeige kann der Customizer einstellen, dass untergeordnete Daten nicht ausgeblendet werden können.

Ein-/Ausblenden über das Kontextmenü

more Vorgehensweise
  • Ein beliebiges Feld im gewünschten Bereich aktivieren.
  • Rechte Maustaste Anzeigen auswählen.
    • Es werden alle untergeordneten Bereiche angezeigt, die ein- bzw. ausgeblendet werden können.
      • Für eine bessere Übersichtlichkeit werden die Bereiche im Kontextmenü in einer Baumstruktur angezeigt.
      • Die bereits ein- bzw. ausgeblendeten Bereiche werden getrennt angezeigt.
  • Den gewünschten Bereich auswählen.

Ein-/Ausblenden über das +/- - Symbol der Baumstruktur

more Vorgehensweise
  • Durch Klick auf das +/- -Zeichen im gewünschten Bereich werden alle seine untergeordneten Bereiche ein- bzw. ausgeblendet.

warning Hinweis

  • Ob die Baumdarstellung (+/- -Symbol) in einem Modul vorhanden ist bzw. in welchen Bereichen des Moduls die Baumdarstellung vorhanden ist, wird durch den Customizer bestimmt. Hier lesen Sie, wie die Baumstruktur-Darstellung gecustomized wird.

Ein-/Ausblenden durch Doppelklick

more Vorgehensweise
  • Ein beliebiges Ausgabefeld im gewünschten Bereich aktivieren.
  • Durch Doppelklick werden alle untergeordneten Bereiche ein- bzw. ausgeblendet.

Ein-/Ausblenden über Menüpunkte

more Vorgehensweise

Ab DB 39.5.14

Einfügen

info Für das Einfügen der neuen Datensätze gibt es vier Möglichkeiten:

note Details

  • Das Kontextmenü zum Einfügen und das Pulldown-Menü auf dem Einfüge-Button bestehen aus zwei Abschnitten:
    • Der erste Abschnitt ist unabhängig davon, auf welchem Datenbereich das Kontextmenü geöffnet wird, immer gleich. In ihm wird/werden immer der oder die Datenbereich/e der obersten Ebene angezeigt, für die das Einfügen erlaubt ist.
    • Ob der zweite Abschnitt erscheint und welche Bereiche darin angezeigt werden, hängt davon ab, ob der fokussierte Datenbereich und/oder seine untergeordneten Bereiche eingefügt werden können.
    • Ein Datenbereich wird immer nur in einem Abschnitt angezeigt.
application Beispiel: Schematische Darstellung der Datenbereiche eines Moduls und deren Kontext-/Pulldown-Menüs

warning Hinweise

  • Ob Einfügen in einem bestimmten Modul erlaubt ist, ist sofort beim Aufruf des Moduls an der Farbe des Einfüge-Buttons zu erkennen: grün - erlaubt, grau - nicht erlaubt. Dabei ist irrelevant, ob alle Datenbereiche eingefügt werden dürfen oder nur einer.
  • Die nachfolgenden Beispiele werden anhand der Module Terminplan und Zeiterfassung erklärt.

Einfügen durch Betätigen des Einfüge-Symbols in der Symbolleiste bzw. F4

  • Bei fokussierten Datensätzen wird ein neuer Datensatz des gleichrangigen Datenbereichs direkt unter den fokussierten Datensatz eingefügt.
    • warning Datenbereiche, die ausschließlich durch Aufklappen der Baumstruktur angesprochen werden, gelten ebenfalls als fokussiert.

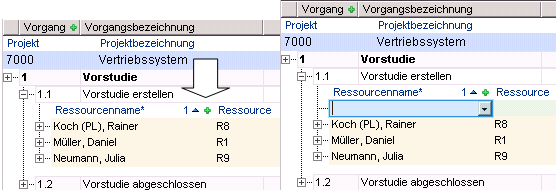

EinfuegenF4_1.png EinfuegenF4_2.png

  • Wenn kein Datensatz fokussiert ist oder für den Bereich des fokussierten Datensatzes das Einfügen nicht erlaubt ist, wird ein neuer Datensatz des obersten einfügbaren Bereichs an der obersten Stelle im Modul eingefügt.

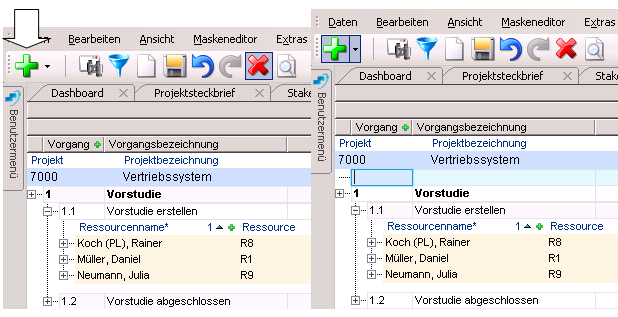

EinfuegenF41_1.png EinfuegenF41_2.png

Einfügen durch Betätigen des Plus-Buttons in der Datenbereichsüberschriftszeile

  • Bei fokussierten Datensätzen wird ein neuer Datensatz in dem Datenbereich, von dem aus das Plus-Symbol betätigt wurde, direkt unter den fokussierten Datensatz eingefügt.

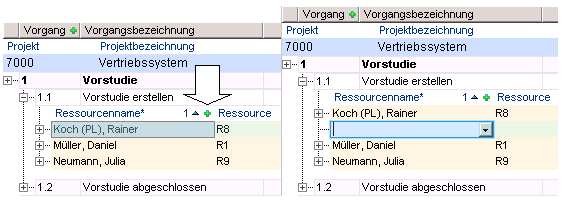

EinfuegenMitFokus_1.png EinfuegenMitFokus_2.png

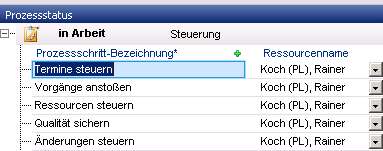

  • Wenn kein Datensatz fokussiert ist, wird ein neuer Datensatz in dem Datenbereich, von dem aus das Plus-Symbol betätigt wurde, oben eingefügt.
EinfuegenOhneFokus_1.png EinfuegenOhneFokus_2.png

Einfügen durch Auswahl eines Datenbereichs aus dem Kontextmenü auf dem fokussierten Datensatz

EinfuegenKM_1.png EinfuegenKM_2.png

Einfügen durch Betätigen des Plus-Buttons direkt im Datensatz oder in der Datenbereichsüberschrift

  • Bei Betätigen des Plus-Buttons wird ein untergeordneter Datensatz eingefügt.

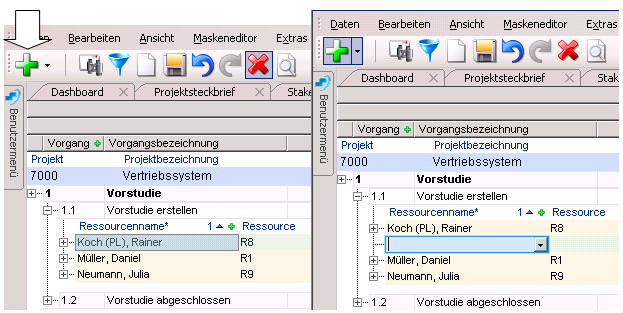

EinfuegenM5_1.png EinfuegenM5_2.png

warning Hinweis

  • Diese Option steht nur in manchen Modulen zur Verfügung.

Zusammenfassung

Einfüge-Möglichkeiten Gleichrangige Untergeordnete Besonderheiten
Einfüge-Button oder F4 x - wenn kein Bereich fokussiert ist, wird der oberste Bereich, für den das Einfügen erlaubt ist, eingefügt
Plus-Symbol in der Überschriftszeile x - -
Pulldown-Menü auf dem Einfüge-Button x x -
Kontextmenü auf dem fokussierten Feld x x -
NEU Plus-Symbol direkt im Datensatz/in Datenbereichsüberschrift - x Nicht in allen Modulen vorhanden

warning Hinweis

  • Für Benutzer mit Customizer-Berechtigungen besteht die Möglichkeit, die untergeordneten Bereiche über den Menüpunkt Bearbeiten --> Einfügen untergeordneter Bereich (F5) einzufügen.

Bis DB 39.5.14

Einfügen

info Für das Einfügen der neuen Datensätze gibt es vier Möglichkeiten:

note Details

  • Das Kontextmenü zum Einfügen und das Pulldown-Menü auf dem Einfüge-Button bestehen aus zwei Abschnitten:
    • Der erste Abschnitt ist unabhängig davon, auf welchem Datenbereich das Kontextmenü geöffnet wird, immer gleich. In ihm wird/werden immer der oder die Datenbereich/e der obersten Ebene angezeigt, für die das Einfügen erlaubt ist.
    • Ob der zweite Abschnitt erscheint und welche Bereiche darin angezeigt werden, hängt davon ab, ob der fokussierte Datenbereich und/oder seine untergeordneten Bereiche eingefügt werden können.
    • Ein Datenbereich wird immer nur in einem Abschnitt angezeigt.
application Beispiel: Schematische Darstellung der Datenbereiche eines Moduls und deren Kontext-/Pulldown-Menüs

warning Hinweise

  • Ob Einfügen in einem bestimmten Modul erlaubt ist, ist sofort beim Aufruf des Moduls an der Farbe des Einfüge-Buttons zu erkennen: grün - erlaubt, grau - nicht erlaubt. Dabei ist irrelevant, ob alle Datenbereiche eingefügt werden dürfen oder nur einer.
  • Alle nachfolgenden Beispiele werden anhand des Moduls Terminplan erklärt.

Einfügen durch Betätigen des Einfüge-Buttons in der Symbolleiste bzw. F4

  • Bei fokussierten Datensätzen wird ein neuer Datensatz des gleichrangigen Datenbereichs direkt unter den fokussierten Datensatz eingefügt.
    • warning Datenbereiche, die ausschließlich durch Aufklappen der Baumstruktur angesprochen werden, gelten ebenfalls als fokussiert.

  • Wenn kein Datensatz fokussiert ist oder für den Bereich des fokussierten Datensatzes das Einfügen nicht erlaubt ist, wird ein neuer Datensatz des obersten einfügbaren Bereichs an der obersten Stelle im Modul eingefügt.

Einfügen durch Betätigen des Plus-Symbols in der Datenbereichsüberschriftszeile

  • Bei fokussierten Datensätzen wird ein neuer Datensatz in dem Datenbereich, von dem aus das Plus-Symbol betätigt wurde, direkt unter den fokussierten Datensatz eingefügt.

  • Wenn kein Datensatz fokussiert ist, wird ein neuer Datensatz in dem Datenbereich, von dem aus das Plus-Symbol betätigt wurde, oben eingefügt.

Einfügen durch Auswahl eines Datenbereichs aus Pulldown-Menü auf dem Einfüge-Button in der Menüleiste

  • Beim Aufruf des Moduls Terminplan ist kein Datensatz fokussiert. Im Pulldown-Menü ist nur der Eintrag Vorgang zu sehen. Dies bedeutet: Der oberste einfügbare Datenbereich ist Vorgang. Wählt man den Menüeintrag Vorgang, wird direkt unter der Projektmaske ein neuer Datensatz für einen Vorgang eingefügt.

  • Wurde ein Datensatz des obersten Datenbereichs fokussiert, wird im Pulldown-Menü an der obersten Stelle der Eintrag Vorgang, der mit einer Linie von drei weiteren Einträgen: Ressource, AOB und Externer Vorgang abgetrennt wird, angezeigt. Dies bedeutet: Entweder ein Vorgang (ein gleichrangiger Datensatz) oder einer der untergeordneten Bereiche Ressource, AOB oder Externer Vorgang, kann eingefügt werden.
    • Den Menüeintrag Ressource auswählen. Ein neuer Ressourcen-Datensatz wird eingefügt.

  • Wurde ein Datensatz eines untergeordnetes Datenbereichs z.B. Belastung fokussiert, wird im Pulldown-Menü an der obersten Stelle der Eintrag Vorgang, abgetrennt mit einer Linie von einem weiteren Eintrag Belastung, angezeigt. Dies bedeutet: Entweder ein Vorgang (der Bereich der höchsten einfügbaren Ebene) oder Belastung (ein gleichrangiger Datensatz) können eingefügt werden. warning Hat der untergeordnete Datenbereich selbst untergeordnete Datenbereiche, werden diese im Pulldown-Menü nach dem gleichrangigen Bereich angezeigt.
    • Den Menüeintrag Belastung auswählen. Ein neuer Belastungs-Datensatz wird unter dem fokussierten eingefügt.

Einfügen durch Auswahl eines Datenbereichs aus dem Kontextmenü auf dem fokussierten Datensatz


Zusammenfassung

Einfüge-Möglichkeiten Gleichrangige Untergeordnete Besonderheiten
Einfüge-Button oder F4 x - wenn kein Bereich fokussiert ist, wird der oberste Bereich, für den das Einfügen erlaubt ist, eingefügt
Plus-Symbol in der Überschriftszeile x - -
Pulldown-Menü auf dem Einfüge-Button x x -
Kontextmenü auf dem fokussierten Feld x x -

warning Hinweis

  • Für Benutzer mit Customizer-Berechtigungen besteht die Möglichkeit, die untergeordneten Bereiche über den Menüpunkt Bearbeiten --> Einfügen untergeordneter Bereich(F5) einzufügen.

Kopieren und Verschieben mit Drag&Drop

target-blue Ziele
  • Kopieren von Feldinhalten, Spalteninhalten und Datensätzen
  • Verschieben von Datensätzen
  • Bearbeiten von Datensätzen durch Verwenden von arithmetischen Operationen beim Drag&Drop-Kopieren

info Die PLANTA-eigene Mimik des Drag&Drop:

  • Kopieren: STRG + Ziehen mit der linken Maustaste zu der gewünschten Stelle und anschließend Losslassen der Maus
  • Verschieben: SHIFT + Ziehen mit der linken Maustaste zu der gewünschten Stelle und anschließend Losslassen der Maus

warning Hinweis

  • Ist die Stelle, zu der kopiert bzw. verschoben werden soll, nicht sichtbar, wird es beim Ziehen mit der Maus automatisch zu dieser gescrollt.
    • Alternativ zum Ziehen mit der Maus können die Pfeiltasten sowie die Tasten Bild auf/ab und Pos1/Ende betätigt werden.

Drag&Drop-Kopieren von Daten

warning Hinweise
  • Bei Drag&Drop lassen sich Ausgabe- und Eingabefelder als Quelle verwenden.
  • Auf Ausgabefelder kann nicht kopiert werden.
  • Ob von einem Objekt (Feld/Spalte) in ein anderes Objekt kopiert werden kann, hängt vom Spaltentyp des Quell- und des Zielobjekts ab.
    • Z.B. kann der Wert aus einem Währungsfeld in ein Textfeld kopiert werden, aber nicht umgekehrt.
    • Ist es nicht möglich, erscheint nach dem Loslassen der linken Maustaste die Meldung Kopieren nicht möglich.

Feld zu Feld

target-blue Ziel

  • Kopieren der Inhalte eines Feldes in ein anderes Feld

more Vorgehensweise

  • Den Inhalt des Quelldatenfeldes mit STRG + Festhalten der linken Maustaste zu dem Zieldatenfeld ziehen.
    • Dabei wird das Quelldatenfeld grün und das Zieldatenfeld blau markiert.
    • Die Cursoranzeige ändert sich und die Art des Kopiervorgangs wird grafisch angezeigt.
  • Sobald sich der Cursor auf dem Zieldatenfeld befindet, die linke Maustaste loslassen.
    • Der Wert des Quelldatenfelds wird in das Zieldatenfeld eingetragen.

warning Hinweis

  • Die Kopierart Feld zu Feld ist standardmäßig vorbelegt.
    • Wurde sie beim Kopieren verändert, kann sie über Bearbeiten --> Drag&Drop-Kopieren --> Feld zu Feld oder über die Tastenkombination STRG + 1 zurückgesetzt werden.
  • Feldinhalte können nicht nur zwischen Datensätzen innerhalb eines Moduls, sondern auch zwischen zwei Modulen kopiert werden.
    • application die Ressourcen-ID vom Modul Ressourcenstruktur ins Modul Ressourcendatenblatt.

Feld zu Spalte

info Definitionen

  • Man unterscheidet zwischen datenlogischen und layoutbezogen Spalten.
  • Eine datenlogische Spalte beinhaltet das gleiche Datenfeld in allen Datensätzen eines Datenbereichs.
    • In horizontalem Layout entspricht eine Spalte im Layout auch einer datenlogischen Spalte.
      • Vgl. Spalten in Microsoft Excel
    • In vertikalem Layout entspricht eine Zeile im Layout einer datenlogischen Spalte (Der Datensatz ist hier eine Spalte).
    • In einer Maske existieren keine Zeilen/Spalten im Layout. Hier entspricht ein Datenfeld in allen Masken-Datensätzen einer datenlogischen Spalte.
  • Die nachfolgenden Beispiele werden anhand eines Moduls mit horizontalem Layout erklärt.

target-blue Ziel

  • In markierten Datensätzen eine Spalte mit einem bestimmten Wert belegen

more Vorgehensweise

  • Zieldatensätze markieren.
  • Die Kopierart über Bearbeiten --> Drag&Drop-Kopieren --> Feld zu Spalte oder über die Tastenkombination STRG + 2 festlegen.
  • Mit STRG + Festhalten der linken Maustaste den Wert aus dem Quelldatenfeld zu der Zielspalte ziehen.
    • Dabei ändert sich die Cursoranzeige und die Art des Kopiervorgangs wird grafisch angezeigt.
  • Sobald sich der Cursor auf der Zielspalte befindet, die linke Maustaste loslassen.
    • Der Wert des Quelldatenfelds wird für alle markierten Datensätze in die Datenfelder der Zielspalte eingetragen.

warning Hinweise

  • Die Zielspalte kann die Spalte sein, aus der das Quelldatenfeld stammt oder es kann eine andere Spalte als Zielspalte verwendet werden.
  • Drag&Drop-Kopieren --> Feld zu Spalte auf verhält sich Projektionsdatenfeldern wie Drag&Drop-Kopieren --> Feld zu Feld.

Spalte zu Spalte

target-blue Ziel

  • Kopieren der Feldinhalte von einer Spalte zur anderen

more Vorgehensweise

  • Zieldatensätze markieren.
  • Die Kopierart über Bearbeiten --> Drag&Drop-Kopieren --> Spalte zu Spalte oder über die Tastenkombination STRG + 3 festlegen.
  • Mit STRG + Festhalten der linken Maustaste die Werte der Quellspalte zur Zielspalte ziehen.
    • Dabei ändert sich die Cursoranzeige und die Art des Kopiervorgangs wird grafisch angezeigt.
  • Sobald sich der Cursor auf der Zielspalte befindet, die linke Maustaste loslassen.
    • Für alle markierten Datensätze werden die Werte der Quellspalte in die Datenfelder der Zielspalte eingetragen.

warning Hinweis

  • Drag&Drop-Kopieren --> Spalte zu Spalte verhält sich auf Projektionsdatenfeldern wie Drag&Drop-Kopieren --> Feld zu Feld.

Operationen beim Kopieren

info Informationen

  • Die Möglichkeit mit Drag&Drop zu kopieren und dabei arithmetische Operationen durchzuführen ist für die Kopierarten Feld zu Feld, Feld zu Spalte und Spalte zu Spalte gegeben.
  • Das nachfolgende Beispiel beschreibt den Kopiervorgang Feld zu Spalte mit der Operation Addition.
  • Die Vorgehensweise bei der Verwendung von anderen Kopierarten und weiterer Operationskriterien ist identisch.

target-blue Ziel

  • Einen Wert aus dem Quelldatenfeld auf die Zielspalte kopieren und den Wert gleichzeitig verändern.

more Vorgehensweise

  • Zieldatensätze markieren.
  • Die Kopierart über Bearbeiten --> Drag&Drop-Kopieren --> Feld zu Spalte oder über die Tastenkombination STRG + 2 festlegen.
  • Die Operation über Bearbeiten --> Operation bei Kopieren auswählen (z.B. + (Addition)).
  • Mit STRG + Festhalten der linken Maustaste den Wert aus dem Quelldatenfeld zu der Zielspalte ziehen.
    • Dabei ändert sich die Cursoranzeige und die Art des Kopiervorgangs wird grafisch angezeigt.
  • Sobald sich der Cursor auf der Zielspalte befindet, die linke Maustaste loslassen.
  • Die Meldebox: Addieren von erscheint. Hier die gewünschte Zahl eingeben und durch Klick auf OK die Meldebox bestätigen.
    • Der durch die gewählte Operation und Zahl berechnete Wert wird für alle markierten Datensätze in die Datenfelder der Zielspalte eingetragen.

Drag&Drop-Kopieren/Verschieben von Datensätzen

info Informationen

  • Die Logik der Positionierung ist beim Kopieren/Verschieben von Datensätzen gleich, der einzige Unterschied besteht darin, dass
    • beim Kopieren ein neuer Datensatz erzeugt wird und
    • beim Verschieben ein bestehender Datensatz an eine andere Stelle verschoben wird.
  • Beim Kopieren/Verschieben spricht man von einer Quelle und einem Ziel.
    • Die Quelle
      • ist der Datensatz, den man verschieben oder von dem man eine Kopie erstellen möchte.
      • wird beim Kopieren/Verschieben grün visualisiert.
    • Das Ziel
      • ist die Zielposition (die Stelle, zu der Quelldatensatz verschoben werden soll) - die Position unter, über oder auf einem Datensatz.
        • Die Position unter (über) dem Datensatz zu dem verschoben/kopiert werden soll, wird mit einer dunkelblauen Linie und drei schwarzen Pfeilen nach unten (oben) visualisiert.
        • Die Position auf dem Datensatz, dem der wird hellblau (der ganze Datensatz wird hellblau markiert) visualisiert.

note Details

warning Hinweise

  • Drag&Drop-Kopieren/Verschieben von Datensätzen zwischen Modulen ist nicht erlaubt.
  • Strukturieren von Datensätzen ist nicht in allen Modulen erlaubt.
    • Falls Strukturierung nicht erlaubt ist, bewirkt die weiter unten beschriebene Strukturierungsmethode einfaches Verschieben bzw. Kopieren eines Quelldatensatzes.

more Vorgehensweise

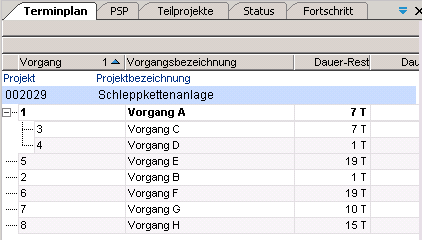

  • Um den unten stehenden Anweisungen folgen zu können, 8 neue Vorgänge im Modul Terminplan einfügen und von "Vorgang A" bis "Vorgang H" benennen.
  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden klicken.
  • Ergebnis:

Verschieben

warning Hinweise

Ab S 39.5.0

  • Durch Customizing-Einstellungen kann Verschieben von Datensätzen innerhalb eines Modul-Datenbereichs erlaubt bzw. verhindert werden.
    • Falls Verschieben nicht möglich ist, erscheint nach dem Loslassen der linken Maustaste folgende Meldung: Verschieben nicht möglich.
  • Es ist nicht möglich, einen Datensatz auf einen ihm untergeordneten Datensatz zu verschieben.
  • Der Quelldatensatz wird mit all seinen untergeordneten Datensätzen verschoben.
  • NEU Das Verschieben von untergeordneten Objekten zwischen den übergeordneten Objekten mit Primärschlüssel-Update ist in der Q1B und Q2B (z.B. Datenfelder zwischen Datenbereichen) möglich. Die Änderungen an den Primär- und Fremdschlüsselwerten werden automatisch (implizit) gespeichert.

Bis S 39.5.0

  • Durch Customizing-Einstellungen kann Verschieben von Datensätzen innerhalb eines Modul-Datenbereichs erlaubt bzw. verhindert werden.
    • Falls Verschieben nicht möglich ist, erscheint nach dem Loslassen der linken Maustaste folgende Meldung: Verschieben nicht möglich.
  • Es ist nicht möglich, einen Datensatz auf einen ihm untergeordneten Datensatz zu verschieben.
  • Der Quelldatensatz wird mit all seinen untergeordneten Datensätzen verschoben.
Strukturieren durch Verschieben
Unterordnen
application Vorgänge 2 und 3 sollen dem Vorgang 1 untergeordnet werden.
  • Vorgänge 2 und 3 markieren und mit SHIFT + linke Maustaste auf den Vorgang 1 ziehen.
  • Linke Maustaste loslassen.
  • Ergebnis: Die Vorgänge 2 und 3 wurden unter den Vorgang 1 verschoben.

application Dem Vorgang 1 soll zusätzlich der Vorgang 4 untergeordnet werden und unter dem Vorgang 3 positioniert werden.

  • SHIFT + linke Maustaste den Vorgang 4 unter den Vorgang 3 schieben, so, dass eine dunkelblaue Linie unter dem Vorgang 3 erscheint.
  • Linke Maustaste loslassen.
  • Ergebnis:
  • Speichern und den Button calculate_schedule.png Terminplan berechnen in der Symbolleiste betätigen.
  • Ergebnis: Der Vorgang 1 ist fett dargestellt und somit als Sammelvorgang visualisiert.
  • Auf den Button ButtonPSP14.png PSP-Code bilden neben der Projektbezeichnung klicken.
  • Ergebnis: Die neue Struktur wird abgebildet.
Ausrücken

application Der untergeordnete Vorgang 1.1 soll ausgerückt werden (nicht mehr dem Vorgang 1 untergeordnet sein).

  • Das Ausrücken lässt sich dadurch erreichen, dass der untergeordnete Vorgang entweder unter oder über den gewünschten übergeordneten Vorgang geschoben wird. Dies kann sowohl der eigene übergeordnete als auch jeder andere übergeordnete Vorgang sein, abhängig davon, an welcher Stelle der auszurückende Vorgang positioniert werden soll.
  • Der Vorgang wird an der Stelle positioniert, an die er mit der Maus geschoben wird.

  • SHIFT + linke Maustaste den Vorgang 1.1 über den Vorgang 3 schieben, sodass eine dunkelblaue Linie über dem Vorgang 3 erscheint.

  • Linke Maustaste loslassen.
  • Ergebnis: Der Vorgang 1.1 wurde auf der obersten Ebene über dem Vorgang 3 positioniert und ist somit kein übergeordneter Vorgang mehr.

  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden neben der Projektbezeichnung klicken.
  • Ergebnis: Die neue Struktur wird abgebildet.
Verschieben ohne zu strukturieren

application Vorgang 1.2 soll über dem Vorgang 1.1 positioniert werden

  • SHIFT + linke Maustaste den Vorgang 1.2 über den Vorgang 1.1 schieben, sodass eine dunkelblaue Linie über dem Vorgang 1.1 erscheint.

  • Linke Maustaste loslassen.
  • Ergebnis:

application Der Sammelvorgang 1 soll mit seinen Untervorgängen unter dem Vorgang 6 positioniert werden

  • SHIFT + linke Maustaste den Vorgang 1 unter den Vorgang 6 schieben, sodass eine dunkelblaue Linie unter dem Vorgang 6 erscheint.

  • Linke Maustaste loslassen.
  • Ergebnis:

  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden neben der Projektbezeichnung klicken.
  • Ergebnis: Die neue Struktur wird abgebildet.

Kopieren

warning Hinweise

  • Beim Kopieren von Datensätzen werden die Identnummern der Zielobjekte neu erzeugt.
    • Ggf. werden weitere Identnummer im Zielobjekt angepasst.
  • Ausgabefelder werden nicht mitkopiert.
  • Nicht angezeigte Eingabefelder des Quellobjektes werden immer mitkopiert.
  • Es werden nur sichtbare Datensätze kopiert. D.h. kopiert man einen Datensatz, bei dem ein Teil der untergeordneten Datensätze durch Filterkriterien in dem Modul nicht angezeigt werden, werden nur die angezeigten untergeordneten Datensätze mitkopiert.
Strukturieren durch Kopieren

info Information

  • Um Datensätze kopieren zu können, muss folgende Einstellung im Programm durchgeführt werden:
    • Bearbeiten --> Drag&Drop-Kopieren --> Datensatz/-sätze auswählen oder die Tastenkombination STRG + 4 verwenden.
application Es sollen Kopien von den Vorgängen 3 und 4 erstellt und gleichzeitig dem Vorgang 1 untergeordnet werden
  • Vorgänge 3 und 4 markieren und mit STRG + linke Maustaste auf den Vorgang 1 ziehen.

  • Linke Maustaste loslassen.
  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden klicken.
  • Ergebnis: Es wurden Vorgänge 1.1 und 1.2 mit den Daten aus den Vorgängen 3 und 4 automatisch erstellt und dem Vorgang 1 zugeordnet.

application Es soll zusätzlich eine Kopie des Vorgangs 5 erstellt und ebenfalls dem Vorgang 1 untergeordnet werden

  • Vorgang 5 mit STRG + linke Maustaste unter den Vorgang 1.2 ziehen.

  • Linke Maustaste loslassen.
  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden klicken.
  • Ergebnis: Es wurde Vorgang 1.3 mit den Daten aus dem Vorgang 5 automatisch erstellt und unter dem Vorgang 1.2 positioniert.

  • Speichern und den Button calculate_schedule.png Terminplan berechnen in der Symbolleiste betätigen.
  • Ergebnis: Der übergeordnete Vorgang ist jetzt fett dargestellt.
Kopieren ohne zu strukturieren

info Information

  • Um Datensätze kopieren zu können, muss folgende Einstellung im Programm durchgeführt werden:
    • Bearbeiten --> Drag&Drop-Kopieren --> Datensatz/-sätze auswählen oder die Tastenkombination STRG + 4 verwenden.

application Es soll eine Kopie des Sammelvorgangs 1 erstellt und unter dem Vorgang 6 positioniert werden

  • STRG + linke Maustaste den Vorgang 1 unter den Vorgang 6 schieben, sodass unter dem Vorgang 6 eine dunkelblaue Linie erscheint.

  • Linke Maustaste loslassen. warning Wird STRG zu früh losgelassen, wird der Datensatz nicht kopiert.
  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden klicken.
  • Ergebnis: Es wurde Sammelvorgang 7 mit den Daten aus dem Vorgang 1 automatisch erstellt und unter dem Vorgang 6 positioniert.

application Es soll eine Kopie des Vorgangs 5 erstellt und über dem Vorgang 1 positioniert werden

  • STRG + linke Maustaste den Vorgang 5 über den Vorgang 1 schieben, sodass über dem Vorgang 1 eine dunkelblaue Linie erscheint.

  • Linke Maustaste loslassen.
  • Ergebnis: Es wurde ein neuer Vorgang mit den Daten aus dem Vorgang 5 automatisch erstellt und über dem Vorgang 1 positioniert.

  • Speichern und auf den Button ButtonPSP14.png PSP-Code bilden klicken.
  • Ergebnis: Aufgrund der Positionierung an der obersten Stelle wird der neue Vorgang zu Vorgang 1.

Speichern von Daten

info Information

  • Speichern von Daten erfolgt
    • über den Button Speichern in der Symbolleiste,
    • mit der Tastenkombination STRG + S oder
    • über Bearbeiten --> Speichern.

note Details

Ab DB 39.5.7

  • Wurden in einem Modul Daten geändert und möchte man
    • die Änderungen zurücksetzen mit Aktualisieren/Zurücksetzen oder
    • das Modul schließen,
      • ohne dass gespeichert wird, erscheint folgende Meldung: Speichern? Daten wurden geändert
  • Sind beim Speichern noch Datensätze ungültig (z.B. Leerzeilen), erscheint die Meldung: Ungültige Datensätze markieren?
    • Wird die Meldung mit Ja bestätigt, werden Datensätze, deren Identnummern nicht gefüllt sind, markiert. Sie können ggf. nachbearbeitet werden oder mit Löschen gelöscht werden.
    • Wird mit Nein bestätigt, werden die ungültigen Datensätze nicht markiert.
  • PLANTA speichert datensatzweise und nicht spaltenweise
    • Wird an einem Datensatz in zwei Modulen Änderungen an unterschiedlichen Datenfelder vorgenommen und gespeichert, werden die Änderungen an allen Spalten dieses Datensatzes gespeichert.

Bis DB 39.5.7

  • Wurden in einem Modul Daten geändert und möchte man
    • die Änderungen zurücksetzen mit Schließen/Zurücksetzen oder
    • das Modul schließen,
      • ohne dass gespeichert wird, erscheint folgende Meldung: Speichern? Daten wurden geändert
  • Sind beim Speichern noch Datensätze ungültig (z.B. Leerzeilen), erscheint die Meldung: Ungültige Datensätze markieren?
    • Wird die Meldung mit Ja bestätigt, werden Datensätze, deren Identnummern nicht gefüllt sind, markiert. Sie können ggf. nachbearbeitet werden oder mit Löschen gelöscht werden.
    • Wird mit Nein bestätigt, werden die ungültigen Datensätze nicht markiert.
  • PLANTA speichert datensatzweise und nicht spaltenweise
    • Wird an einem Datensatz in zwei Modulen Änderungen an unterschiedlichen Datenfelder vorgenommen und gespeichert, werden die Änderungen an allen Spalten dieses Datensatzes gespeichert.

Hervorheben von ungespeicherten und gespeicherten Änderungen in Modulen

info Informationen
  • Werden in einem Modul Daten geändert, erscheint neben dem Modultitel ein Sternchen (*) und die geänderten Felder erscheinen hellblau.
    • In einem Panel wird durch das * auf den ersten Blick ersichtlich, in welchen Modulen noch ungespeicherte Änderungen vorhanden sind.
  • Sobald gespeichert wird, verschwindet das * und das geänderte Feld wird dunkelblau hinterlegt.
    • Beim erneuten Speichern wird die dunkelblaue Markierung auf Standard (nicht markiert) zurückgesetzt.

note Details

  • Werden in zwei Modulen die gleichen Daten angezeigt und Änderungen an unterschiedlichen Datensätzen durchgeführt, werden die Änderungen in beiden Modulen sichtbar. Wird in einem Modul gespeichert, wird nur die Änderung des Datensatzes in diesem Modul gespeichert.
    • Beispiel:
      • Im Modul A wird die Projektbezeichnung von Projekt 1 geändert, im Modul B die Projektbezeichnung von Projekt 2. Beide Änderungen sind in beiden Modulen sichtbar.
        • In Modul A wird nur die Projektbezeichnung von Projekt 1 hellblau angezeigt, in Modul B nur die Projektbezeichnung von Projekt 2.
      • Wird jetzt im Modul A gespeichert, wird nur die Projektbezeichnung von Projekt 1 gespeichert und in beiden Modulen dunkelblau hinterlegt.
      • Im Modul B wird die ungespeicherte Änderung an Projekt 2 weiterhin hervorgehoben. Erst durch Speichern in Modul B wird auch Projektbezeichnung 2 gespeichert und ebenfalls in beiden Modulen dunkelblau hinterlegt.

Löschen

info Informationen

  • Löschen wirkt ohne Speichern.
  • Ob Löschen generell möglich ist bzw. in welchen Datenbereichen löschen möglich ist, hängt vom Customizing des Moduls ab.
more Vorgehensweise
  • Den gewünschten Datensatz markieren und den Button Löschen in der Symbolleiste betätigen.
  • Daraufhin erscheint die Meldung: Markierte Daten löschen?
    • Wird diese mit Ja bestätigt, wird der Datensatz gelöscht.
    • Wird sie mit Nein bestätigt, wird der Löschvorgang abgebrochen.
  • Enthält der zu löschende Datensatz abhängige Daten (untergeordnete Datensätze), gibt es 2 Löschvarianten:
    • Wenn für die untergeordneten Daten in der entsprechenden Datentabelle der Löschkenner = 0 gesetzt ist, werden die untergeordneten Datensätze beim Löschen des übergeordneten Datensatzes ohne Abfrage mitgelöscht.
    • Wenn für die untergeordneten Daten in der entsprechenden Datentabelle der Löschkenner = 1 gesetzt ist, erscheint beim Löschen des übergeordneten Datensatzes zusätzlich die Meldung: Abhängige Daten löschen?.
      • Wird diese mit Ja bestätigt, wird der übergeordnete Datensatz mit allen seinen untergeordneten gelöscht.
      • Wird sie mit Nein bestätigt, wird der Löschvorgang abgebrochen.
  • Enthalten die zu löschenden Datensätze oder deren abhängige Datensätze Ist-Buchungen, erscheint zusätzlich eine weitere Meldung: Ist-Buchungen vorhanden. Möchten Sie trotzdem löschen?
    • Wird diese mit Ja bestätigt, wird der (übergeordnete) Datensatz mit allen seinen abhängigen Daten und Ist-Buchungen gelöscht.
      • warning Achtung: Nur Benutzer mit Berechtigungen =>32 dürfen Buchungsdatensätze löschen.
    • Wird sie mit Nein bestätigt, wird der Löschvorgang abgebrochen.
      • warning Achtung: die Bestätigung mit Nein gilt pro Buchungsdatensatz. Sind mehrere Datensätze mit Buchungen vorhanden, muss mehrmals Nein betätigt werden.

warning Hinweis

  • Die ungültigen Datensätze können wie oben beschrieben entfernt werden. Gelöscht im eigentlichen Sinn werden sie nicht, da sie noch nicht in der Datenbank gespeichert sind.

Daten-Synchronisierung

info Information

  • Werden die gleichen Daten in mehreren gleichzeitig geöffneten Modulen innerhalb der gleichen Session angezeigt, und werden in einem der Module
    • Änderungen an diesen Daten vorgenommen,
      • werden diese sofort in allen Modulen sichtbar.
    • einige dieser Datensätze gelöscht,
      • werden diese in allen Modulen nicht mehr angezeigt.
    • neue Datensätze angelegt,

Kontextmenü

Ab C 39.5.1

info Informationen
  • Das Kontextmenü wird über die rechte Maustaste aufgerufen.
  • Je nach Datensatz werden folgende Kontextmenü-Befehle angeboten:
    • Einfügen: Einfügen von Datensätzen
    • Anzeigen: Ein- bzw. Ausblenden von Daten
    • Individuelle Kontextmenü-Befehle: Starten von Aktionen, z.B. Aufruf von Modulen oder Makros
    • Bearbeiten: Standard-Bearbeitungsfunktionen für das aktivierte Datenfeld:
      • Ausschneiden
      • Kopieren
      • Einfügen
      • Löschen
        • Welche von diesen Funktionen (de)aktiviert sind, hängt davon ab, ob das Datenfeld ein Ein- oder Ausgabefeld ist.
      • Alles markieren: Markiert den Feldinhalt
        • Dieser Eintrag erscheint im Kontextmenü nur bei Eingabefeldern.
    • (De)Markieren: Markieren oder Demarkieren des Datensatzes, auf dem der Kontextmenü-Befehl ausgeführt wurde.
  • NEU Auf Modulreitern können über das Kontextmenü verschiedene Funktionen zum Schließen von Panels/Modulen aufgerufen werden.
warning Hinweis

Bis C 39.5.1

info Information
  • Über das Kontextmenü (rechte Maustaste) bietet PLANTA je nach Datensatz folgende Funktionen an:
    • Anzeigen: Ein- bzw. Ausblenden von untergeordneten Daten
    • Einfügen: Einfügen von Datensätzen und untergeordneten Datensätzen
    • Individuelle Kontextmenü-Befehle: Starten von Aktionen wie Aufruf von Modulen oder Makros
    • Bearbeiten: Standard-Bearbeitungsfunktionen für das aktivierte Datenfeld:
      • Ausschneiden
      • Kopieren
      • Einfügen
      • Löschen
        • Welche von diesen Funktionen aktiviert oder deaktiviert sind, hängt davon ab, ob das Datefeld ein Ein- oder Ausgabefeld ist.
      • Alles markieren: Markiert den Feldinhalt
        • Dieser Eintrag erscheint im Kontextmenü nur bei Eingabefeldern.
    • De/Markieren: Markieren oder Demarkieren des Datensatzes, auf dem der Kontextmenü-Befehl ausgeführt wurde.

warning Hinweis

Schaltflächen

info Informationen
  • Schaltflächen im PLANTA-System sind entweder
    • Modul-Schaltflächen zum Ausführen verschiedener Aktionen oder Aktualisieren von Daten oder
    • Schaltflächen in Dialog- und Meldungsboxen.
  • Um Schaltflächen zu aktivieren
    • mit dem Mauszeiger die Schaltfläche auf dem Bildschirm betätigen oder
    • mit der TAB-Taste fokussieren und anschließend mit der EINGABE oder der LEER-Taste (für Modul-Schaltflächen) auf der Tastatur betätigen.

Tooltips

info Informationen
  • In PLANTA Project gibt es 2 Arten von Tooltips:
    • Automatische Tooltips erscheinen automatisch auf den Überschriften, die aufgrund der unzureichenden Feldlänge abgeschnitten werden. Der Tooltip zeigt in diesem Fall die komplette Überschrift an.
    • Tooltips, die vom Customizer hinterlegt werden. Diese enthalten Hilfstexte oder Erklärungen für das betroffene Feld. Solche Tooltips können sowohl auf normalen Feldern als auch auf Balken hinterlegt werden.

index Siehe auch: Feldtypen, Rechte-Steuerung, Mehrsprachigkeit, Erste Schritte
Topic attachments
I Attachment Action Size Date Who Comment
pngpng Ausruecken.png manage 12.6 K 2010-11-05 - 17:11 UnknownUser
pngpng Ausruecken2.png manage 8.2 K 2010-11-05 - 12:42 UnknownUser
pngpng Ausruecken3.png manage 12.9 K 2010-11-05 - 17:11 UnknownUser
pngpng Ausruecken4.png manage 7.7 K 2019-09-20 - 10:39 UnknownUser
pngpng Ausruecken5.png manage 7.7 K 2019-09-20 - 10:39 UnknownUser
pngpng ButtonPSP14.png manage 0.6 K 2019-09-19 - 14:38 UnknownUser
pngpng Button_TR.png manage 1.5 K 2010-12-20 - 12:24 UnknownUser
pngpng Einfuegen1.png manage 3.4 K 2011-01-25 - 12:06 UnknownUser
pngpng Einfuegen2.png manage 4.1 K 2011-01-25 - 12:00 UnknownUser
pngpng Einfuegen3.png manage 5.5 K 2011-01-25 - 12:04 UnknownUser
pngpng Einfuegen4.png manage 3.8 K 2011-01-25 - 12:15 UnknownUser
pngpng Einfuegen5.png manage 4.3 K 2011-01-25 - 15:19 UnknownUser
pngpng Einfuegen6.png manage 6.6 K 2011-01-25 - 15:28 UnknownUser
pngpng Einfuegen7.png manage 6.3 K 2011-01-25 - 15:50 UnknownUser
pngpng Einfuegen8.png manage 7.0 K 2011-01-25 - 16:00 UnknownUser
pngpng EinfuegenF4.png manage 38.6 K 2011-02-09 - 20:11 UnknownUser
pngpng EinfuegenF41.png manage 34.1 K 2011-02-09 - 20:09 UnknownUser
pngpng EinfuegenF41_1.png manage 19.2 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenF41_2.png manage 18.5 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenF4_1.png manage 19.3 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenF4_2.png manage 18.6 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenKM.png manage 16.0 K 2011-02-09 - 19:56 UnknownUser
pngpng EinfuegenKM_1.png manage 19.0 K 2019-09-19 - 13:29 UnknownUser
pngpng EinfuegenKM_2.png manage 18.5 K 2019-09-19 - 13:29 UnknownUser
pngpng EinfuegenM5.png manage 34.4 K 2019-09-19 - 10:47 UnknownUser
pngpng EinfuegenM5_1.png manage 21.8 K 2019-09-19 - 12:34 UnknownUser
pngpng EinfuegenM5_2.png manage 21.9 K 2019-09-19 - 12:34 UnknownUser
pngpng EinfuegenMitFokus.png manage 14.4 K 2011-02-09 - 20:17 UnknownUser
pngpng EinfuegenMitFokus_1.png manage 19.5 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenMitFokus_2.png manage 18.5 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenOhneFokus.png manage 14.1 K 2011-02-09 - 20:17 UnknownUser
pngpng EinfuegenOhneFokus_1.png manage 19.4 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenOhneFokus_2.png manage 18.4 K 2019-09-19 - 13:30 UnknownUser
pngpng EinfuegenPM1.png manage 37.8 K 2011-02-09 - 21:04 UnknownUser
pngpng EinfuegenPM2.png manage 38.7 K 2011-02-09 - 21:04 UnknownUser
pngpng EinfuegenPM3.png manage 22.1 K 2011-02-09 - 21:32 UnknownUser
pngpng Kopieren1.png manage 12.4 K 2010-11-05 - 17:12 UnknownUser
pngpng Kopieren2.png manage 8.2 K 2010-11-05 - 12:46 UnknownUser
pngpng Kopieren3.png manage 8.5 K 2010-11-05 - 12:47 UnknownUser
pngpng Kopieren4.png manage 18.6 K 2010-11-05 - 17:12 UnknownUser
pngpng Kopieren5.png manage 9.7 K 2010-11-05 - 12:48 UnknownUser
pngpng Kopieren6.png manage 11.8 K 2010-11-05 - 17:13 UnknownUser
pngpng Kopieren7.png manage 8.5 K 2010-11-05 - 12:49 UnknownUser
pngpng Kopieren8.png manage 12.2 K 2010-11-05 - 17:13 UnknownUser
pngpng Kopieren9.png manage 8.8 K 2010-11-05 - 12:47 UnknownUser
pngpng Sammelvorgang1.png manage 14.3 K 2010-11-05 - 17:26 UnknownUser
pngpng Sammelvorgang2.png manage 8.2 K 2010-11-05 - 12:39 UnknownUser
pngpng Sammelvorgang3.png manage 12.7 K 2010-11-05 - 17:26 UnknownUser
pngpng Sammelvorgang4.png manage 8.2 K 2010-11-05 - 12:40 UnknownUser
pngpng Sammelvorgang5.png manage 8.2 K 2010-11-05 - 12:40 UnknownUser
pngpng Schema.png manage 5.7 K 2011-04-19 - 13:33 IrinaZieger
pngpng Schema1.png manage 21.5 K 2011-05-09 - 11:09 UnknownUser
pngpng Schema3.png manage 236.5 K 2011-05-09 - 15:27 UnknownUser
pngpng Schema4.png manage 81.4 K 2011-05-09 - 15:47 UnknownUser
pngpng Schema6.png manage 21.0 K 2011-05-25 - 11:12 UnknownUser
pngpng Schema8.png manage 247.8 K 2011-05-25 - 11:25 UnknownUser
pngpng VerschiebenOben1.png manage 12.4 K 2010-11-05 - 17:27 UnknownUser
pngpng VerschiebenOben2.png manage 8.5 K 2010-11-05 - 12:42 UnknownUser
pngpng VerschiebenUnten.png manage 12.7 K 2010-11-05 - 12:44 UnknownUser
pngpng VerschiebenUnten1.png manage 8.2 K 2010-11-05 - 12:44 UnknownUser
pngpng VerschiebenUnten2.png manage 18.2 K 2010-11-08 - 10:28 IrinaZieger
pngpng VerschiebenUnten3.png manage 8.3 K 2010-11-05 - 12:45 UnknownUser
pngpng calculate_schedule.png manage 0.6 K 2019-09-19 - 16:11 UnknownUser






  • Suche in Topic-Namen

  • Suche in Topic-Inhalten
