Projekt-Workflow

Einleitung

Ziel

  • Erstanwender sollen anhand typischer Use Cases die Funktionalität und den Umgang mit dem Programm erlernen

Bitte beachten Sie

  • Alle Übungen bauen auf den PLANTA-Demodaten auf. Diese müssen zuvor installiert sein.
  • Die Stammdaten wie Kalender, Ressourcen, Benutzer, Stundensätze, usw. sind in den Demodaten bereits eingerichtet. Wie die Stammdaten definiert werden, ist nicht Gegenstand dieses Tutorials (hierzu sehen Sie Stammdaten-Erfassung). Vielmehr geht es darum, ein neues Projekt zusätzlich zu den bestehenden Projekten zu planen und die Auswirkungen darzustellen.

Projektmanagement mit PLANTA

Information

  • Die nachfolgenden Übungsbeispiele stellen typische Use Cases der Projektmanagement-Praxis dar.
  • Die hier behandelten Use Cases sind für die 4 häufigsten PM-Rollen aufgestellt:
    • Multiprojektmanager (Benutzer R41),
    • Projektmanager (Benutzer R8),
    • Ressourcenmanager (Benutzer R43)
    • Mitarbeiter/Rückmelder (Benutzer R1)
Details
  • Mit PLANTA project bietet PLANTA zusätzlich die Möglichkeit, Projekte prozessorientiert zu planen und zu steuern. Hierzu sehen Sie den Prozessmodell-Workflow.

Programm starten

Aufgabe

  • Der Multiprojektmanager möchte sich wie jeden Morgen einen Überblick über seine Projekte und die Einhaltung der Projektendtermine verschaffen.

Vorgehensweise

  • Den Client aufrufen.
  • Im oberen Eingabefeld R41 für den Multiprojektmanager eintragen.
    • Demo-Benutzer besitzen keine Passwörter, somit ist ist keine Eingabe im zweiten Feld notwendig.
  • OK betätigen.
Information
  • Panel
    • ist ein Board zur Anordnung und Positionierung mehrerer Module.
    • besteht aus einem Hauptmodul, einem Benutzermenü-Modul und einem oder mehreren Untermodulen.
  • Hauptmodul
    • ist das führende Modul des Panels.
    • erscheint beim Aufruf des Panels immer an der ersten Stelle.
    • Welches Modul als Hauptmodul verwendet wird, wird mit Hilfe des Customizers eingestellt.
  • Untermodul
    • ist jedes andere Modul des Panels, das nicht das Haupt- und Benutzermenü-Modul ist.
    • Untermodule können, müssen aber nicht dem Hauptmodul strukturell und inhaltlich untergeordnet sein.
    • Welche Untermodule in einem Panel angezeigt werden, ist ebenfalls individuell per Customizing einstellbar.
    • Passen nicht alle Untermodul-Reiter in das Bildschirmfenster, erscheint neben dem Schließen-Symbol x ein blaues Dreieck, das signalisiert, dass das Panel noch weitere Module enthält.
      • Klickt man auf dieses Dreieck, öffnet sich eine Liste mit allen Modulen des Panels.
      • Durch Klick auf den Modultitel wird das entsprechende Modul aktiviert.
  • Benutzermenü
    • enthält
      • direkte Links zu den Panels. In diesem Fall ist der Titel im Benutzermenü gleich dem Titel des aufzurufenden Panels (z.B. der Link Multiprojektboard ruft das Panel Multiprojektboard auf) und/oder
      • indirekte Links zu Panels(über Makros). In diesem Fall kann der Titel im Benutzermenü von dem Titel des aufzurufenden Panels abweichen. (z.B. Makro Neues Projekt ruft das Panel Projekt auf).
    • Der Inhalt des Benutzermenüs ist abhängig von der Benutzerrolle. Hierzu siehe PLANTA Rollen- und Rechte-Konzept.
  • Paneltitel
    • erscheint immer im Titelbalken des Bildschirms, unabhängig davon, welches Modul des Panels gerade aktiviert ist.
    • ist der Titel des Hauptmoduls, außer es wurde im Customizing ein extra Paneltitel definiert.

Details

  • Weitere Informationen zur Oberfläche finden Sie hier.

Neues Projekt erstellen (R41)

Aufgabe

  • Vom Vertriebsleiter erhält der Multiprojektmanager die Informationen über ein neues IT-Projekt mit einer gewünschten Laufzeit von 6 Monaten.
  • Der Multiprojektmanager soll das Projekt mit der Bezeichnung PR-01 erstellen und dann an den vorgesehenen Projektmanager zur Projektplanung weiterreichen.

Vorgehensweise

  • Im Benutzermenü den Link Neues Projekt oder die gleichnamige Schaltfläche im Modul Projekte betätigen.
  • Das Panel Projekt, mit dem fokussierten Modul Projektsteckbrief wird geöffnet.
  • Die Identnummer für das neue Projekt wird dabei automatisch generiert und ist im Modulkopf zu sehen.
  • Im Modulkopf im Feld neben der Identnummer die Projektbezeichnung für das neue Projekt eintragen, z.B.: PR-01
    • Defaultmäßig wird an der Stelle der Dialog: Bitte Bezeichnung eingeben ausgegeben.

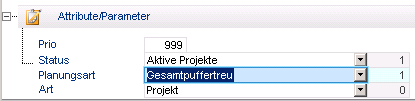

  • Weitere Projektdaten definieren. z.B.:
  • Speichern.

  • Weitere Daten können zu einem späteren Zeitpunkt ergänzt werden.
  • Den R41-Client schließen.

Detailplanung durch Projektmanager (R8)

Aufgabe

  • Der Multiprojektmanager könnte jetzt auch die Detailplanung des Projektes durchführen. Er will dies aber dem erfahrenen Projektmanager überlassen.
  • Er bittet ihn, den von ihm für IT-Projekte vorbereiteten Standardplan zu verwenden.
  • Der Projektmanger startet das Programm und nimmt die Projektplanung direkt in Angriff.

Vorgehensweise

  • Einen neuen Client aufrufen und mit dem Benutzer R8 anmelden.
  • Das Modul Meine Planungsobjekte durch Anklicken des gleichnamigen Reiters öffnen.
    • In diesem Modul wird eine Übersicht über alle Planungsobjekte des Projektmanagers angezeigt.
  • Das neu angelegte Projekt PR-01 wird mit seinen beiden Wunsch-Terminen angezeigt.
  • Klick auf die Identnummer des Projekts.
  • Dadurch wechselt man in das Panel Projekt, in dem für das Projekt Bearbeitungsmöglichkeiten zur Verfügung stehen.

Projektteam zusammenstellen

Aufgabe
  • Der Projektmanager möchte festlegen, welche Mitarbeiter der Firma in seinem Projekt beteiligt sein werden.
Vorgehensweise
  • Im Panel Projekt den Reiter Stakeholder betätigen, um das gleichnamige Modul zu aktivieren.
  • Mit der rechten Maustaste auf den Bereich Stakeholder klicken und den Befehl Einfügen Kategorie aus dem Kontextmenü auswählen.
  • Die Kategorie aus der Listbox auswählen.
    • Die Werte der Listbox sind individuell definierbar und können im Modul Sonstige Listboxwerte angelegt oder geändert werden.
  • Mit der rechten Maustaste auf die Kategorie klicken und den Befehl Mitgliedszuordnung aus dem Kontextmenü auswählen.
  • Das gewünschte Mitglied für das Projektteam aus der Listbox Mitgliedsname auswählen und speichern.
  • Die Rolle des Mitarbeiters über die gleichnamige Listbox bestimmen.
  • Im Feld News festlegen, ob die entsprechende Person Projekt-News erhalten darf und wenn ja, die Art des Posteingangs festlegen.

Hinweis new393.gif

  • Die Planungsobjekte, bei denen der Benutzer ein Teammitglied ist, erscheinen automatisch nach seiner Anmeldung im Programm im Modul Meine Planungsobjekte. Das Teammitglied hat automatisch eine Leseberechtigung für diese Planungsobjekte
Werte
  • E-Mail: Nachricht wird als E-Mail empfangen.
  • News: Nachricht wird programmintern empfangen und im Bereich Eingang im Modul News angezeigt. Zusätzlich wird, wenn der Empfänger PLANTA project offen hat, eine Pop-up-Nachricht eingeblendet.
    • Meldet sich der Benutzer erst später an, erscheint die News nur im Modul News.
  • News & E-Mail: Nachricht wird sowohl als E-Mail als auch als programminterne News empfangen.
  • keine: kein News-Empfang

Tipp

Kopieren von Terminplänen

Aufgabe

  • Der Projektmanager prüft, ob der vorgegebene Projektwunschendtermin realistisch ist. Hierfür kopiert er den IT-Standardplan in sein neues Projekt.

Vorgehensweise

  • Das Modul Terminplan im Panel Projekt durch Anklicken des gleichnamigen Reiters öffnen.
  • Beim Öffnen des Moduls Terminplan erscheint folgende Abfrage: Soll ein Terminplan einkopiert werden?
  • Die Abfrage mit Ja beantworten.
  • Am unteren Rand des Panels öffnet sich das Modul Terminplan kopieren.
    • Falls die Abfrage versehentlich verneint wurde, lässt sich das Modul Terminplan kopieren durch Rechtsklick auf den Projektkopf und die Auswahl des gleichnamigen Befehls öffnen.
  • Das Projekt A1 Standardterminplan IT-Projekt aus der Listbox auswählen.

  • Den Kopiervorgang durch Klick auf die Schaltfläche Terminplan kopieren starten.
  • Der in das Projekt kopierte Terminplan wird angezeigt und kann bearbeitet werden.

  • Der Projektmanager kann an die weitere Projektplanung gehen.

Exkurs: Projektstrukturplan erstellen (Vorgänge strukturieren)

Information

  • Im oben beschriebenen Fall wird ein Terminplan als Kopie eines Standardterminplans erstellt.
    • Da in der Kopiervorlage die Vorgänge bereits strukturiert sind, wird die Struktur in den neuen Terminplan übernommen.
  • Falls ein Terminplan durch die Anlage einzelner Vorgänge erstellt wird, besitzt er keine hierarchische Struktur.

Vorgehensweise


  • Der Test-Vorgang x soll dem Test-Vorgang untergeordnet werden.
    • Hierzu den Test-Vorgang x mit SHIFT+Festhalten der linken Maustaste auf den Test-Vorgang ziehen.
    • Dabei wird der Test-Vorgang x (Quellvorgang) grün und Test-Vorgang (Zielvorgang) blau visualisiert.
    • Sobald der Mauszeiger auf dem Test-Vorgang ist, die Maus loslassen. Der Test-Vorgang x wird unter den Test-Vorgang verschoben.

  • Ergebnis: Der Test-Vorgang x ist dem Test-Vorgang untergeordnet worden.

  • Der Test-Vorgang y soll ebenfalls dem Test-Vorgang untergeordnet werden und unter dem Test-Vorgang x positioniert werden.
    • Hierzu den Test-Vorgang y mit SHIFT+Festhalten der linken Maustaste unter den Test-Vorgang x ziehen.
    • Es erscheint eine dunkelblaue Linie. Auf die Position der Linie achten. Sie soll am unteren Rand des Test-Vorgangs x liegen und deren Anfangspunkt soll dem Anfangspunkt des Test-Vorgangs x gleich sein.

  • Ergebnis: Der Test-Vorgang y ist dem Test-Vorgang untergeordnet und unter dem Test-Vorgang x positioniert worden.

  • Speichern und den Button ButtonTR.png Terminrechnung betätigen. Der übergeordnete Test-Vorgang wird fett markiert und somit als Sammelvorgang visualisiert.

  • Um die Struktur festzuhalten soll der Projektstruturplan-Code gesetzt werden.
    • Durch die Anzeige des Projektstrukturplan-Codes für jeden Vorgang im Feld PSP-Code wird die Struktur des Projekts abgebildet.
    • Standardmäßig ist das Feld PSP-Code ausgeblendet, kann aber bei Bedarf eingeblendet werden.
      • Hierzu Klick mit der rechten Maustaste auf die Überschrift des Feldes Vorgang und im geöffneten Kontextmenü das Feld PSP-Code ancklicken.

  • Ergebnis: Das Feld wird im rechten Fenster vor dem Feld Vorgang angezeigt.

Tipp


  • Klick mit der rechten Maustaste im Bereich Projekt und den Befehl PSP-Code bilden aus dem Kontextmenü auswählen.

  • Ergebnis: Der Code wird entsprechend der zuvor vorgegebenen Struktur gesetzt.

  • Im Panel Projekt ins Modul PSP durch Anklicken des gleichnamigen Reiters wechseln.
  • Hier ist die im Modul Terminplan erstellte Struktur grafisch abgebildet.

  • Die Struktur soll geändert werden: Der Test-Vorgang y soll dem Test-Vorgang z untergeordnet werden.
    • Hierzu im Kasten des Test-Vorgangs y mit der Maustaste am linken Rand fahren bis ein Hand-Symbol erscheint.
    • Die linke Maustaste festhalten und den Kasten zum dem Kasten des Test-Vorgangs z ziehen und über diesem Kasten loslassen.

  • Ergebnis: Der Test-Vorgang y ist dem Test-Vorgang z untergeordnet worden, allerdings erscheint noch der alte PSP-Code.

  • Um den PSP-Code zu ändern auf den Projekt-Kasten mit der rechten Maustaste klicken und den Befehl PSP-Code bilden aus dem Kontextmenü auswählen.
  • Ergebnis: Der Code ist entsprechend der neuen Struktur geändert worden.

  • Im Panel Projekt wieder ins Modul Terminplan wechseln. Die neue Struktur und der neue PSP-Code sind hier ebenfalls sichtbar.

Löschen von Vorgängen

Aufgabe

  • Der Projektmanager merkt, dass nicht alle Vorgänge des einkopierten Terminplans für das neu angelegte Projekt notwendig sind.
    • Der Vorgang Vorstudie kann gelöscht werden. Der Projektmanager löscht daher alle Vorgänge, die die Vorstudie betreffen.
Vorgehensweise
  • Im Modul Terminplan den Vorgang Vorstudie markieren (Taste STRG + Klick mit der linken Maustaste auf die Vorgangszeile. Dabei werden auch die untergeordneten Vorgänge mitmarkiert).

  • Den Button ButtonLoeschen.png Löschen in der Symbolleiste betätigen.
  • Es wird eine Löschabfrage ausgegeben.
  • Die Abfrage mit Ja bestätigen. Die markierten Vorgänge werden gelöscht.
  • Anschließend den Projektplan über den Button ButtonTR.png Terminrechnung in der Symbolleiste neu berechnen.

Anlegen von weiteren Vorgängen

Aufgabe

  • In den Projektplan sollen zwei zusätzliche Vorgänge eingefügt werden.
    • Nach dem Vorgang Grobkonzept erstellen möchte der Projektmanager Grobkonzept abstimmen einfügen.
    • Hinter DV-Konzept erstellen ist ein weiterer Meilenstein DV-Konzept abstimmen erforderlich.
Vorgehensweise
  • Im Modul Terminplan mit der rechten Maustaste auf den Vorgang Grobkonzept erstellen klicken. Aus dem Kontextmenü Einfügen Vorgang auswählen.

  • In die eingefügte Vorgangszeile die Vorgangsbezeichnung, hier Grobkonzept abstimmen, und die geplante Dauer (Feld Dauer-Rest), zum Beispiel 5 für 5 Tage, eingeben.

  • Mit der rechten Maustaste auf den Vorgang DV-Konzept erstellen klicken. Aus dem Kontextmenü Einfügen Vorgang auswählen.
  • Vorgang als DV-Konzept abstimmen benennen.
  • Im mittleren Fenster zur Spalte Meilenstein scrollen.
  • Über die Listboxauswahl den Vorgang als Meilenstein definieren.
    • Für die Vorgänge, die in PLANTA project als Meilensteine oder Mastermeilensteine definiert werden, darf keine Dauer vergeben werden.
  • Speichern.
  • Den Button ButtonTR.png Terminrechnung in der Symbolleiste betätigen.

Vorgänge durch Anordnungsbeziehungen (AOBs) verbinden

Aufgabe

  • Der neu erstellte Vorgang Grobkonzept abstimmen und der Meilenstein DV-Konzept abstimmen sollen in den Projektablauf durch Anordnungsbeziehungen (AOBs) eingebunden werden.
  • Dies soll grafisch im Balkenplan erfolgen.

Information

  • Anordnungsbeziehungen (AOBs) stellen eine Abhängigkeit zwischen den Vorgängen dar.
  • Zwischen zwei Vorgängen können mehrere Anordnungsbeziehungen existieren. Bei der Terminrechnung wirkt die ungünstigste Beziehung, d.h. die Anordnungsbeziehung, die den spätesten Anfangstermin verursacht.
Vorgehensweise: den Vorgang Grobkonzept abstimmen durch die AOB mit Grobkonzept erstellen und Grobkonzept abgeschlossen verbinden.
  • Schritt 1: Die bestehende AOB zwischen den Vorgängen Grobkonzept erstellen und Grobkonzept abgeschlossen löschen
    • Hierzu im Balkenplan die AOB mit der rechten Maustaste anklicken und den Befehl AOB löschen aus dem Kontextmenü auswählen.

  • Schritt 2: Mousover über dem Balken des Vorgangs Grobkonzept erstellen . Der Mauszeiger nimmt die Form eines Kreuzes an. Das Kreuz am Balkenende positionieren.

  • Schritt 3: Mit gedrückter linker Maustaste zum Balkenanfang des Vorgangs Grobkonzept abstimmen ziehen. Dabei erscheint eine Verbindungslinie zwischen den beiden Balken. Sobald man den Zielbalken erreicht hat, werden die Startposition im Quellbalken und die Zielposition im Zielbalken mit gelben Pfeilen markiert. Maustaste loslassen.

  • Ergebnis:

  • Schritt 4: Auf die gleiche Art und Weise den Balken (Balkenende) des Vorgangs Grobkonzept abstimmen mit dem Balken (Balkenanfang) des Meilensteins Grobkonzept abgeschlossen verbinden.

  • Ergebnis:

Hinweis

  • In Bezug auf den Balken werden die eingehenden AOBs rot und die ausgehenden blau visualisiert. Dies gilt immer, wenn man einen Balken anklickt.

  • Ergebnis nach der Terminrechnung

  • Auf die gleiche Art und Weise den neuen Meilenstein DV-Konzept abstimmen mit den Vorgängen DV-Konzept erstellen und Schulungskonzept erstellen verbinden und anschließend den Button ButtonTR.png Terminrechnung in der Symbolleiste betätigen.

Hinweis

Ressourcenplanung

Aufgabe

  • Der Projektmanager macht sich Gedanken über den Aufwand seines neuen Projekts.
  • Aus Erfahrung schätzt er die Aufwände und plant die von ihm gewünschten Ressourcen ein:
    • Für den Vorgang Grobkonzept erstellen: Aufwand 80h für Mitarbeiter R1
    • Für den Vorgang DV-Konzept erstellen: Aufwand 100h, Mitarbeiter noch unklar, aber es wird ein Mitarbeiter aus der Abteilung IT sein, daher wird die Abteilungsressource IT vorerst für den Vorgang eingeplant.
    • Der Programmieraufwand wird mit 20.000 EUR geplant. Hierfür wird die Ressource Fremdleistungen eingesetzt.

Vorgehensweise

  • Im Modul [TerminplanMOD0099AN][Terminplan]] in der Symbolleiste die Modulvariante Mit Ressourcen auswählen.

  • Auf die jeweilige Vorgangszeile oder auf den entsprechenden Vorgangsbalken mit rechter Maustaste klicken und aus dem Kontextmenü Einfügen Ressource auswählen.

  • Für die Einplanung des Mitarbeiters R1 in den Vorgang Grobkonzept erstellen, die Ressource R1 aus der Listbox auswählen und im Feld Aufwand-Rest den geschätzten Aufwand von 80 (= 80 Stunden) eintragen.
  • Für die Einplanung der Abteilung IT für den Vorgang DV-Konzept erstellen, die Ressource Abteilung IT aus der Listbox auswählen und im Feld Aufwand-Rest den geschätzten Aufwand von 100h eintragen.
  • Für die Einplanung einer Fremdleistung für den Vorgang Programmierung, die Ressource Fremdleistung aus der Listbox auswählen und im Feld Aufwand-Rest die geschätzten Kosten von 20.000 EUR eingeben.
  • Ergebnis:

Aufgabe

  • Der Projektmanager will wissen, ob eine der Mitarbeiterressourcen durch seine Ressourcenzuordnungen Überstunden leisten muss. Er prüft das Ergebnis der Einplanung.
Vorgehensweise
  • In der Modulvariante Mit Ressourcen des Moduls Terminplan die Detailinformation der Ressourceneinplanung R1 aufklappen (falls das Plus-Zeichen auf der Ressource nicht angezeigt wird, die Daten im Modul durch Betätigen des Buttons SchliessenZurcksetzen.png Schliessen/zurücksetzen in der Symbolleiste aktualisieren).
  • Auf der Ressourcenebene im mittleren Fenster nach rechts bis zur Spalte Überlast scrollen.
  • Die Überlaststunden prüfen. Sofern eine Ressource überlastet ist, wird die Überlast in der Spalte Überlast in roter Schrift angezeigt. Sind dort keine Einträge sichtbar, kann die Ressource die Arbeitsleistung ohne Überlast erbringen.

  • Weitere Informationen über die Einplanung der Ressource in anderen Projekten können über den Kontextmenü-Befehl Auslastung anzeigen im Modul Auslastung mit Verursacher angezeigt werden.
Aufgabe
  • Der Projektmanager möchte die Überlast der eingeplanten Ressourcen planerisch reduzieren. Er will hierbei den Projektpuffer einsetzen.
Vorgehensweise


Anlegen von offenen Punkten

Aufgabe

  • Der Mitarbeiter R1 soll nächste Woche einen Zwischenarbeitsstand des Grobkonzepts an den Kunden senden.
  • Der Projektmanager erstellt für den Vorgang Grobkonzept erstellen einen offenen Punkt, den er Version an Kunde benennt.

Vorgehensweise

  • Mit R8 anmelden
  • Im Modul Terminplan die Modulvariante Mit Offenen Punkten aus der Listbox auswählen.
  • Auf den Vorgang Grobkonzept erstellen mit rechter Maustaste klicken und über den Kontextmenü-Befehl Einfügen Offene Punkte einen offenen Punkt einfügen.
  • Die Bezeichnung des Punkts im Feld Bezeichnung Offener Punkt eintragen.
  • Speichern.
  • Dabei wird die Identnummer (Feld OP) des Offenen Punkts automatisch generiert.
  • Die Felder Angelegt am/Angelegt von: Name des offenen Punktes werden automatisch mit dem aktuellen Datum und aktuellen Benutzer gefüllt.
  • Ressource R1 im Feld Ressourcenname und den gewünschten Fertigstellungstermin für die nächste Woche im Feld Termin eintragen (bzw. das aktuelle Datum überschreiben).
  • Speichern.

  • Der Mitarbeiter R1 wird den offenen Punkt in seinem Mitarbeiterboard vorfinden.

News versenden

Aufgabe
  • Der Projektmanager teilt dem Multiprojektmanager mit, dass er seine Projektplanung abgeschlossen hat, und bittet ihn, das Projekt zur Durchführung freizugeben, da der Projektanfangstermin für nächste Woche vorgesehen ist.

Vorgehensweise

  • In der Symbolleiste den Button News betätigen.
  • Es öffnet sich das Modul News - ein zentrales Informations- und Bearbeitungszentrum für News.
  • Den oberen Bereich News an Projektteam senden aufklappen
  • Das Projekt PR-01 aufklappen.
  • Mann sieht alle im Projekt beteiligten Mitglieder, die Nachrichten empfangen dürfen(dies wird beim Zusammenstellen des Projektteams definiert).
  • Beim Multiprojektmanager Hart(MPM, Dieter(R41) die Schaltfläche News versenden betätigen.
  • Es öffnet sich das News-Fenster, in dem eine News erfasst werden kann.
  • Die Bezeichnung im Feld Titel vergeben und den News-Text im Feld Text eintragen.
  • Die Schaltfläche versenden betätigen.
  • Ergebnis: Falls der Multiprojektmanager zu dem Zeitpunkt des Nachrichtenversandes in PLANTA project angemeldet ist, öffnet sich in seiner Session unten rechts ein News-Fenster, das ihn über das Vorliegen einer neuen Nachricht informiert.
  • Falls er nicht angemeldet ist, kann er ebenso über den Button News in der Sysmbolleiste das Modul News aufrufen und die eingegangenen Nachrichten im Bereich Eingang einsehen.

Projekt für die Durchführung freigeben (R41)

Aufgabe

  • Der Multiprojektmanager kontrolliert die von dem Projektmanager geplanten Aufwände und Kosten und kann das Projekt zur Durchführung freigeben.

Vorgehensweise

  • Erneut mit R41 anmelden.
  • Im Modul Projekte den Link auf der ID des gewünschten Projekts anklicken, um in das Panel Projekt zu wechseln.
  • Die im Modul Budget angezeigten Aufwände und Kosten(berechnet aufgrund der im Projekt eingeplanten Ressourcen und Umrechnungsfaktoren) in den Bereichen Kosten/Aufwand in die jeweiligen Budgetfelder in den Bereichen Kostenbudget und Aufwandsbudget übernehmen.

  • Durch Klick auf den Reiter Projektsteckbrief in das gleichnamige Modul wechseln und
    • den Code Simulation mit einem der anderen Codes ersetzen.
    • die Checkbox Gesperrt im Bereich Attribute/Parameter deaktivieren (das Feld darf keinen Haken mehr enthalten).
  • Speichern.
  • Somit ist das Projekt freigegeben, die Durchführung kann beginnen und die Mitarbeiter können die geleisteten Stunden auf das Projekt rückmelden.

Planungsstand fixieren

Aufgabe
  • Abschließend will der Multiprojektmanager den aktuellen Planungsstand des neuen IT-Projektes festhalten, damit im Projektverlauf auftretende Planungsveränderungen kontrollierbar bleiben.

Details

  • Der aktuelle Planungsstand des Projektes wird in einem Statusberichten fixiert, der anschließend als Baseline definiert wird.

Vorgehensweise

  • Im Panel Projekt über den Reiter Status in das gleichnamige Modul wechseln.
  • Im Bereich Projekteinschätzung wird pro Faktor (Kosten, Aufwände, Termine etc.)
    • die Einschätzung des Projektmanagers mit dem Daumen-Symbol visualisiert.
      • Die Einschätzung kann manuell durch den Mausklick im Feld » geändert werden.
      • Bei neuen Projekten, für die zuvor noch keine Einschätzung eingegeben wurde, erscheint hier anfangs ein grauer Kreis.
    • der aktuelle vom Programm berechnete Status des Projekts dargestellt.
      • Visualisiert wird das durch Ampel-Dreiecke mit Angabe der prozentualen Abweichnung bei Kosten und Aufwänden (Gesamt vs. Budget) und Abweichung in Tagen bei Terminen und Meilensteinen (Wunsch vs. kalkuliert)).
        • rot: Es droht Kosten/Aufwandsüberschreitung um mehr als 5%.
        • gelb: Es droht Kosten/Aufwandsüberschreitung um bis zu 5%.
        • grün: Kosten/Aufwände werden nicht überschritten.
    • der Trend des Projekts im Vergleich zu dem im letzten Bericht fixierten Stand dargestellt.
      • Visualisiert wird das durch Trendpfeile mit Angabe der prozentualen Abweichnung bei Kosten und Aufwänden und Abweichung in Tagen bei Terminen und Meilensteinen).
    • ein Kommentar eingefügt.
  • Für jeden Faktor können durch Aufklappen der Baumstruktur Details eingesehen werden.

Vorgehensweise

  • Die notwendigen Änderungen vornehmen (nur Einschätzung und Kommentar möglich).
  • Die Schaltfläche Bericht erstellen betätigen.
  • Die Meldung Haben Sie Ihre Einschätzung und Kommentar aktualisiert? mit Ja bestätigen. Der Statusbericht wird erstellt und es wird automatisch ins Modul Statusbericht gewechselt, in dem die Daten des erstellten Statusberichts angezeigt werden .

  • Über die Schaltfläche Freigeben den Bericht freigeben.
  • Speichern.
  • Ins Modul Status wechseln.
  • Die Daten mit dem Button SchliessenZurcksetzen.png Schliessen/zurücksetzen aktualisieren.
  • Der neu erstellte Bericht wird im Bereich Statusberichte mit dem Status zuletzt freigegeben angezeigt.
  • Klick mit der rechten Maustaste auf den Status und Auswahl Als Baseline definieren aus dem Kontextmenü.

  • Die Meldung erscheint: Freigegebenen Statusbericht als Baseline definieren?
  • Die Meldung bestätigen. Der Statusbericht erhält den Status Baseline.

Exkurs: Planungsstände vergleichen

Information
  • Mit dem Fortschreiten des Projektes können im Rahmen der Projektsteuerung weitere Planungsstände in Statusberichten fixiert werden. Diese können dann mit dem aktuellen Planungsstand verglichen werden.

Vorgehensweise

  • Im Panel Projekt das Modul Status öffnen.
  • Für die Statusberichte, die mit dem aktuellen Stand des Projektes verglichen werden sollen, die Checkbox TA (Trendanalyse) aktivieren.
  • Speichern.
  • Die Schaltfläche Planung vergleichen betätigen.
  • Das Modul Deltabetrachtung wird geöffnet. Beim Aufruf des Moduls werden die aktuellen Daten und die Daten aus dem jüngsten der ausgewählten Statusberichte angezeigt. ( Falls für dieses Projekt die Statusberichte schon einmal verglichen wurden, werden beim Aufruf des Moduls Deltabetrachtung defaultmäßig die Daten des Statusberichts, mit dem zuletzt verglichen wurde, geladen).
    • Am unteren Rand des Moduls im Bereich Berichtsauswahl werden gegebenfalls weitere Statusberichte zur Auswahl angeboten, die im Modul Status vorausgewählt wurden.
    • Die Nummer des gewünschten Statusberichts anklicken. Die Daten dieses Berichts werden neben den aktuellen Daten des Projektes angezeigt und können verglichen werden.

Umplanung von Abteilungs- auf Mitarbeiterressourcen (R43)

Aufgabe
  • Die Abteilungsleiterin der Abteilung IT möchte die vom Projektleiter für ihre Abteilung reservierten 100h für das Projekt PR-01 auf ihre Mitarbeiter verteilen.
Vorgehensweise
  • Mit dem Benutzer R43 anmelden.
  • Im Panel Abteilungsboard den Reiter Einplanungen anklicken.
  • Die Ressource IT-Abteilung aus der Listbox auswählen.
  • Im linken Fenster sind die Projekte und die Vorgänge aufgelistet, in die die Abteilung IT oder die einzelnen Mitarbeiter der Abteilung eingeplant sind.
  • Für Projekt PR-01, Vorgang DV-Konzept erstellen sieht die Abteilungsleiterin die Kapazitätsreservierung für ihre Abteilung von 100 h.

  • Klick auf den Vorgang DV-Konzept erstellen mit der rechten Maustaste.
  • Einfügen Einplanung verteilen aus dem Kontextmenü auswählen.
  • Im Feld Name neue Ressource eine Ressource z.B. Neumann, Julia(R9) aus der Listbox auswählen.
  • In der Listbox werden alle Mitarbeiter der Abteilung IT angezeigt.
  • In das Feld verteilter Rest den zu verteilenden Aufwand, z.B. 10 Stunden, eintragen.
  • Der zu verteilende Aufwand wird automatisch ebenfalls im Feld verteilter Rest der Projekt- und Vorgangszeile angezeigt.

  • Die Schaltfläche Aufwand verteilen am unteren Rand des Moduls betätigen. Dadurch wird die Umplanung durchgeführt.
  • Ergebnis:
    • Die 10 Stunden sind nun auf die Mitarbeiterin Neumann, Julia(R9) umverteilt.
    • Das Planungsvolumen auf der Abteilung hat sich auf 90 Std. reduziert.

Rückmeldung durch Projektmitarbeiter (R1)

Aufgabe

  • Der Projektmitarbeiter R1 möchte sich über seine Einplanung und über seine offenen Punkte informieren und seine bereits geleisteten Stunden auf die Projekte buchen.

Vorgehensweise

  • Einen neuen Client starten.
  • Mit dem Benutzer R1 (Projektmitarbeiter) anmelden.
  • Das Mitarbeiterboard wird automatisch aufgerufen.
  • Im Modul Meine Aufgaben kann der Projektmitarbeiter ersehen, für welche Projekte er eingeplant ist und welche Vorgänge und Offenen Punkte erledigt werden sollen.

Details

  • Der Zeitraumfilter ist defaultmäßig auf die aktuelle Woche voreingestellt. Um die Aufgaben einzusehen, die in den zukünftigen Wochen liegen, den Filter bitte ändern.

Rückmeldung von offenen Punkten

Aufgabe

  • Der vom Projektmanager für nächste Woche angelegte offene Punkt Version an Kunde ist bereits fast erledigt. Der Mitarbeiter R1 möchte den Erledigungsgrad angeben und auf die entsprechende Datei verlinken.

Vorgehensweise

  • Im Modul Meine Aufgaben im Bereich Offene Punkte für den offenen Punkt im Feld %-Erledigt 75% angeben.
  • Das Feld Verknüpfte Datei mit der rechten Maustaste anklicken und den Kontextmenü-Befehl Einfügen auswählen.
  • Die Schaltfläche Durchsuchen im Fenster Hyperlink einfügen betätigen.
  • Die gewünschte Datei auswählen und auf die Schaltfläche Öffnen klicken.
  • Mit OK bestätigen.
  • Speichern.

Projektzeiterfassung

Aufgabe

  • Ende der Woche möchte der Projektmitarbeiter R1 seine bereits geleisteten Stunden für den Vorgang Grobkonzept erstellen zurückmelden.

Vorgehensweise

  • Im Panel Mitarbeiterboard das Modul (den Reiter) Rückmeldung aktivieren.
    • Im linken Fenster werden alle Projekte und Vorgänge angezeigt, in denen der Mitarbeiter eingeplant ist.
  • Das Projekt PR-01 aufklappen.
  • Im rechten Fenster in der Zeile des Vorgangs Grobkonzept erstellen in das Feld unterhalb des gewünschten Datums klicken.
  • Die gewünschte Stundenzahl eintragen.

  • Speichern.
    • Ein neuer Belastungsdatensatz wird angelegt.
  • Auf die gleiche Weise für alle gewünschten Tage Stunden eintragen.
  • Im linken Fenster die Baumdarstellung bei dem betreffenden Vorgang aufklappen, hier sieht man die tabellarische Aufstellung der Belastungssätze.
    • Im Feld Kommentar kann ein Kommentar zum Belastungsdatensatz eingetragen werden.
    • Falls hier im Feld Termin das Datum manuell geändert wird, wird der Belastungsdatensatz auch unter der Skala automatisch verschoben.

Prognose von Restaufwänden

Aufgabe

  • Nachdem der Projektmitarbeiter R1 die 1. Version des Grobkonzepts abgeschlossen hat und hierbei auf einige Konzeptprobleme gestoßen ist, befürchtet er einen erhöhten Aufwand für die Fertigstellung.
  • Diesen Mehraufwand will er dem Projektmanager mitteilen.

Vorgehensweise

  • Im Modul Rückmeldung in der Symbolleiste die Modulvariante Prognose aus der Listbox auswählen.
  • Für den Vorgang Grobkonzept erstellen rechnet der Mitarbeiter mit einem höheren Aufwand als der Projektmanager geplant hat, seine Prognose von 90 Stunden trägt er im Feld Prognose ein.

  • Die Schaltfläche Prognose versenden betätigen.
  • Das Modul News versenden mit einer bereits automatisch erstellten Nachricht wird geöffnet.
  • Die Nachricht enthält folgende Daten: den Absender, Soll, Ist, Rest und Prognosewerte für den Aufwand.
  • Als Empfänger wird automatisch der Projektmanager des Projekts eingetragen.
  • Die Schaltfläche Versenden betätigen.
  • Der Projektmanager wird die Nachricht im Dashboard des Projekts vorfinden.

Kontrolle und Umplanung durch Projektmanager (R8)

Übernahme der Ist-Stunden und Prognosen

Aufgabe

  • Am Wochenanfang kontrolliert der Projektmanager routinemäßig den Projektfortschritt.

Vorgehensweise

  • Einen neuen Client starten.
  • Mit dem Benutzer R8 anmelden.
  • Das Panel Projekt des Projekts PR-01 durch Klick auf die Identnummer des Projekts im Modul Projekte öffnen.
  • Dort über den Reiter Terminplan in das gleichnamige Modul wechseln.
  • Den Button ButtonTR.png Terminrechnung in der Symbolleiste betätigen, damit die gebuchten Ist-Stunden übernommen werden.
  • Das Modul Fortschritt über den gleichnamigen Reiter aktivieren.
  • Die eingegebenen Ist- und Prognoseaufwände des Projektmitarbeiters R1 werden angezeigt.

  • Die Prognose kann in das Feld Aufwand-Rest kopiert werden.
  • Danach das Feld Prognose leeren und den Button ButtonTR.png Terminrechnung in der Symbolleiste betätigen.
  • In das Modul Budget wechseln.
  • Die Aufwand- und Kostendetails zeigen Mehraufwand.

  • Der Endtermin ist aber nicht gefährdet.

Projektstatusbericht erstellen

Aufgabe

  • Der monatliche Projektstatusbericht soll vom Projektmanager erstellt, bearbeitet und freigegeben werden.

Vorgehensweise

Managementauswertungen (R41)

Projektübersichten (R41)

Aufgabe

  • Der Multiprojektmanager möchte feststellen, welche Projekte gefährdet sind.

Vorgehensweise

  • Im Modul Projekte kontrolliert der Multiprojektmanager den Projektpuffer (grüne Pfeile) oder den Verzug (roter Balken), die hinter jedem Projektbalken angezeigt werden.
  • Die Daumenzeichen-Symbole geben ihm Auskunft über die persönliche Einschätzung des Projektmanagers zum Projektstand.

Aufgabe

  • Im Projekt 4711 erkennt der Multiprojektmanager einen Projektverzug. Er möchte sich ein genaueres Bild von dem Projekt machen.

Vorgehensweise

  • Klick auf die Identnummer des Projekts oder den Kontextmenü-Befehl Projekt bearbeiten, um in das Panel Projekt zu wechseln.
  • Hier kann der Multiprojektmanager über verschiedene Module wie z.B. Projektsteckbrief oder Infoboard die Daten oder die Auswertungen des Projekts ansehen.
Topic attachments
I Attachment History Size Date Comment
Pngpng AOBKreuz.png r1 10.7 K 2010-10-19 - 10:03
Pngpng AOBLoeschen.png r1 12.6 K 2010-10-19 - 10:03
Pngpng AOBZuGrobkonzept.png r1 11.8 K 2010-10-19 - 10:03
Pngpng AOBZuGrobkonzeptAbstimmen.png r1 10.5 K 2010-10-19 - 13:51
Pngpng AOBZuGrobonzeptAbgeschlossen.png r1 11.9 K 2010-10-19 - 10:04
Pngpng Anmeldung.png r1 3.6 K 2010-10-20 - 10:50
Pngpng Baseline.png r1 6.0 K 2010-10-19 - 22:42
Pngpng BudgetBearbeiten.png r1 14.4 K 2010-10-19 - 21:35
Pngpng ButtonLoeschen.png r1 1.2 K 2010-10-18 - 20:53
Pngpng ButtonTR.png r1 1.5 K 2010-10-18 - 20:53
Pngpng DVKonzeptAbstimmen.png r1 14.2 K 2010-10-19 - 10:05
Pngpng EinkopierterTerminplan.png r1 55.1 K 2010-10-19 - 10:06
Pngpng EinplanungIT.png r1 20.9 K 2010-10-19 - 13:24
Pngpng Endtermin.png r1 4.1 K 2010-10-19 - 22:05
Pngpng ErgebnisAOB.png r1 13.1 K 2010-10-19 - 10:04
Pngpng ErgebnisTR.png r1 13.0 K 2010-10-19 - 10:05
Pngpng ErgebnisVerteilung.png r1 1.6 K 2010-10-19 - 13:25
Pngpng ErsterSB.png r1 54.5 K 2010-10-19 - 22:42
Pngpng Fortschritt.png r1 7.7 K 2010-10-19 - 22:06
Pngpng GrobkonzeptAbstimmen.png r1 9.2 K 2010-10-19 - 11:01
Pngpng KeineUeberlast.png r1 12.3 K 2010-10-19 - 12:33
Pngpng Kommentar.png r1 7.5 K 2010-10-19 - 21:38
Pngpng MODPlanungsobjekte.png r1 17.3 K 2010-10-18 - 13:12
Pngpng MVMitRessourcen.png r1 9.4 K 2010-10-19 - 21:39
Pngpng MarkierenZumLoeschen.png r1 9.0 K 2010-10-18 - 13:11
Pngpng Mehraufwand.png r1 2.2 K 2010-10-19 - 22:07
Pngpng Mehrkosten.png r1 3.0 K 2010-10-19 - 22:06
Pngpng NeueRessource.png r1 3.6 K 2010-10-19 - 13:24
Pngpng NeuenVGEinfuegen.png r1 18.9 K 2010-10-19 - 10:06
Pngpng NewsErfassen.png r1 5.4 K 2010-10-21 - 14:52
Pngpng NewsErhalten.png r1 9.4 K 2010-10-21 - 14:52
Pngpng NewsGro.png r1 112.5 K 2010-10-21 - 14:46
Pngpng NewsSenden.png r1 6.9 K 2010-10-21 - 14:46
Pngpng OP.png r1 14.8 K 2010-10-19 - 13:27
Pngpng OPRueckmelden.png r1 10.5 K 2010-10-19 - 21:36
Pngpng PRTeam.png r1 15.6 K 2010-10-21 - 14:53
Pngpng PSP1.png r1 9.7 K 2010-10-22 - 13:19
Pngpng PSP10.png r1 18.2 K 2010-10-22 - 13:23
Pngpng PSP11.png r1 43.5 K 2010-10-26 - 13:01
Pngpng PSP12.png r1 15.9 K 2010-10-22 - 13:23
Pngpng PSP13.png r1 15.9 K 2010-10-22 - 13:24
Pngpng PSP14.png r1 10.3 K 2010-10-25 - 07:52
Pngpng PSP15.png r1 13.6 K 2010-10-26 - 12:35
Pngpng PSP2.png r1 18.3 K 2010-10-22 - 13:19
Pngpng PSP3.png r1 9.4 K 2010-10-22 - 13:20
Pngpng PSP4.png r1 16.6 K 2010-10-22 - 13:20
Pngpng PSP5.png r1 9.3 K 2010-10-22 - 13:21
Pngpng PSP6.png r1 9.5 K 2010-10-22 - 13:21
Pngpng PSP7.png r1 9.3 K 2010-10-22 - 13:22
Pngpng PSP8.png r1 13.3 K 2010-10-22 - 13:22
Pngpng PSP9.png r1 9.6 K 2010-10-22 - 13:22
Pngpng PlanungsartAendern.png r2 r1 9.0 K 2010-10-21 - 09:32
Pngpng Prognose.png r1 5.6 K 2010-10-19 - 21:37
Pngpng Prognosenachricht.png r1 6.3 K 2010-10-21 - 09:03
Pngpng ProjektUebersicht.png r1 91.6 K 2010-10-26 - 13:17
Pngpng RessourcenEinfuegen.png r1 16.0 K 2010-10-19 - 12:31
Pngpng RessourcenZugeordnet.png r1 19.3 K 2010-10-19 - 12:32
Pngpng SBErstellen.png r1 16.4 K 2010-10-19 - 22:14
Pngpng SchliessenZurcksetzen.png r1 0.5 K 2010-10-21 - 13:59
Pngpng StatusberichtErstellt.png r1 57.5 K 2010-10-19 - 22:15
Pngpng StdRueckmelden.png r1 7.1 K 2010-10-19 - 21:37
Pngpng Steckbrief.png r1 9.7 K 2010-10-18 - 13:11
Pngpng Ueberlast.png r1 12.6 K 2010-10-19 - 12:32
Pngpng VorlageAusgewaehlt.png r1 8.4 K 2010-10-18 - 13:12
Pngpng VorlageAuswahlen.png r1 5.9 K 2010-10-18 - 13:12
Pngpng ZuletztFreigegeben.png r1 10.1 K 2010-10-19 - 22:43
